AI 進入軟體開發流程後,部分技術工作的處理時間被壓短。開發者可以產生程式草稿、測試案例與文件初稿,也能在短時間內比較多種解法。原本需要花費數天整理的內容,現在可能在同一天就形成可供團隊討論的版本。
技術工作加速後,團隊也會提早碰到後續限制。過去被視為開發速度不足的問題,開始顯露背後的組織卡點。
需求已經整理成方案,決策仍停在多層簽核。程式已經完成初版,跨部門影響仍缺少負責人確認。技術方案已經驗證出可行方向,團隊卻找不到具備權責的角色決定是否採用。
AI 加快技術工作的推進速度,也讓流程中的組織問題更清楚地浮現。程式開發耗時較長時,決策等待、權責模糊與部門邊界不清等問題,容易被歸入「開發尚未完成」。技術產出提早出現後,這些等待點會直接呈現在工作流程中,成為影響交付節奏的原因。
決策延遲在高速開發環境下會被放大。團隊能同時準備多個方案,後面卻卡在主管、資安、法務、營運或其他系統團隊的確認。
每增加一層等待,前期建立的共同理解就會流失一部分。等到決策結果回到團隊時,需求背景、技術假設與使用者情境都要重新整理,交付節奏也會因此放慢。
權責不清在速度較慢的流程中,還能透過人工協調暫時填補。團隊依靠會議、訊息與口頭確認處理流程缺口,整體速度偏慢,短期內仍能維持運作。
AI 把草稿、測試與文件推到前面後,這種協調方式會承受更大壓力。待審內容變多,變更進入流程的頻率也提高,團隊難以繼續依靠臨時確認維持秩序。
AI 產出的內容可能涉及架構選擇、資料處理方式、安全假設與例外流程。若團隊沒有明確定義誰能批准、誰負責審查、誰承接後續維護,待確認事項就會堆在流程中。每個人都認為其他角色會處理,最後可能出現漏檢、重工,事故發生後也難以釐清責任。
例如,開發者使用 AI 完成一段資料同步邏輯。功能可以運作,基本測試也已通過。這段邏輯同時牽涉使用者個資、跨系統資料一致性,以及營運報表的數字定義。若團隊沒有明確規定哪些變更需要資料負責人、資安或營運共同確認,程式就可能在風險尚未被完整理解的情況下合併。
高速運作的混亂容易被誤認為進度提升。看板上的工作項目持續往右移,拉取請求數量增加,功能展示也更加頻繁。
這些 AI 產出的內容仍屬於未完成的工作庫存,無法直接代表完成交付。缺少必要的審查、驗證與決策時,高產出只會累積更多待處理工作與尚未完成的決策。
等到工作進入測試、上線或跨部門驗收後,團隊才發現部分決策尚未正式確認,相關責任也沒有明確承接。這些缺口最後仍會以返工、補文件、補簽核與補測試的形式回到團隊。
組織邊界會直接影響系統的結構。當每個部門各自負責流程中的一小段,系統就會增加交接點、資料轉換與責任缺口。AI 可以協助團隊完成局部功能,跨團隊流程仍要靠清楚的組織設計承接。
例如,一個訂單流程牽涉產品、金流、倉儲、客服與財務。產品團隊可以運用 AI 調整畫面文案,金流團隊可以產生 API 草稿,客服團隊也能快速整理說明文件。
各團隊若缺少共同的流程視角,最後仍可能出現欄位定義不一致、狀態轉換不清楚,以及例外處理缺少負責角色等問題。
交付能力也會受到組織結構限制。團隊邊界切分過細時,每次功能變更都需要跨越多個單位確認,等待時間也會隨之增加。
決策權距離實際工作太遠時,開發者即使整理出方案,仍要等待上層或外部單位判斷。系統邊界若沒有對應清楚的責任範圍,後續維護也會增加理解與協調成本。
AI 時代的交付改善,需要同時檢視技術流程與組織設計。團隊可以盤點決策在哪裡排隊、責任在哪裡模糊,以及哪些跨部門交接造成等待。
這些問題被清楚標示後,團隊才能進一步調整邊界、授權方式與協作機制。否則 AI 產出的草稿越多,流程中等待判斷與等待承接的工作也會越多。
AI 讓團隊更早拿到方案草稿,也讓工作提早進入需要判斷的階段。需求可以拆成任務,程式可以完成初版,測試案例也能在短時間內整理出來。當這些工作陸續向前推進,下一個問題會提早出現:誰有權決定後續方向。
決策延遲會直接打斷交付節奏。開發者已經整理出兩種技術方案,仍在等待產品負責人確認使用情境。開發團隊已經完成資料流程調整,還要資安確認相關欄位是否可以傳遞。測試團隊已經發現例外情境,卻缺少具備權責的角色判斷這是必須修正的缺陷,或是可以接受的限制。
這類等待會影響整條工作流。前面的工作無法收尾,後面的工作也無法安心展開。團隊為了維持人員投入,經常先切換到其他任務。每個人看起來仍在處理工作,進行中的項目卻不斷增加,注意力也被分散。原先建立的需求背景與技術脈絡,還可能在多次切換中遺失。
高速交付需要穩定的判斷節奏。技術產出提前出現後,決策節奏若沒有跟上,工作就會長時間停留在「已完成草稿」與「可以正式推進」之間。這段等待會吃掉前面省下的時間,也會增加交付日期的不確定性。
決策延遲除了來自等待,也可能來自決策內容不夠清楚。有些決策看起來已經完成,實際上只留下方向性的回覆,例如「先做簡單版」、「照既有流程」、「之後再補強」或「不要影響使用者」。這些說法提供了大致方向,卻沒有明確定義範圍、限制、取捨與驗收標準。
AI 會把模糊指令轉成具體內容。當團隊提出「先做簡單版」,AI 可能直接補出欄位規則、錯誤處理與畫面流程。開發者看到內容已經相當完整,便可能先繼續實作。等到產品、營運或主管檢視成果時,才發現每個人對「簡單版」的理解不同,原先方向也需要重新調整。
方向反覆變更,會讓前面省下的時間轉成大量返工。一次生成原本可以減少整理成本,後續卻需要投入更多時間拆除、重寫、補測試與更新文件。團隊也會開始降低對決策的信任。
開發者傾向多做一些,避免成果再次被退回。產品角色會增加檢查次數,避免遺漏重要條件。管理者也可能增設更多確認點,試圖降低風險。
清楚的決策需要明確說明可做事項、限制範圍、暫緩內容與後續追蹤方式。決策若缺少足夠脈絡,後續每次調整都需要重新理解需求,並再次協調相關角色。
決策鏈過長時,資訊會在傳遞過程中被壓縮。使用者原本描述的是完整的工作情境,進入產品文件後,可能只剩幾條需求。產品交給工程團隊時,又會被拆成幾張工單。工程提出技術疑問後,問題再向上回傳,最後可能只剩一句「這個欄位到底要不要」。資訊每經過一層,背景脈絡就會減少一部分。
AI 加快產出後,這類資訊失真會提早造成影響。團隊依照目前理解完成功能草稿,草稿依據的卻是已經被壓縮的資訊。
當決策鏈過長,最了解背景的人沒有參與討論,團隊只能根據片段資訊繼續推進。等到問題回到原始決策者手上,程式、測試、文件與流程可能已經跟著成形。
資訊失真也會拖慢決策。決策者收到的問題缺少背景時,需要重新詢問來龍去脈。團隊收到過於簡短的回覆後,也需要再次確認細節。
這些來回原先就會造成等待,功能草稿提前完成後,停滯感會變得更強。技術工作已經準備繼續推進,完整資訊卻無法及時抵達具備判斷權的人手上。
改善決策鏈,需要讓決策權靠近理解問題的人,並明確定義需要升級處理的條件。
一般情境由團隊依照既定原則判斷,高風險情境再交由更高層級確認。這樣能減少不必要的等待,也能讓需要進一步判斷的問題,帶著完整脈絡進入決策流程。
AI 產出進入開發流程後,團隊會更常面對一個現實問題:內容看起來完整,仍需要經過判斷才能採用。
程式可以通過基本測試,文件可以寫得接近正式規格,技術方案也能列出完整理由。團隊若沒有明確定義批准權責,這些內容就可能在尚未確認的狀態下繼續往後流動。
批准 AI 產出時,確認內容能執行只是其中一項檢查。有些產出牽涉業務規則,有些涉及資安要求、架構方向或使用者體驗。
開發者可以判斷程式碼是否合理,產品負責人(Product Owner, PO)需要確認功能是否符合需求,架構師需要檢查系統邊界,資安或法務角色則要確認資料與合規風險。不同類型的產出,需要由對應角色承接判斷責任。
權責不清時,團隊常會用「看起來沒問題」取代正式確認。AI 產出的資料處理邏輯可能因為測試通過而被合併,錯誤訊息可能因為文字清楚而直接放進產品,API 設計也可能因為文件看似完成,就被其他團隊開始串接。這些動作都可能讓尚未批准的假設進入系統。
做法可以從批准責任開始拆分。低風險的程式整理,可以由開發團隊依照既有審查流程處理。牽涉資料、安全、跨系統契約或業務規則的 AI 產出,則需要標示審查角色與批准條件。責任界線清楚後,團隊才不會把「生成完成」直接視為「已被接受」。
AI 擅長根據目前取得的上下文產生局部解法。這對單一功能很有幫助,放進跨團隊流程時則會出現盲點。AI 多半無法掌握完整的組織脈絡,也不會主動知道某個欄位正被其他系統使用、某個狀態會影響客服作業,或某項 API 變更會牽動營運報表。
跨團隊影響被忽略後,風險常會在流程後段才浮現。開發團隊可能調整訂單狀態,卻沒有通知倉儲系統。產品團隊可能修改註冊流程,卻沒有確認客服話術與後台查詢畫面。工程團隊也可能依照 AI 建議重整資料欄位,卻沒有發現財務報表仍依賴舊有定義。
這類問題的困難,在於每個局部變更看起來都合理。負責功能的團隊認為自己只是完成需求,其他團隊卻在上線後才發現流程已經改動。
跨團隊影響若沒有提前被看見,後續補救成本就會提高。團隊需要重新確認資料定義、補文件、補通知、補測試,甚至調整已經完成的功能。
降低這種風險,需要把跨團隊影響列為固定檢查項目。當 AI 產出牽涉 API、事件、資料結構、權限、報表或使用者流程時,團隊要主動盤點受影響的系統與角色。
這項檢查不需要複雜,仍要有明確入口。看板、拉取請求、需求文件或變更紀錄中,都可以保留一個位置,說明這次變更會影響哪些系統、流程與角色。
權責不清在日常工作中可能只是流程摩擦,事故發生後就會轉成歸責問題。
AI 產出的內容若造成缺陷、資料錯誤或服務中斷,團隊隨即會開始追問:誰要求 AI 生成這段程式、誰負責審查、誰同意上線、誰應該提早發現問題。
流程若沒有留下清楚紀錄,這些問題多半很難回答。
互相歸責會削弱團隊的學習能力。開發者可能開始避談自己使用 AI,產品負責人可能不願承認需求曾經模糊,審查者也可能強調自己只檢查了部分內容。
每個人都在保護自己,事故暴露出的流程缺口就難以被完整處理。下一次遇到類似情境時,團隊仍可能沿著相同路徑前進。
AI 使用風險需要透過清楚紀錄降低。團隊可以在拉取請求或變更紀錄中標示 AI 參與的範圍,例如哪些程式、測試、文件或方案草稿曾由 AI 協助產生。
這些資訊可以為後續審查與事故分析提供線索。問題發生後,團隊能回頭檢查當時的輸入、假設、審查結果與批准責任。
清楚的責任設計,是把 AI 視為開發工具,並由團隊流程承接最後責任。提出需求的人負責確認行為,修改程式的人需要說明變更,批准上線的人則要確認風險已被檢查。
責任界線清楚後,事故討論才能回到流程與系統改善。缺少這些紀錄時,速度越快,風險越難追蹤。
調整團隊邊界時,可以先從價值流(Value Stream)開始檢視。
價值流涵蓋需求提出、理解、設計、開發、驗證、上線,直到使用者取得成果的完整流程。AI 能縮短其中部分技術活動,整體交付速度仍會受到整段流程的等待、交接與決策影響。
團隊邊界切分過細時,需求每向前推進一步,都需要跨部門交接。產品負責人確認需求後交給前端團隊,前端完成後交給後端團隊,接著再移交資料、測試與維運團隊。
每次交接都要重新說明背景,也會增加等待與理解落差。即使各個角色手上的工作都提早完成,工作在角色之間流動的速度仍會受到組織邊界限制。
調整方向可以放在能力配置上,讓團隊具備完成一段價值流所需的主要能力。
若同一個團隊能處理使用者畫面、訂單 API、基本資料規則、測試與部署協調,許多小型變更就能直接在團隊內完成。遇到高風險資料、安全或架構議題時,再依照明確條件進入升級流程。
這種邊界調整能讓前面省下的時間留在交付流程內。團隊不需要在每個小步驟完成後等待外部單位接手,也能保留較完整的需求背景。
理解、開發、驗證與調整由相近的成員共同處理後,AI 產出的內容才能及時接受檢查與修正。
跨部門交接是高速交付中的等待來源。交接看起來只是把工作移交給下一個角色,過程中會伴隨背景流失、重新理解與排隊。
前一段工作提早完成後,下一段若尚未準備好承接,等待時間就會直接暴露出來。
減少交接等待,可以先從工作入口調整。需求進入開發前,相關角色需要提早參與理解,不必等到上階段的工作完成後才第一次接觸內容。
當需求可能影響多個角色,早期討論就要先釐清關鍵限制,例如資料欄位是否可以使用、部署是否需要停機,以及客服是否需要更新說明。
團隊可以把交接內容整理成幾個基本欄位的固定格式,包括變更目的、受影響系統、主要假設、尚未確認事項與審查角色。
這些資訊不需要過長,只要讓下一個角色理解自己接到的內容,以及後續需要判斷的風險。若交接內容無法說明 AI 產出的文件與程式草稿的脈絡,接手者還是需要持續追問。
交接資訊清楚後,等待時間才有辦法被管理。看板除了顯示「開發中」、「測試中」與「待上線」,也需要標示「等待誰確認」、「等待哪項決策」與「已停留多久」。團隊才能判斷工作正在推進,或已經停在某個組織缺口中。
AI 加速開發後,決策權的位置會變得更重要。若每項判斷都要往上層送,團隊即使整理出方案,仍會停在等待批准。若所有決策都留在執行團隊內,也可能忽略安全、合規、架構與跨部門影響。
應該把決策分層,讓一般決策靠近實際工作,高風險決策則進入明確的升級流程。
貼近實際工作的決策,多半包含小範圍功能調整、低風險程式重構、測試補強、文件更新,以及不影響外部契約的設計細節。這些事項若每次都需要多層批准,團隊就難以保留速度。
團隊可以事先約定原則,讓成員在清楚邊界內自行判斷,並透過拉取請求、測試與變更紀錄留下檢查依據。
高風險決策則需要明確的升級條件。例如牽涉個資、付款、權限、跨系統契約、法規要求、資料遷移、正式環境風險,或會改變多個角色工作流程的需求,都需要由指定角色共同審查。這些情境也要留下決策理由、影響範圍與後續追蹤方式。
決策機制調整後,團隊會更清楚哪些事項可以自行處理,哪些事項需要進一步確認。
AI 可以協助產生方案、整理資料與分析影響,最後仍要由具備權責的角色做出判斷。決策權靠近價值流後,等待批准的時間會縮短。高風險事項具備明確升級路徑後,團隊也能控制速度帶來的風險。

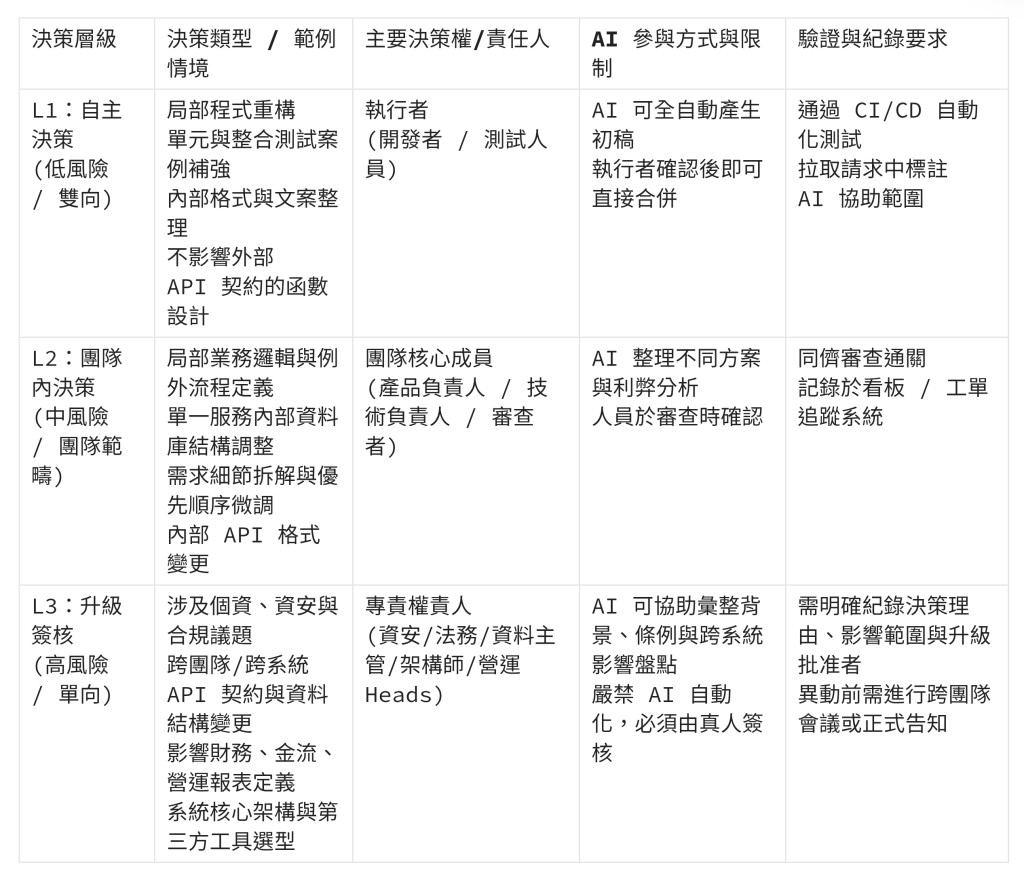

團隊可將決策劃分為自主決策(低風險/可逆)、團隊內決策(中風險/同單位)與升級簽核(高風險/不可逆)三個層級,組成一個決策權劃分矩陣 (Decision Authority Matrix),例如:
