iT邦幫忙

2026 iThome 鐵人賽

DAY 8
1
Software Development

重新認識主幹開發(Trunk-Based Development)系列 第 8 篇

Day 08:直接提交與短期分支

  • 分享至 

  • xImage
  •

主幹開發強調,開發者應該要頻繁把完成的程式提交到主幹。

以下介紹兩種常見做法:

  1. 直接提交到主幹
  2. 短期功能分支

以 Git 為例,直接提交是在本機主幹上修改程式,完成審查與驗證後,將提交推送到遠端主幹;短期分支則是從主幹建立分支,在分支上修改程式,透過 PR 完成審查與驗證後,再合併回主幹。

在 Git 裡,本機提交是把變更記錄在自己的版本庫,推送則是把提交傳到遠端分支。推送到功能分支之後,仍須合併到主幹,提交才會進入團隊共同使用的主幹版本。

以下沿用 Kevin 調整前端共用模組的假想情境,先說明這兩種流程的具體步驟,最後比較各自的優缺點與適用條件。

Kevin 負責調整前端共用模組,Elvina 的程式需要使用他調整後的模組,因此希望能從主幹取得。Phoebe 則協助 Kevin 做程式碼審查。

先假設 Kevin 已經整理出 Elvina 需要的那部分模組調整,不必等待其他尚未完成的程式,就能先整合到主幹。他已和 Elvina 等使用這個模組的成員確認要改變與保留的行為,也確認這部分可以先進行驗證。

以下流程會以 main 作為主幹。Kevin 會在本機完成必要的建置與驗證,並請 Phoebe 審查。程式進入主幹後,他還要確認主幹的驗證結果,讓 Elvina 能取得已通過驗證的版本。

直接提交到主幹

如果採用直接提交到主幹的方法,版本庫必須要允許 Kevin 直接推送到 main。

直接提交時,Kevin 具體要做的事是:在本機主幹上修改、驗證並留下提交,再推送到團隊共用的主幹。

推送前的驗證與審查

Kevin 先查看主幹的驗證結果,確認通過後,將主幹更新整合到本機。接著修改共用模組,並加入測試,用來確認修改後的行為符合需求,以及原本使用這個模組的程式仍能正常運作。

程式準備好後,Phoebe 與 Kevin 一起檢視差異,Kevin 再依審查結果調整程式與測試。兩人也可以採用配對開發,在撰寫時持續檢視。完成修改與審查後,Kevin 在本機執行與伺服器端相同的完整建置,確認通過後,再留下提交與修改理由。

透過共同檢視或配對開發,即使沒有 PR,也能在推送前完成程式碼審查。

推送並確認主幹的驗證結果

準備推送時,Kevin 要先確認主幹是否有新的提交。如果有,就先取得更新、完成整合並重新驗證,再推送到遠端的 main。

推送後,其他人就能取得這次提交,但伺服器端的驗證可能還沒完成。即使推送前已在本機通過驗證,Kevin 仍要查看主幹的建置結果,確認整合後的版本是否通過驗證。

若主幹的驗證尚未完成,Kevin 就要等待結果。若驗證失敗,他與相關成員就要通知團隊,修復問題或還原變更,再重新驗證。

下圖呈現直接提交到主幹時,審查與驗證通過的流程,時間由上往下:

https://ithelp.ithome.com.tw/upload/images/20260922/2010256256SEvv9VCg.png

短期功能分支

採用短期功能分支時,Kevin 具體要做的事是:從主幹建立分支,在分支上修改、驗證並留下提交,再推送分支並提出 PR。完成審查與驗證後,將程式合併回主幹,再刪除分支。

從建立到合併與刪除,建議控制在一、兩天內;這段時間也包含撰寫程式、等待審查與執行驗證。

雖然稱為「功能分支」,也可以用來修正錯誤或重構。同一項需求可以分成幾個步驟,分別透過短期功能分支完成,讓每一步的程式都能先合併回主幹,不必等待整項需求完成。一個 PR 可以包含多個提交,但這次準備合併的程式必須能與主幹一起運作,並完成必要驗證。

短期功能分支要縮短的是程式等待整合的時間,而不只是分支存在的時間。如果只是把尚未合併的程式移到另一條新分支,其他人仍然無法從主幹取得這些程式,那依然沒有達到主幹開發所想達到的目的。

修改、驗證並提出 PR

如果 Kevin 採用短期功能分支,他會先查看主幹的驗證結果。確認通過後,取得主幹的最新版本,並從這個版本建立分支。

接著在分支上修改共用模組並加入測試,在本機執行建置,確認驗證通過後,再留下提交與修改理由。然後將分支推送到遠端,發出 PR,請 Phoebe 審查這次準備合併到主幹的程式。

Kevin 會在 PR 中說明修改目的、影響範圍,以及已完成的驗證,讓 Phoebe 能理解這次調整並提出意見。

如果 Phoebe 提出需要調整的地方,Kevin 就修改程式與測試,再請她確認調整結果。

合併與清理分支

準備合併前,Kevin 要執行建置,驗證分支與主幹合在一起的結果。審查與必要驗證都通過後,再合併 PR。

合併後,也要查看主幹的驗證結果。若驗證尚未完成,就等待結果;若驗證失敗,就通知團隊,修復問題或還原變更,再重新驗證。

確認主幹驗證通過後,Kevin 就可以刪除這條短期功能分支,保留合併後的提交歷史與 PR 討論。後續開發再從更新後的主幹建立新分支。

此時 Elvina 就能從主幹取得所需模組,接著驗證它與自己程式的組合。

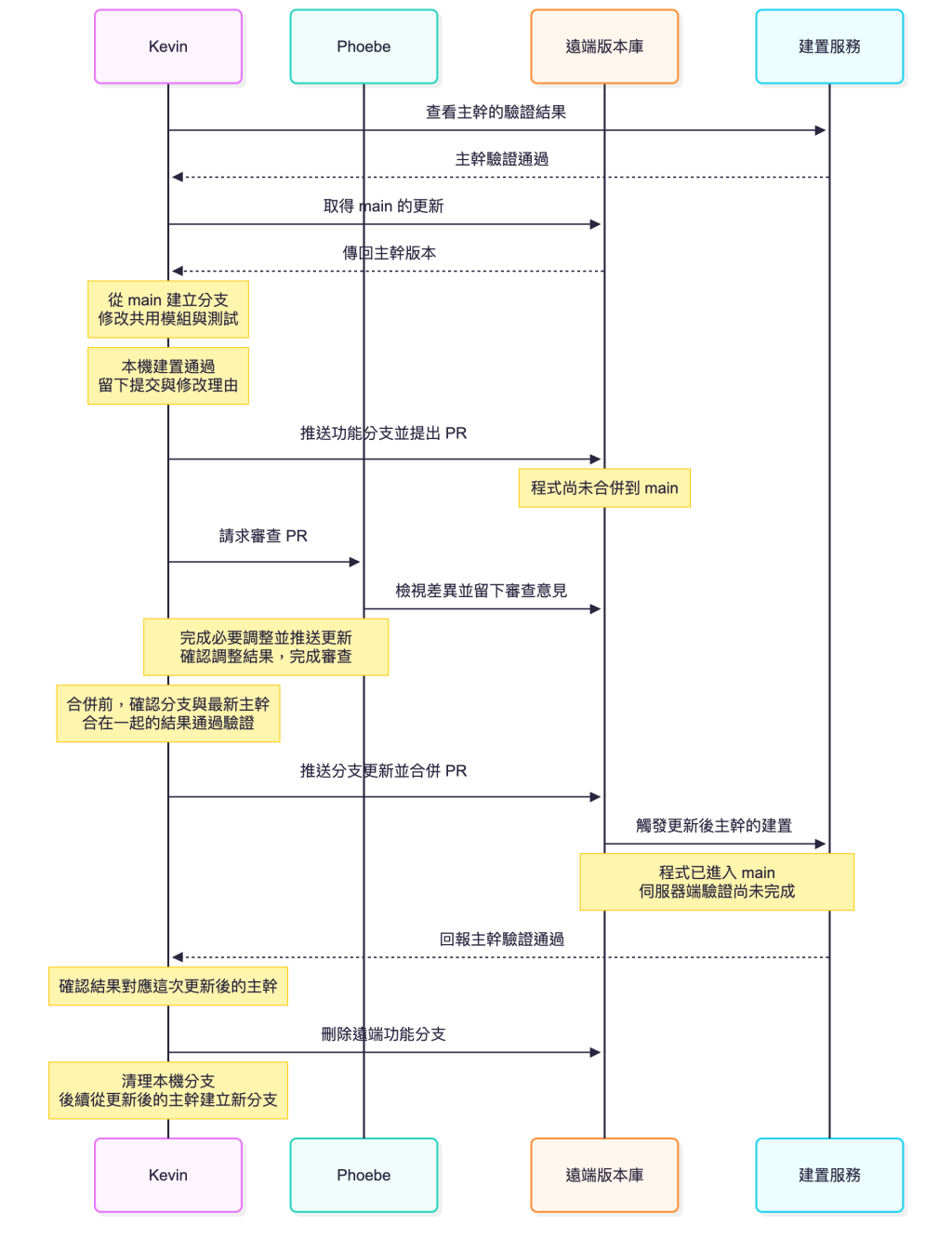

下圖呈現短期功能分支的流程,同樣以審查與驗證通過為例,時間由上往下:

https://ithelp.ithome.com.tw/upload/images/20260922/20102562YWFBO2x3KF.png

主幹更新後的驗證

兩種流程都可能遇到同一件事:Kevin 已經完成驗證,但在他準備推送或合併之前,Phoebe 又把另一項調整整合進主幹。

Kevin 原本驗證的是自己的程式與當時主幹版本的組合,還沒有確認加入 Phoebe 的調整後是否仍能正常運作,因此需要整合主幹更新,再重新驗證。

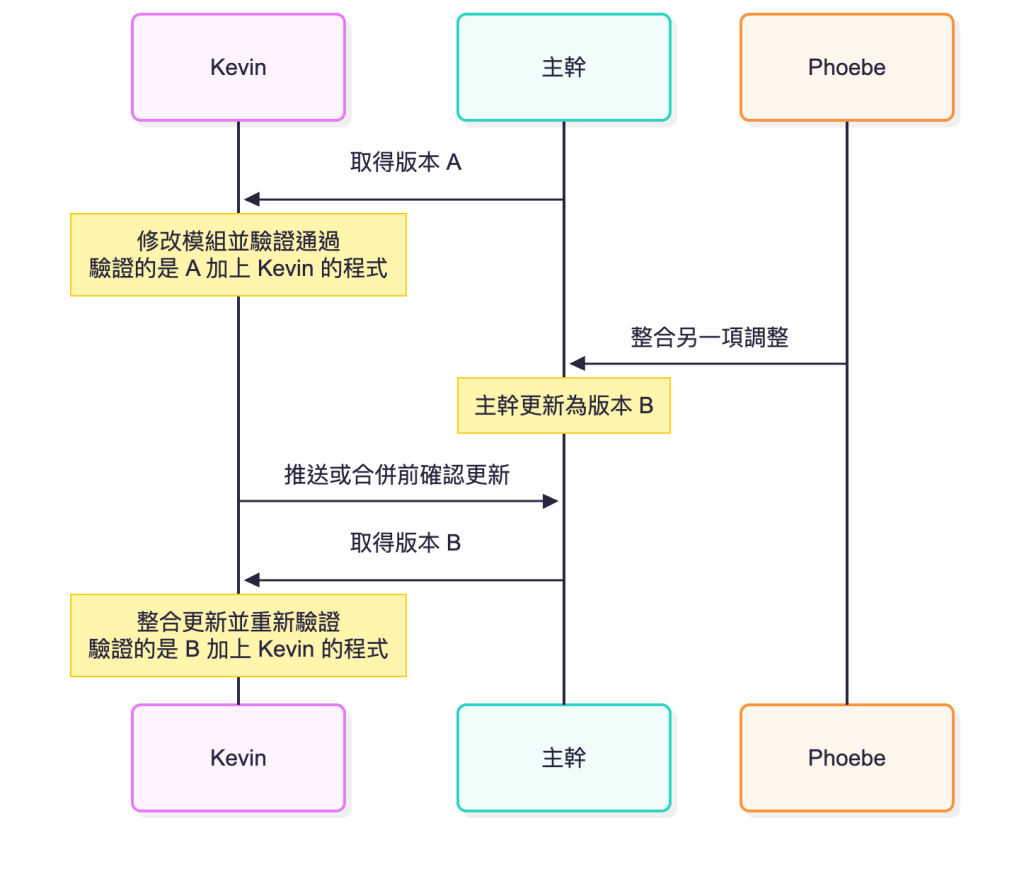

下圖用 A 與 B 表示主幹更新前後的版本,時間由上往下:

https://ithelp.ithome.com.tw/upload/images/20260922/20102562kNUefDnk7f.png

即使工具沒有報出文字衝突,Phoebe 的提交仍可能改變 Kevin 依賴的行為。重新驗證要確認的是這些程式是否能一起運作;影響先前審查判斷的部分,也要重新確認。

使用 PR 時,也要確認通過的驗證對應哪個版本。如果驗證的是版本 A 加上 Kevin 的程式,但主幹已經更新成 B,就需要重新驗證版本 B 加上 Kevin 的程式,不能只看 PR 上顯示通過。

Kevin 重新驗證時,其他人仍可能把新的提交整合進主幹。因此,團隊需要協調推送或合併的順序,避免 Kevin 驗證通過後,主幹又有了尚未一起驗證的新提交。

兩種流程的比較

與直接提交的流程相比,PR 提供了集中保留討論、核准與檢查結果的位置,Kevin 與 Phoebe 也可以在不同時間回應。

以下是前面兩條流程的差異比較:

考量 直接提交 短期分支
審查安排 推送前一起檢視程式,需要安排雙方都有空的時間 透過 PR 非同步審查,需要安排審查者及時檢視與回覆
權限 需要允許推送到主幹 可以透過合併權限與核准規則管理
驗證 推送前驗證與主幹整合後的版本,推送後確認共同結果 合併前驗證分支與主幹合在一起的結果,合併後確認共同結果
可能的等待 等待共同審查、執行建置,以及其他人先推送後的重新驗證 PR 排隊、往返修改與建置

如果團隊能安排成員一起檢視程式,可以採用直接提交;如果需要讓審查者在不同時間檢視與回覆,可以透過短期功能分支與 PR 進行。兩種做法都需要及時取得驗證結果,並安排成員在主幹驗證失敗時處理問題。

團隊人數也是另一個考量。如果多人同時提出審查,需要有人分配或認領,避免 PR 一直沒有人看。若多人同時準備把程式整合進主幹,也需要確認誰先推送或合併,後完成的人再取得更新並重新驗證。選擇流程時,要看團隊如何處理這些等待與更新,不能只用人數決定。

小結

無論是直接提交到主幹,還是使用短期功能分支,都要先取得主幹更新,完成修改、審查與驗證,並在程式進入主幹後確認驗證結果。團隊可以依審查時間、建置速度與版本庫權限選擇做法;主幹驗證失敗時,也都需要有人修復問題或還原變更。

即使修改已經很小,等待審查仍可能讓它一直留在分支,因此也需要讓必要的討論與審查提早進行。
