| 項目 | 說明 |
|---|---|
| 顯示名稱 | 暫停 |
| node_type | Delay |
| 一句話用途 | 讓流程在這個節點等待一段時間(相對時長或絕對時間),時間到之前不佔用任何人力,時間一到由背景執行器自動接手繼續執行。 |
| 會讓流程等待 | 是。由平台的背景執行器輪詢偵測到期並自動喚醒,不需要任何人手動介入,也不會出現在任何人的簽核待辦裡。 |
| 出線 | 設計上限 1 條(登記在節點定義裡,但目前沒有被設計器或引擎實際檢查——如果真的拉了兩條以上,時間到時會依「沒有指定出線=取全部出邊」的通用規則同時並行推進)。 |
| 可用範圍 | 所有企業,不需要平台管理者另外授權。 |
暫停(Delay)讓流程實例在這個節點停留一段設定好的時間,時間到之前流程不會繼續往下走;時間一到, 由平台背景的執行器自動把這個節點撿回來繼續執行,不需要任何人操作,也不會佔用任何人的待辦清單。它本身不呼叫 任何外部服務,純粹是時間控制。
適合用在:SLA 計時(過多久還沒人處理就提醒或升級)、限制對外部系統的呼叫頻率、排定一段時間後才執行的 後續動作。不適合用在:需要精確到秒的排程(見下方「精度」說明)、等待另一個並行分支完成(那是 並行匯合 的工作)、或等待某個人做出決策(那是簽核 (FormAdapter)的工作,簽核有自己一套獨立的等待與逾時機制)。
面板欄位|config key|必填|預設值|說明
:--|:--|:--|:--
延遲秒數|delay_seconds|選填|面板顯示 60;未設定時 handler 視同 0|面板限制最大 86400(24 小時)。這是面板唯一提供的設定欄位。
(面板未提供,需直接編輯流程 graph)|delay_minutes|選填|0|與 delay_seconds、delay_hours 是相加關係,不是互斥選項。
(面板未提供,需直接編輯流程 graph)|delay_hours|選填|0|同上,與另外兩個相加。
(面板未提供,需直接編輯流程 graph)|delay_until|選填|—|ISO 8601 格式的絕對時間字串(例如 2026-12-31T16:00:00Z)。只要填了這個欄位, 會完全取代前三者相加的總和,不是取兩者中較晚或較長的那個;不支援 ${...} 變數替換,必須是寫死的字串。
暫停節點不讀取任何表單欄位或流程變數來決定要等多久——它只看自己 config 裡寫死的秒數/ 分鐘/小時/絕對時間;delay_until 也不支援 ${...} 變數替換,這點與平台其他大多數 節點的欄位行為不同,直接編輯流程 graph 時要特別注意。
它也不會輸出任何流程變數。如果想在流程日誌或後續節點裡留下「暫停在這裡等過」的紀錄, 慣例是在它後面接一個設定變數(OpSet)節點,用 ${t.now} 寫入一個 時間戳記變數。
暫停節點每次被執行(不論是第一次進入,還是被喚醒重新執行)只會有兩種結果:
誰喚醒它:平台背景執行器的主輪詢迴圈預設每 5 秒跑一次,每次都會找「狀態是 WAITING、節點型別是暫停(或結束、並行匯合、OS 命令這幾種同樣會等待的型別)、而且排程時間已經到期」 的節點,重新丟進 handler 執行一次。另外還有一個獨立的備援輪詢,每 120 秒跑一次同樣的查詢,作為主迴圈萬一漏接 時的第二道保險。
精度:不是精確到秒。目標時間一到,最快也要等到下一次主輪詢週期(預設 5 秒)才會被撿起來, 再加上啟動執行程序本身的時間,實際恢復執行的時間通常會比設定的時間晚幾秒。大多數 SLA 或催辦用途這點誤差不 重要,但不要拿暫停節點做秒級精度要求的排程。
流程已經結束時到期:如果暫停節點還在等待期間,而流程因為另一條並行分支先走到「結束」節點 而進入完成、取消、失敗等終態,執行器下一次輪詢到這個還在等待的節點時,會直接把它標記為已取消, 不會恢復執行,也不會再往下走。這正是「暫停接分支做 SLA 計時」這種設計能夠安全收尾的原因: 人工處理完成、流程正常結束之後,還在倒數的計時分支會被直接取消,不會事後才跳出一則「已逾時」的提醒。

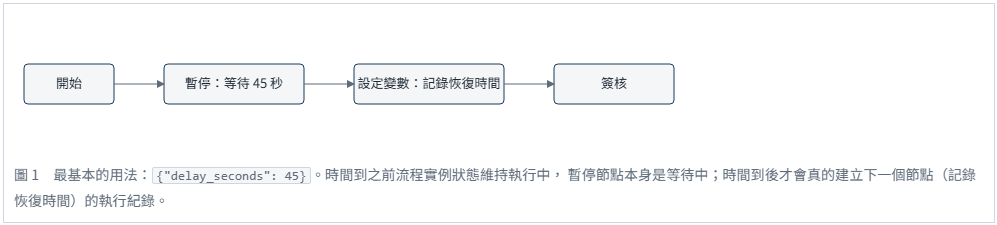

資安事件處置流程(SOC 團隊版)用「暫停+分支」的組合做兩段式 SLA 催辦:第一次等 15 分鐘後檢查有沒有人 簽核,沒有就發一則催辦通知,再等 15 分鐘後二次檢查,還是沒有就升級通報主管。這條計時分支只負責 提醒,從頭到尾都不會替值班人員做出封鎖或放行的決定,真正的決定仍在另一條人工簽核的路徑上完成。
面板不提供這個欄位,只能直接編輯流程 graph(例如用腳本產生流程模板):
{
"delay_until": "2026-12-31T16:00:00Z"
}
// 一旦填了 delay_until,delay_seconds/delay_minutes/delay_hours
// 即使同時存在也會被完全忽略;delay_until 不支援 ${...} 變數替換,
// 必須是寫死的 ISO 8601 字串。
沒有設定任何延遲時間,等於完全不暫停
症狀:拖了一個暫停節點到畫布上,但沒有打開面板設定就直接發行,結果流程跑到這個節點時完全沒有停頓, 立刻就繼續往下走了。
原因:當 delay_seconds/delay_minutes/ delay_hours 全部是 0(或完全沒有設定過,config 是空物件)、也沒有填 delay_until 時,handler 會判定「無延遲設定」,直接回報成功並推進,不會進入等待狀態。
正確做法:放到畫布上的 暫停節點務必打開面板、設定延遲秒數並按套用;不要假設「放了一個暫停節點」本身就會造成停頓。
流程已經結束,還在等待的暫停到期後不會繼續
症狀:設計了一條並行的計時分支,指望它「不管人工那條有沒有完成,時間到了都會做點什麼」,結果 人工那條先讓流程走到結束之後,計時分支到期時預期的通知或動作完全沒有發生。
原因:結束節點結束的是 整個流程實例;已經是完成、取消、失敗等終態的流程,執行器發現還有暫停節點在等待到期,會直接把它標記為 已取消,不會恢復執行。
正確做法:把計時分支設計成「純粹催辦、不代替人做決定」(見圖 2),並且接受 它在流程正常結束後就會被安全地丟棄;不要把「流程結束後一定要執行到的動作」放在暫停節點後面。
面板只做得到「延遲秒數」,其餘要直接改流程 graph
設計器面板只有「延遲秒數」一個輸入框(上限 86400 秒/24 小時)。要用分鐘、小時或絕對時間,只能透過 直接編輯流程 graph JSON(例如用佈建腳本)產生,設計器裡看不到這些欄位,之後在設計器裡開啟這個節點,也 只會看到(也只能改)秒數欄位。delay_until 另外不支援 ${...} 變數替換,只能是 寫死的字串——這點與平台大多數節點欄位的行為不同。
delay_until 是覆蓋,不是取較晚的那個
如果 delay_until 與 delay_seconds/delay_minutes/ delay_hours 同時存在於 config 裡,只有 delay_until 生效,其餘三個會被完全 忽略,不會拿來比較取較晚或較長的那個。直接編輯 graph 時如果同時留著這兩組設定,要清楚知道實際生效的 只有 delay_until。
精度受輪詢週期限制
目標時間到了之後,最快也要等下一次主輪詢週期(預設每 5 秒一次)才會被撿起來,加上啟動執行的時間, 實際恢復通常會晚個幾秒。這對大多數 SLA、催辦、節流用途不是問題,但不要拿暫停節點做秒級精度要求的排程。
delay_until 若是過去時間,不會真的等待
delay_until 填的時間如果已經過去,節點會判定「已過目標時間」直接回報成功繼續,不會等待, 也不會有任何錯誤或提示。拿舊資料重新跑一次含暫停節點的流程時,暫停節點有可能完全不會停頓,看起來像是 跳過了這一步。

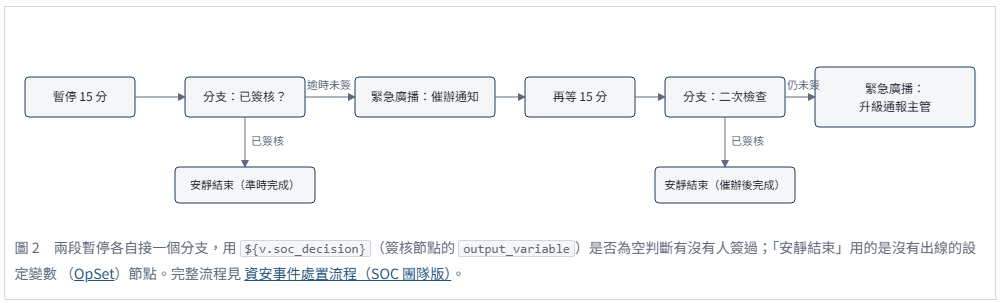

NT-08 Delay 示範:流程送出後先進入暫停節點等待 45 秒(delay_seconds=45), 時間到才會被執行器自動撿回來繼續,接著才會出現待簽核任務。
在平台安裝目錄下執行(需要系統管理權限;這支批次同時會建立分支的兩個示範):
venv/bin/python scripts/seed_node_showcase.py --apply --only B2
寫入後到表單中心(例如 http://192.168.0.112:8000/beakplatform/forms/center)的「填寫表單」 分類「node展覽館」下找到「NT-08 Delay 示範表單」送出。預期看到:送單後立刻查詢,暫停節點狀態是等待中, 排程時間大約是送單時間再加 45 秒,流程實例本身仍在執行中;45 秒以上之後再查一次,暫停節點應該已經變成 成功,流程繼續往下走到設定變數節點(寫入一個記錄恢復時間的流程變數)再到簽核節點;簽核後流程才會結束。
