Day 5|先把尺放好,才知道工作有沒有變好

  • 分享至 

  • xImage
  •

https://ithelp.ithome.com.tw/upload/images/20260919/20162577DECYdIFJFF.png

昨天,我把審查方法整理成 Claude Code 可以使用的 skill,再包成 plugin。規則有地方放,下一次也不用從頭交代。

但如果現在有人問:「所以你省了多少時間?」我還答不出來,只能給他一個禮貌又不失尷尬的微笑。

Claude 執行多久,可以查紀錄。我花多少時間準備材料、核對判級、修正規則,卻沒有完整記下來。接下來還會繼續改,如果現在沒有留下起點,之後就算覺得更順,也說不清楚差在哪裡。

METR 2025 年對 16 位資深開源開發者做隨機對照:允許用 AI 時完成時間多了 19%,受試者事後仍覺得自己快了 20%。那是當年的工具與任務,數字不能套到現在;但「體感和實測可能反向」這件事不會過期。METR 研究

Day 1 問的是「工作有沒有變好」,Day 2 到 Day 4 圍著同一件審查工作,看 Claude Code 怎麼接、怎麼驗、規則放哪。第一幕最後這篇,先約定比較哪種工作、怎麼算,再開始蒐集。這把尺量的是交給 Claude 的工作,不限寫程式:機器花了多久、人花了多久、結果能不能接受,三件事分開記。

程式寫快了,省下的時間去了哪裡?

先用一組合成數字,把「早完成」和「少投入」拆開。以下全部是教學用的合成數字,不是公司工時,也不是 Day 4 案例的計時。

人工工作 原方式 加入 AI 後
理解背景 20 15
實作 30 10
審查 15 25
返工 5 20
合計(人分鐘) 70 70
交付經過時間(分鐘,另計) 240 180

實作少了二十分鐘,人卻沒有少忙:審查與返工把省下的吃回去了;交付倒是早了一小時。更早交付看經過時間,人工減載看人的投入。 只報實作時間會藏住負擔轉移,只報總投入會漏掉交付提早。

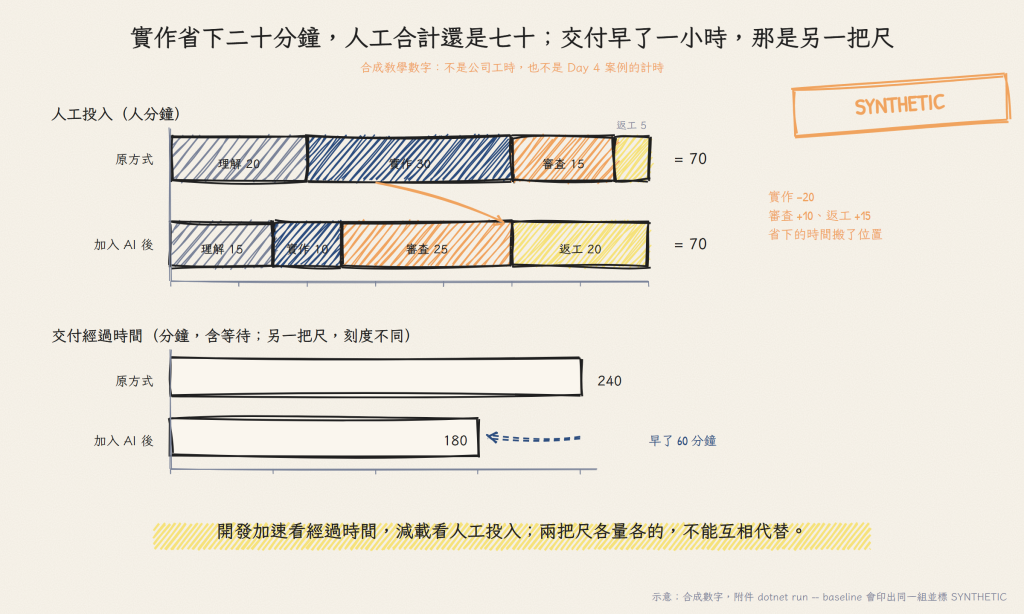

https://ithelp.ithome.com.tw/upload/images/20260919/20162577stjMQQvxwM.png

合成示範;經過時間另外設定,不是人工分鐘相加。

還有第三件事:品質。更早交出去卻不符合原本的接受條件,就不算同一種成果。三樣要一起看。

先約好,接下來要怎麼比

整段交付最後都要看,但先從前兩天反覆遇到、要人工查證的那一段開始:一輪小型 PR 審查。Day 3、4 看過 Claude 能交回發現,人還得核對來源;我想知道調整審查方法後,查證與補件有沒有少,重要問題有沒有漏。DORA 的價值流分析也是這個思路:把步驟攤開,找摩擦在哪。DORA

先把比較規則寫成「基線卡」。它現在是量測計畫,累積了目前做法的資料才成為基線。

基線卡欄位 本次示範如何約定
改善問題 審查時反覆補背景、找規則,想減少這些投入
工作範圍 先限一個專案的小型 PR 審查;開始前寫明大小與風險條件,核心 Domain 變更另列
目前做法 記提示範本、模型、effort、skill/plugin、CLAUDE.md 的版本
期間與名冊 填起訖日期;期間內符合條件的審查都列入,含卡住、取消與未完成
流程時間 送審到人工核對完成,由明確事件取起訖,不含送審前準備
人工投入 抽樣記理解、操作、審查、返工,包含送審前準備;等待另記
品質條件 重要發現對得回來源、未知有標示;另記誤報與人工找到的漏項
使用界線 事前說明用途、期間、欄位、誰能看、保存多久;不作個人排名
缺值處理 未記標未知;報符合條件件數、完整紀錄件數與缺漏

計時前再約定三件事:

  • 輪次看程式版本。 同版程式只補需求或證據,仍是同一輪;修改程式重新送審,才另開一輪,不按 Claude 呼叫次數計算。
  • 投入與經過時間分開。 人工投入含送審前準備,送審到核對完成的流程時間不含;若要量完整經過時間,另記準備起點。同一人同一分鐘只算一次,機器與人工不相加。
  • 抽樣與漏記分開。 同時報應抽與實抽件數,未抽中的標「未納入」,不和漏記混。

Claude 二十五秒交回結果,我呢?

我翻出訂單取消案例的一次審查紀錄。Claude 花了約二十五秒,交回六條需要核對的發現。

有的在問規則在哪裡,有的指出假設還沒確認,也有的提醒呼叫端和測試證據沒交代。六條都有可追查的位置:

嚴重度 Claude 指出的內容 來源
block 作者自評判級為 low,且勾「以上皆非」而非「狀態轉換規則」 PR.md:25
block 新增假設「已出貨時不丟例外、已取消再取消視為無事發生」未經確認 PR.md:14–15
ask 規則位置未填 PR.md:6
ask 驗收預期的規則依據未填 PR.md:10
ask 呼叫端與尚未驗證的路徑未填 PR.md:18–19
ask 「七組情境十八個斷言 PASS」是唯一的驗證證據 PR.md:11

看起來已經替我做了不少事。

但接下來呢?我讀懂這六條花多久?哪些需要回頭找規格?補件後又查了多久?紀錄沒有寫。

把這次交付攤開,差別就很清楚:

想知道的事 這次留下了什麼
Claude 花了多久? 約二十五秒,實際為 24.967 秒
它交回什麼? 六條查核線索,要求 Owner 確認;不等於六個已確認的缺陷
工具花費多少? 五回合,費用估值約 US$0.0627,不含人的成本
我花多少時間讀材料、查證、補件? 沒有可核對的計時,未知
這輪審查從送出到核對完,經過多久? 缺少完整起訖,未知

這筆是一般提示審查,沒有載入 plugin,原件編號 G0-A;它碰核心規則,只拿來認欄位,不進上面小型 PR 的基線。

同一份材料、同一段提示,三天後重跑,結論變了。 第一次要求 Owner 確認,第二次改成要求補證據(五回合、19.1 秒、費用估值 US$0.0568),沒再指出自評不符。兩次 CLI 版本不同,一次不能當代表;量時間之前,先核對它到底交回了什麼。

我能回答 Claude 執行多久,還不能回答自己少忙了多少。 下一輪要補的,是工作紀錄裡人的那一半。

下次多記幾件事,才知道卡在哪裡

我不打算請大家把每件事逐分鐘填完,而是先選一個專案的小型 PR 審查,依基線卡觀察:約定期間與完成點,符合條件的都列入名冊,卡住的也保留;Claude 的執行資訊沿用紀錄,人補上為了確認結果做了什麼。沒有導入前基線,就從目前做法累積起點。

一個完全合成的教學案例:假設 Jira 有一張「修正列表排序」的工單。Claude 交回審查結果後,Reviewer 發現提供的需求是舊版,補上新版再請它確認。這一輪從準備材料到核對修正後的結果,留下這張紀錄:

工作紀錄 合成示例
任務/階段 DEMO-123/PR 456/第 1 輪審查,編號皆為示例
執行對照 第一次與補件後的執行識別、session
人工理解 5 分鐘;實際準備的人
操作 2 分鐘;實際操作者
初次審查 8 分鐘;Reviewer
補件與返工 5 分鐘,與前面三項不重複;實際補件與重審的人
人工合計 20 分鐘,全部標為事後估計
主要卡點 送審材料引用舊版需求
本輪結果 審查核對完成,重要發現有來源
程式是否已交付 另看 PR、部署與驗收

這二十分鐘是人的投入,不含機器秒數。它證明不了省時,但指出一個可改的地方:時間花在重新確認需求版本。只看 Claude 多快回答,看不到這件事;所以人工補記除了分鐘,也要問卡點。

想自己拿一筆,可以這樣做

前面是我的既有紀錄。如果你想知道自己的 Claude Code 會留下哪些資料,可以用這個小練習拿一筆。它只幫你認識紀錄,不重現剛才的二十五秒,也不要求日常工作額外重跑。

第一步,準備一份你有權使用的 PR。 同一資料夾放四份材料:PR.md 修改說明、ticket.md 需求與驗收條件、diff.patch 差異、Program.cs 測試;檔名不同就把提示一併改。在該資料夾開 PowerShell,需先安裝並登入 Claude Code。

第二步,請 Claude 看一次,順便留下紀錄。 這段指令做三件事:讀取材料、只審查不改檔、把回答與執行資訊存進 run-demo.json

claude -p "讀取 PR.md、ticket.md、diff.patch、Program.cs,僅審查,不修改檔案。用三句話說明這份 PR 缺什麼依據。" --model sonnet --effort low --safe-mode --tools Read,Grep,Glob --allowedTools Read,Grep,Glob --output-format json > run-demo.json

檔案存好後,先讀 Claude 的回答,看看它指出什麼缺件。這才是這次審查要做的工作;留下的數字,是幫我們回看這段工作,不是另一份成績單。

第三步,把工具紀錄和自己的投入放在一起。 打開 run-demo.json,確認執行成功後,先找下面四欄:

檔案裡的名稱 用白話看它
session_id 這次執行的編號,之後找回同一筆用
duration_ms Claude 執行多久;除以 1,000 就是秒
num_turns 這次執行經過幾個回合,不是完成幾件工作
total_cost_usd 這次工具費用估值,不是完整工作成本

接著補上:自己讀材料、操作、核對回答與補件各花多久,卡在哪裡。事後回想就標「估」,不知道留未知。

這四欄為什麼自動就有?因為 claude -p--output-format json 的回傳本來就帶著它們。互動模式在對話裡輸入 /cost 也看得到費用與時間。要每次自動落檔,session 開始與結束有 hook 可以掛;官方遙測是另一條路。

我的機器上那兩支 hook 已經掛著。把 09-15 到 09-19 16:14 的原始紀錄攤開:

記錄器留下的 數字 怎麼讀
開始事件 21 筆 startup 11、resume 4、compact 2、clear 1、headless 3;同一個 session 續接一次就多一筆
結束事件 15 筆 6 筆開始沒有結束,全是兩個長 session 的 resume/compact;1 筆結束找不到開始
不重複 session 開始 14、結束 12 這才接近「幾個 session」,事件數不是 session 數
有時間值的結束 11 筆,加總 43.4 分 開始到結束的時間差,含等待;不是模型執行時間,也不是前面的 duration_ms
寫這篇文章的 session 4 次開始、0 次結束 最長的那個 session 反而沒有分鐘數
人工分鐘 0 筆有效 一筆占位,五個分鐘欄全空

三件事在數字裡。機器那半邊會自動來,但要先去重、配對、分清哪一欄量什麼,才敢加總。 自動也會被自己關掉:今天六次隔離實驗用了 --setting-sources "",hook 跟著停,一筆都沒進帳。人工那半邊沒有任何機制會替你填,也不能從 session 時長推算。

我 09-17 用 Day 4 的合成材料跑過一次 demo-01:約十二秒、五回合、費用估值 US$0.0474。它交回的三句是:

這份 PR 最缺的是「規則位置」與「驗收預期的規則依據」:ticket 只有一句需求,已付款退款、已取消 no-op、null 拋例外都是作者自行假設。其次,「已確認/待確認」與「尚未驗證的路徑」欄位空白,呼叫端完全未被檢視。第三,測試由同一支 AI 依自己假設的規則編寫並自證通過,等於用假設驗證假設。

三句和 G0-A 的六條指向同一個缺口,用字與數量不同。執行成功看 is_error: falsesubtype: success;成功不代表審查內容對。做到這裡,你有了一筆「Claude 做了什麼、人又補了什麼」的紀錄;單筆證明不了省時,但下次回看不必只靠印象。

記下來之後,團隊要改什麼?

第一輪先用一張共用表,照工作發生的順序記:

  • PR 送審時: 填上工單、PR 版本與審查輪次,讓紀錄對得回這次修改。
  • Claude 執行後: 附上既有執行紀錄,留下工具花了多久、交回什麼。
  • Reviewer 核對完成時: 留下接受或退件結果、卡在哪裡,再依抽樣規則補上人工投入。
  • 進入 CI 或部署時: 另記測試與部署結果,和前面的審查階段分開。

工單、PR 與 CI 通常已有事件紀錄;Claude Code 的執行資訊要確認是否保存,人工投入則需要另外補記。先挑一件工作,看看工單、PR/CI、Claude 執行與人工簡記這四種資料能不能對上。

task_id 用來連結資料,不是直接加總的指令。同一任務可能有多個 PR、審查輪次、session 與 run;對上任務後,仍要依各自識別碼核對重複事件、分清輪次與缺值。流程時間用約定的起訖事件計算,不能把多個 session 的時長相加當成交付經過時間。

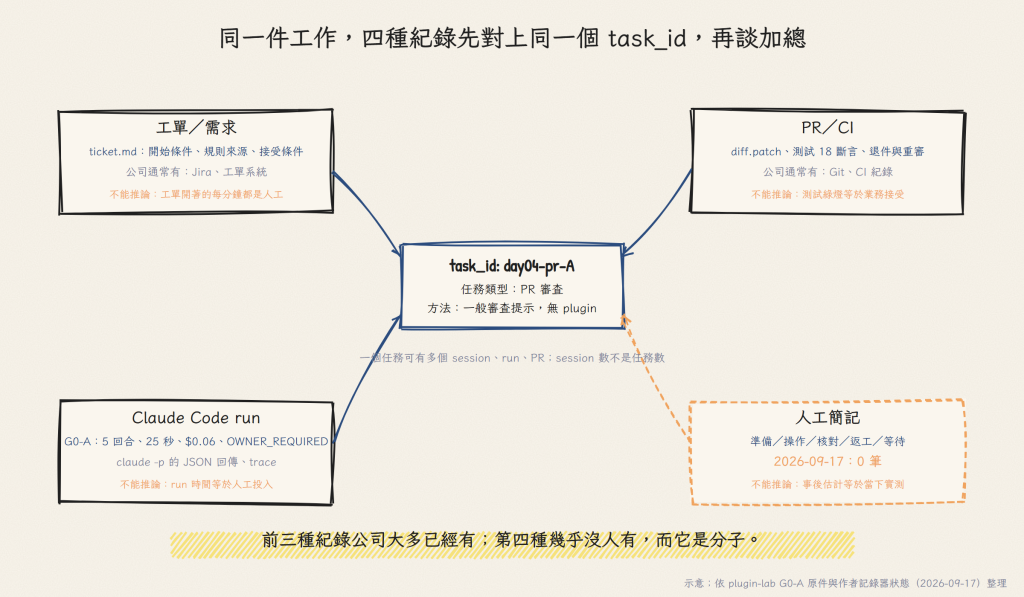

https://ithelp.ithome.com.tw/upload/images/20260919/201625779hCWINBoRr.png

依 G0-A 原件與作者記錄器狀態整理。圖中的「0 筆」指有效人工投入紀錄;全空的占位不計入。

先記一輪,看這些欄位能不能幫團隊找到卡點,再決定哪些重複動作值得自動化:送審時自動建草稿、執行後自動帶入工具紀錄,人補查證與判斷。工具執行結束不等於人核對完成。這套整合目前是設計。

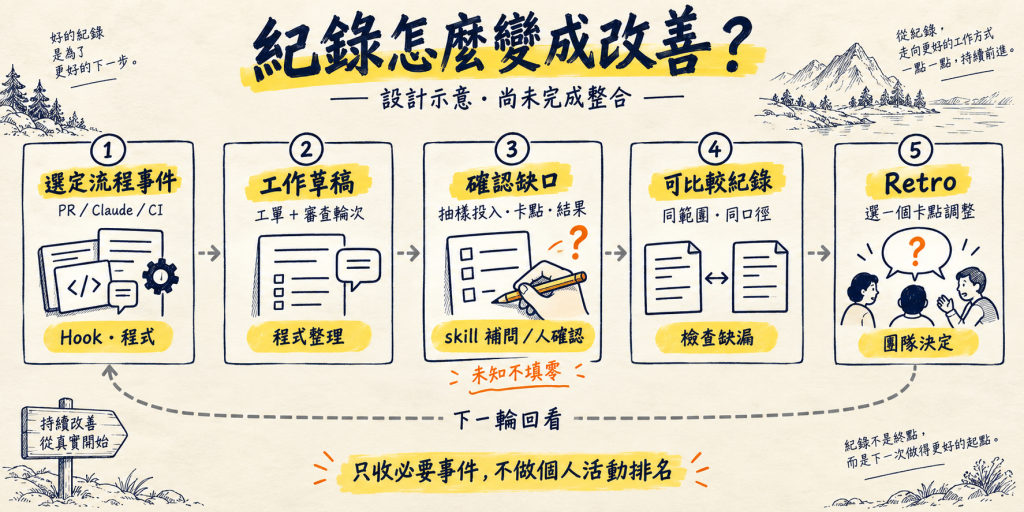

https://ithelp.ithome.com.tw/upload/images/20260919/20162577zJbuW0XMNg.png

設計示意。程式整理事件,skill 補問,人確認;團隊依可比較的紀錄決定下一輪。

到了約定的回看時間,先確認這批工作可不可比、漏了哪些,再看卡點。延續合成情境:如果多筆審查都卡在需求版本不明,先調整送審材料,不是判定 Claude 不好用。

Retro 要決定的事 本例的下一步
看見什麼問題? 多次花時間重新確認需求版本
下一輪改什麼? 送審時附需求版本與接受條件
誰負責? 指定送審範本的維護者,約定完成與回看時間
怎麼知道有幫助? 比較同類審查的補件情況與人工查證投入
哪些不能犧牲? 重要問題的辨識、來源核對與漏項檢查
還要算什麼? 改範本、維護規則與填紀錄的投入,另列不重算

除了想觀察的改動,其餘條件盡量一致,同期的人員與模型變動也留下來。比的是協作方式調整前後,推不成「有 AI 比沒有 AI 快」。這接回 Day 2 的 Retro:挑一個卡點,改一次,用同樣的尺回看。

這把尺,最後要回答 Day 1 的問題

Day 1 的五層問題,不能靠一份 Claude 執行紀錄全部回答。把目前有的與缺的放在一起:

Day 1 的問題 需要的證據 今天有沒有
L1 使用:大家有沒有用? 使用紀錄、對象、期間與分母 有活躍數,口徑未對帳
L2 工程:交付能接受嗎? 驗收依據、測試、退件與返工品質 有審查與執行紀錄,缺人工核對與接受依據
L3 人員:人有沒有減載? 人工投入、求助與交接紀錄 0 筆有效人工投入紀錄;記錄器有 14 個 session,人工欄全空
L4 成本:完整代價是多少? 工具費用,加建置、審查、維護投入 只有機器側費用估值
L5 業務:最後改善了什麼? 更早可用、維運負擔的前後證據 沒有

「今天有沒有」那一欄是起點,後面每一次調整都回到這五個問題交帳;有證據的回答,沒有證據的留下未知。

回到一開始:我真的比較輕鬆了嗎?

  • 先訂量測計畫,再累積基線。 約定工作範圍、期間、起訖與品質,只蒐集必要資料。
  • 工具紀錄、人工投入與品質一起看。 Claude 執行得快,還不足以代表整件工作改善;同一段提示重跑結論會變,一次不能當代表。
  • 第一筆自己拿。 一個最小指令、四個欄位、幾格憑印象標估的人工分鐘,就是起點。
  • 紀錄要帶來下一個決定。 Retro 選一個卡點調整,再以相同口徑回看,不拿個人活動量排名。

今天先把審查的終點寫成「人工核對完成」。但這句話對我、Claude 和下一位接手的人,是否代表同一件事?這也是開始記錄之前,需要一起約定的事。
