你把掃描接進建置流程,設了一條規則:Critical 就擋。
然後跑第一次。
三十七個專案,三十五個紅的。而且那些 Critical 大多在三年前就存在了,跟今天這次改動一點關係都沒有。
第二天,有人在群組裡問這個可以不可以先跳過。第三天,有人把它改成警告。第四天,沒有人再看它了。
門檻不是被推翻的,是被繞過的。

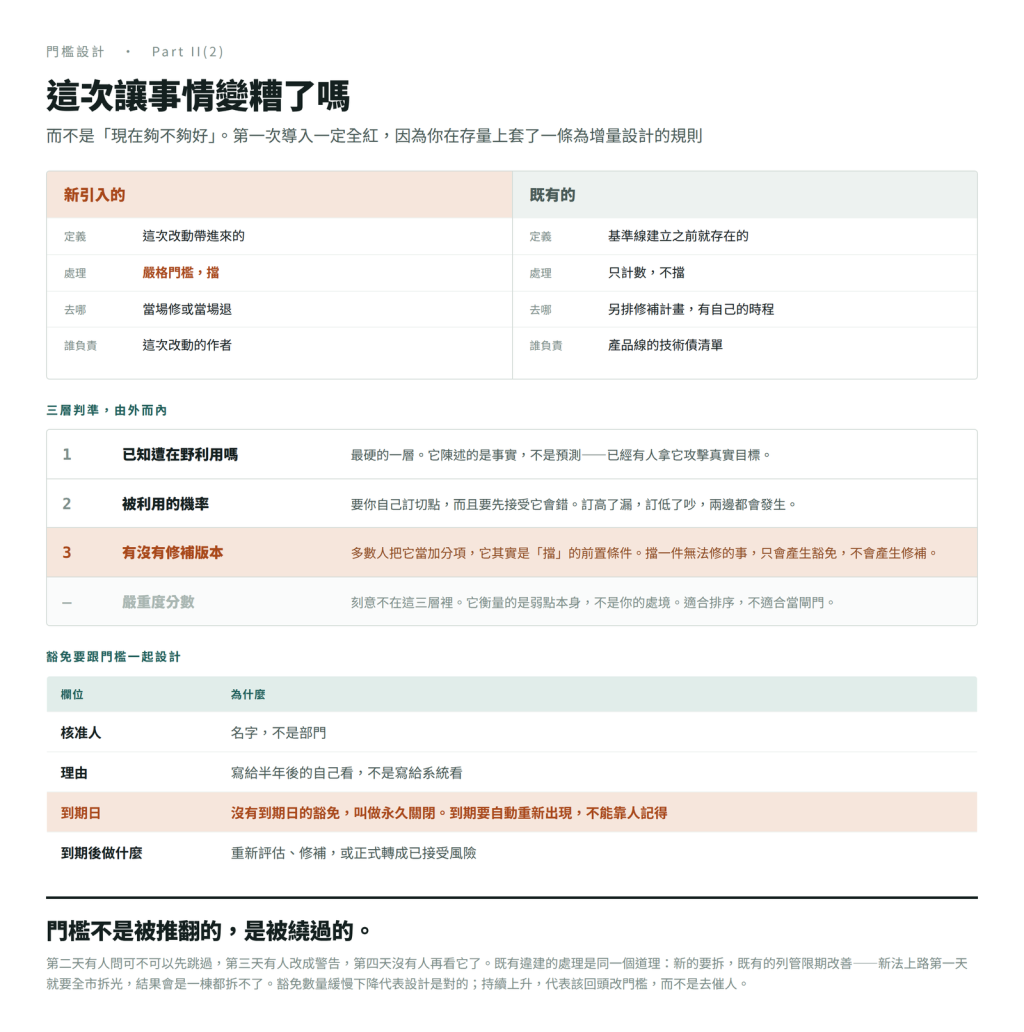

為什麼第一次一定全紅
因為你在一個存量上,套了一條為增量設計的規則。
任何跑了三年的專案都背著技術債。你第一次掃,掃到的是那三年的總和。把三年的債算在今天這個 PR 上,作者當然不服,而且他是對的。
既有違建的處理是同一個道理。新的違建要拆,既有的列管限期改善。如果新法上路第一天就要把全市既有違建全部拆掉,結果會是一棟都拆不了。問題不在法規不夠嚴,在於它嚴到沒有人能執行。

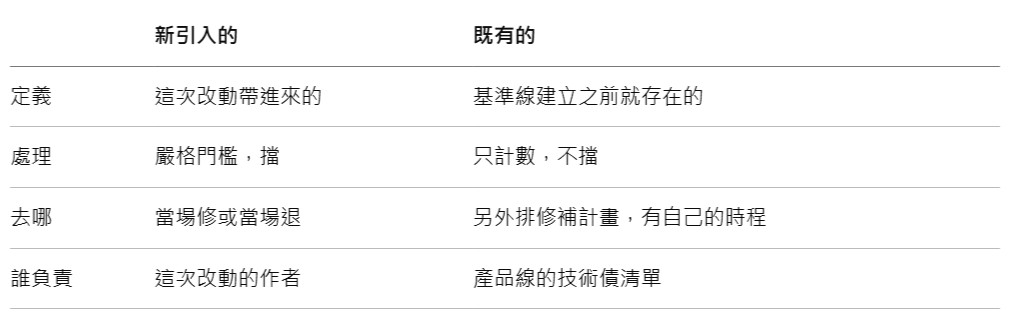

核心設計:把「新引入」跟「既有」分開
這是整篇唯一真正重要的一句話。

實作上怎麼分?跟基準線比。
建立一次基準,把當下的狀態整批記錄下來,之後每次掃描只看差異。多數工具都支援這件事,只是預設不開。
所以門檻該問的問題變成:
這次改動讓事情變糟了嗎?
而不是「現在夠不夠好」。
這個設計還有一個附帶好處:**門檻從第一天起就可以設得很嚴,因為它不會誤傷任何人。**你要擋的只有「今天新帶進來的」,那本來就該擋。
三層判準,由外而內
分清楚存量與增量之後,才輪到「什麼情況要擋」。
**第一層:已知遭在野利用嗎。**這一層最硬,因為它陳述的是事實,不是預測。已經有人在真實世界拿它攻擊真實目標,沒有什麼好討論的。
**第二層:被利用的機率。**這一層要你自己訂切點,而且要先接受一件事:它會錯。機率模型給的是傾向,不是保證。訂高了漏,訂低了吵,兩邊都會發生。
**第三層:有沒有修補版本。**這一層最容易被放在錯的位置。
多數人把「有修補版本」當成加分項。它其實應該是**「擋」的前置條件**。
理由很現實:**擋一件無法修的事,只會產生豁免,不會產生修補。**上游還沒釋出修補版本的弱點,你擋下去,開發者能做的只有申請例外。你得到的是一張例外單,不是一個修好的產品。
沒有修補版本的那些,該做的是記錄、評估可達性、必要時做緩解措施,而不是卡在建置流程裡。
**嚴重度分數刻意不在這三層裡。**Day 16 講過,嚴重度衡量的是弱點本身,不是你的處境。它適合當排序依據,不適合當閘門。
豁免要跟門檻一起設計
Day 20 那六個決策問題裡的第五題,今天展開。
一個沒有豁免機制的門檻,會在第一次擋到緊急發版的時候被整個關掉。所以豁免這件事與其說是妥協,更像是門檻能存活的條件。

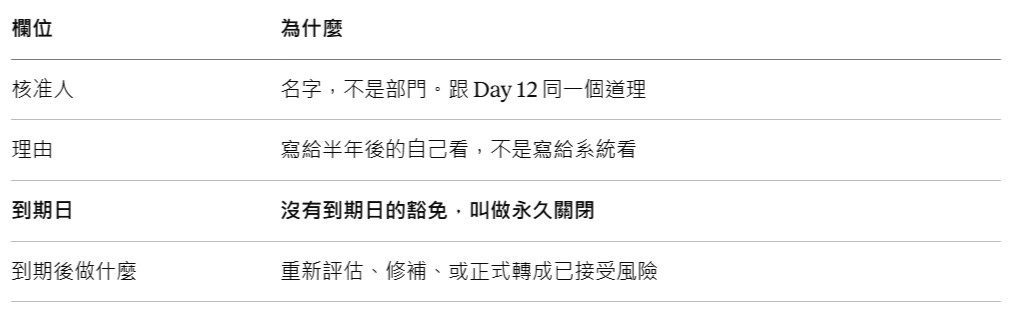

豁免單要有四個欄位:

第三列是這張表的重點。而且到期時要自動重新出現,不要靠人記得。靠人記得的到期日,等於沒有到期日。
還有一件事值得誠實面對:**一個健康的系統應該看得到豁免的總數,而且那個數字要有人負責。**豁免本身不是失敗,藏起來的豁免才是。如果你發現豁免數量持續上升,那通常代表門檻訂錯了,不是團隊不自律。
交付物:門檻設計決策表
這張表刻意不給數值。切點要看你的產品暴露程度、修補節奏、團隊規模,抄別人的數字只會得到別人的爭吵。

三個提醒。
**第一,先建基準線,再開門檻,順序不能反。**反過來做就會得到開頭那個故事。
**第二,第六列請不要填「擋」。**無法修的東西擋了只會產生豁免。填「記錄並評估可達性」比較誠實,也比較有用。
**第三,最後一列容易被當成形式,但它是唯一能告訴你門檻訂得對不對的指標。**豁免數量緩慢下降,代表設計是對的;持續上升,代表你該回頭改門檻,而不是去催人。
明天 Day 24:「定期測試與審查」到底要做到什麼程度
Part II(3) 沒有規定頻率,所以你要自己定義並自證。什麼時候跑什麼、範圍多大、證據留成什麼樣。以及硬體廠躲不掉的一題:晶片商給的二進位檔沒有原始碼,靜態分析根本掃不到,那一塊怎麼辦。
順便問一句。你們現在的建置流程裡:
如果掃描擋下一個沒有修補版本的弱點,開發者會怎麼做?
(a)走豁免流程,有紀錄 (b)找人口頭放行 (c)自己改掉掃描設定 (d)沒有掃描,所以不會發生
留個字母就好,不用打長篇。(b)跟(c)都無關紀律,是設計沒把出口留好。
