Day 28|如果只有一個人、三個月,我會照什麼順序做

  • 分享至 

  • xImage
  •

先把前提寫死,因為前提變了,底下的順序就全部作廢。

**一個人。三個月。一家硬體公司,產品有賣到歐盟,而且早就賣了好幾年。**沒有預算買平台,沒有第二個人可以分工,第 14 條的通報義務已經生效。

這不是最佳實務,是在這個框裡只能做這麼多。

而且我要先講不做什麼。因為只要從「要做什麼」開始列,清單永遠會長到做不完,然後你會在第二週就開始挑軟的做。

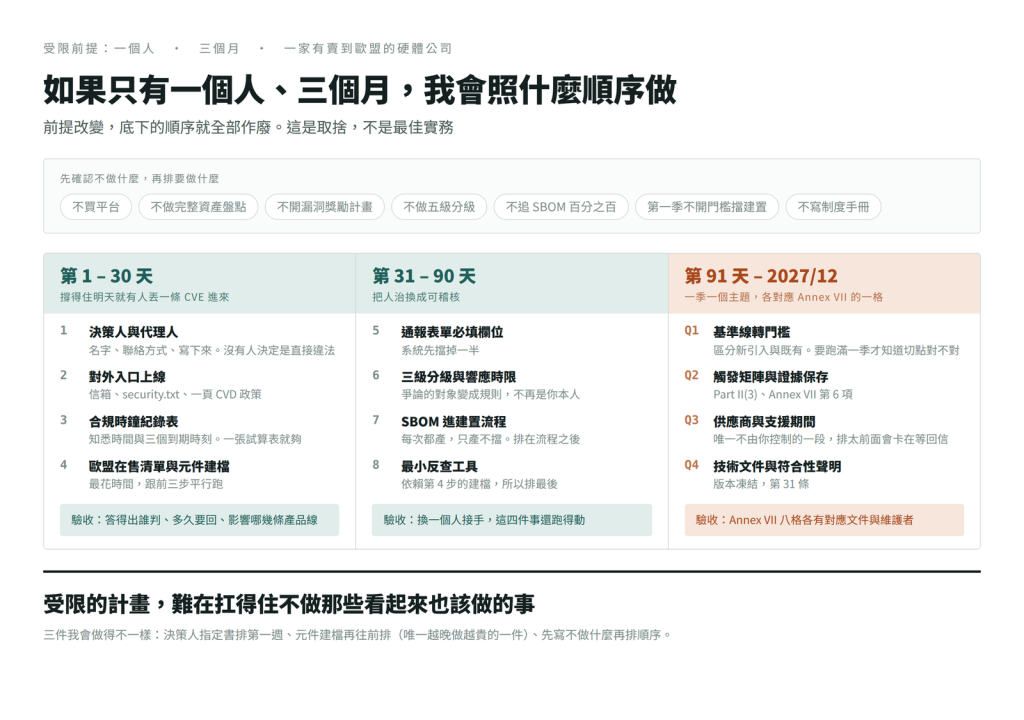

https://ithelp.ithome.com.tw/upload/images/20260928/20169113XWfFO1gZnl.png
我不做的七件事

**一、不買平台,也不評估工具。**採購週期比三個月長,而且你現在還不知道自己的流程長什麼樣。先買工具,最後會變成工具定義你的流程。

**二、不做完整資產盤點。**全部型號盤完要半年。只盤「有賣到歐盟、而且還在支援期間內」的那幾條,其他的先放著。

**三、不開漏洞獎勵計畫。**入口都還沒有人顧,開了只是把流量放大,然後你會被自己招來的東西淹掉。

**四、不做五級嚴重度分級。**三級就夠:會中斷工作的、排程處理的、退件合併的。五級是大組織的奢侈品,小團隊用五級只會多出兩層爭論。

**五、不追求 SBOM 涵蓋率百分之百。**先讓每一次建置都產出一份,哪怕不完整。一份會自己更新的不完整清單,比一份完整但三個月沒動過的檔案有用得多。

**六、第一季不開門檻擋建置。**只計數,建基準線。一上來就開門檻,你這個月會全部花在處理豁免爭議上,而且那些爭議還會讓你被貼上擋路的標籤。

**七、不寫完整的政策文件體系。**一頁的 CVD 政策,加一份決策人指定書,比三十頁的制度手冊有用。手冊可以之後補,時鐘不會等手冊。

七條的共同點是:它們都很像「做了會有成果」的事,而且都很好寫進進度報告。這正是它們危險的地方。

第 1 到 30 天:只做四件事

目標只有一個,撐得住明天就有人丟一條 CVE 進來。

**第一,指定決策人與代理人,寫下來。**誰有權決定「這件事要不要通報」,名字、代理人、聯絡方式。這一步排第一,因為前三十天真正的風險從來就不在工具,而在案件進來的時候沒有人按得下送出鍵。工具不到位只是慢,沒有人決定是直接違法。

**第二,開一個對外入口並且公開它。**一個信箱、一個 security.txt、一頁 CVD 政策。入口排第二而不排第一,理由很簡單:沒有人顧的入口等於沒有入口,所以決策人要先到位。

**第三,建一張獨立的合規時鐘紀錄表。**知悉時間、來源、24 小時、72 小時、14 天各自的到期時刻、目前狀態。一張試算表就夠,這一步不需要任何系統。它排在第三,是因為前兩步到位之後,它是唯一還缺的那一塊。

**第四,盤出歐盟在售清單,附上最小版本的元件建檔。**型號、韌體版本、核心第三方元件。這一步最花時間,所以放在最後,讓它跟前三步平行跑。

三十天結束的驗收標準只有一句話:現在有人丟一條 CVE 進來,你答得出「誰判、多久要回、影響哪幾條產品線」。

三個月要交屋的房子,先做水電跟防水,系統櫃之後再補。順序反過來,之後每一次補救都要先拆掉剛做好的東西。

第 31 到 90 天:把人治換成可稽核

前三十天那四件事是靠一個人記得住撐起來的。這兩個月要做的,是把它變成別人接手也跑得動的東西。

**第五,把判斷寫成表單必填欄位。**受影響產品、版本、重現步驟、影響描述、回報者聯絡方式。系統先擋掉一半,剩下的才值得人看。

**第六,三級分級與各級的響應時限。**寫下來、公開在內部,這樣爭論的對象變成規則,不再是你本人。

**第七,SBOM 進建置流程,每次都產,只產不擋。**這一步排在流程之後,因為沒有流程的 SBOM 只是一堆檔案,沒有人會去看。

**第八,做一個最小的反查工具。**輸入一個 CVE 編號,輸出受影響的套件與版本區間,再比對元件建檔。它排最後,因為它依賴第四步那份建檔,建檔不對,工具做出來也是空的。

這四步做完,你手上會多一樣東西:**紀錄。**到這裡為止所有的動作都會留下痕跡,而痕跡就是後面那兩年唯一拿得出來的東西。

第 91 天到 2027 年 12 月:按季度排

第三段不再以天計算,改成一季一個主題,而且每一季的產出都直接對應 Annex VII 的某一格。

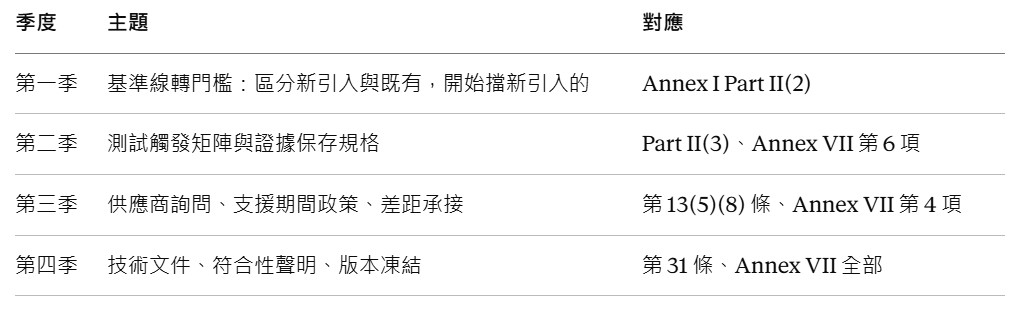

https://ithelp.ithome.com.tw/upload/images/20260928/20169113YCVngpRR8x.jpg

為什麼門檻排第一季不排第三季?因為門檻要先跑滿一季,你才有足夠的數據知道切點訂得對不對。訂完就走的門檻沒有意義。

為什麼供應商那段排到第三季?因為那是唯一一件不完全由你控制的事,回信要等、談判要時間,排太前面你會卡在等待裡,而前面兩季還有很多自己做得完的事。

三個我會做得不一樣的地方

**一、決策人指定書排在第一週,不等組織圖定案。**它看起來像行政文件,實際上它是唯一能讓時鐘動起來的東西。等組織定案再指定,你會發現組織永遠在定案中。

**二、元件建檔要排得更前面。**這是整份清單裡唯一一件越晚做越貴的事,因為每多出一版韌體,就多一份對不起來的資料,而且那份資料只會越來越難補。

**三、先寫「不做什麼」,再排順序。**這件事我是寫這三十天的過程中才想清楚的。受限的計畫真正的難度不在挑出該做的,在於扛得住不做那些看起來也該做的。

交付物:三個月排序卡

印出來貼在看得到的地方。每一格只有做完跟沒做完兩種狀態,不要有百分比。

先確認七個不做

□ 不買平台 □ 不做完整盤點 □ 不開獎勵計畫 □ 不做五級分級
□ 不追 SBOM 百分之百 □ 第一季不開門檻 □ 不寫制度手冊

第 1 到 30 天

□ 決策人與代理人,有名字、有聯絡方式、寫下來
□ 對外入口上線:信箱、security.txt、一頁 CVD 政策
□ 合規時鐘紀錄表:知悉時間與三個到期時刻
□ 歐盟在售清單與最小版本元件建檔

驗收:有人丟一條 CVE 進來,答得出誰判、多久要回、影響哪幾條產品線。

第 31 到 90 天

□ 通報表單必填欄位
□ 三級分級與響應時限,公開在內部
□ SBOM 進建置流程,每次都產,只產不擋
□ 最小反查工具:CVE 編號進,受影響產品線出

驗收:這四件事換一個人接手,還跑得動。

第 91 天起,一季一個主題,照上面那張表走。

明天 Day 29:資安什麼時候會有抗生素

一年將近五萬條 CVE,但弱點類型只有九百多種。如果我們每天撈的是個案,那有沒有可能打的是機轉。附一個用公開資料做的小實驗,結果不漂亮也放上來。

順便問一句。如果明天有人給你三個月跟一個人:

你會先做哪一件?

(a)指定決策人 (b)開對外入口 (c)盤產品與元件 (d)先買工具再說

留個字母就好。選(d)很正常,那是最容易跟主管交代的一個。

這系列每天更新,覺得有用的話訂閱一下,我盡量不寫廢話。

參考:Regulation (EU) 2024/2847 第 13 條、第 14 條、第 31 條、Annex I Part II、Annex VII。三段式排序、七件不做的事與季度主題為個人整理,前提是單人、三個月、硬體製造商,前提改變順序即不適用;尚未經完整導入驗證。
