❯❯從 22 Commits 極簡小案到 Full-Stack SaaS:三大專案的 AI SDD 流程裁剪與「逃生門」實戰
📍 流水線位置|入口 → flow → 型別 → mock → 測試 → UI → vibe → 上線(跨專案回望)

一套 Workflow 如果只在單一專案上跑得動,那很可能只是運氣好、剛好湊巧適合而已。這個系列雖然用婚禮專案當主線,但這套 AI SDD 管線,最早是在三個規模與型態完全不同的專案裡,一步步磨出來的。
把這三個專案拉出來對照,最能最直觀地展現這套流程在不同情境下的靈活性與真實限制。
這套 workflow 的第一版,是在公司的運動科技專案二期建立起來的。基於業務保密,這裡僅討論影響流程設計的關鍵特徵與規模數據。
這個專案具備兩個主要特徵:
1. 獨立後端團隊:邊界由外部控制
API 規格由後端主導維護與更新。Day 05 的「api-spec 優先」與 Day 13 的 Sync 模式,都是為了應對「規格由外部控制」的場景而設計,Day 13 的 sync 實測也是在此專案執行。相反地,在自己包辦前後端的婚禮專案裡,就不需要這套高成本的協調機制。
2. 包含串流與 SSE:高不確定性技術題
這類需求的特徵是前期規格難以一次到位,需要透過實際嘗試來摸索邊界。如果硬要把這種不確定性高的新功能塞進「規格 → 測試 → 實作」的標準流程,開發一定會嚴重卡關。因此這部分採用 vibe 模式:先手動嘗試並確定行為穩定,再透過 vibe 測試將行為固定下來。
當時的直播模組即採用這種模式開發:主體功能 3 天內搞定、2 天後隨 v1.0.0 發布,3 週後再補上瀏覽器相容性的修正。規格先行的節奏無法支援這種調整速度,但 vibe 模式可以,前提是最後必須補上測試以鎖定行為。

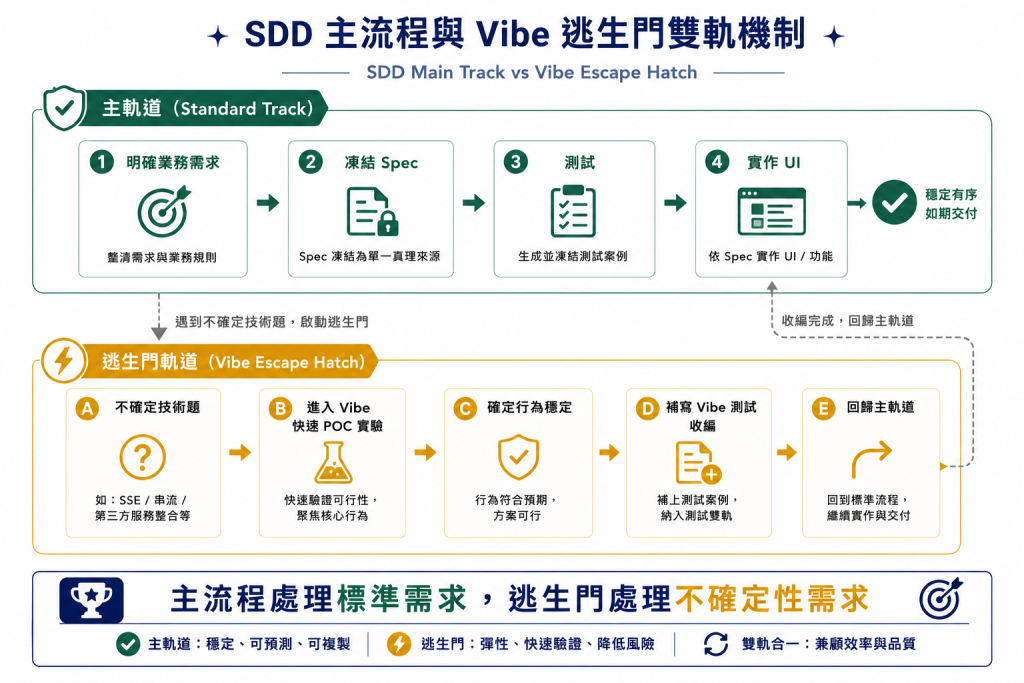

換句話說,vibe 在這裡多了一個身分:它是主流程旁邊的「逃生門」,規格暫時定不下來的題目先從這裡繞出去做,做穩了再補測收編。主流程處理標準需求,逃生門處理不確定性需求,這個雙軌設計就是在此專案中調整出來的。
在開發規模與效益對比上:
光譜的另一端是 Day 02 提及的晴天娃娃,這是一個開發時程僅 6 個工作天、共 22 個 commit 的小型專案。
這小專案直接撞上了流程的天花板:業務邏輯明明超簡單,卻要硬走定義 Flow、建合約、凍結 Spec 一整套,管理成本根本划不來。當時測 OpenSpec 覺得繁瑣,說白了就是流程強度開過頭,開銷比開發收益還大。
這種小案子最務實的做法,就是只留「規格 → 測試 → UI」前半段核心,能確定功能沒寫爛就好。至於 Vibe 治理、Sync 機制還有自動化 CI/CD 管線?全部砍掉,沒必要為了走完流程而走流程。
婚禮專案是「單人 Full-Stack、長期維護、業務邏輯明確」,這正好是這套 AI SDD 管線最能發揮戰力的場景!所以這裡沒有任何裁剪,雙軌入口、凍結 Spec、Vibe 治理到單變數部署,全套模組直上。
直接看數字:55 個 feature 檔收斂成 19 條 flow 與 114 支 endpoint 檔;29 個前端頁面被 325 條 E2E 測試精準鎖死;上線前 4 週整整跑了 250 多個 commit。管線裡的每一個 stage 都有明確交付,沒有一步是在做白工。

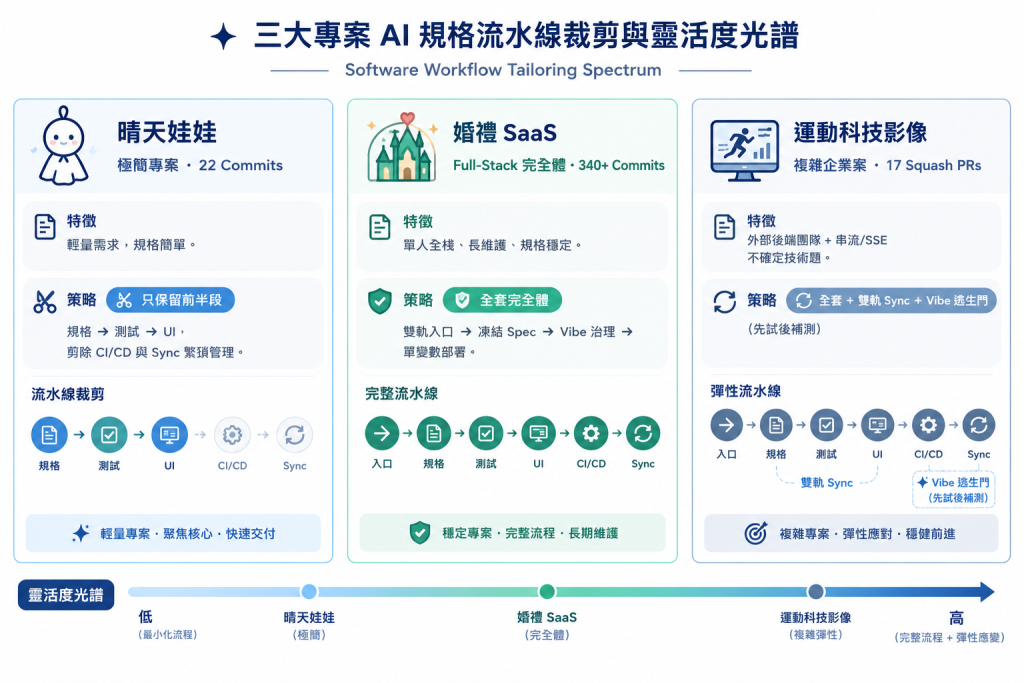

| 運動影像案 | 晴天娃娃 | 婚禮 | |
|---|---|---|---|
| 團隊 | 一期 3 人/二期 1 人 | 1 人 | 1 人 |
| 規模 | 一期 108 commits/二期 17 個 squash PR | 22 commits | 340+ commits(現況;上線時 250+) |
| 後端 | 別人的(真團隊) | 極簡 | 自己的 |
| 規格穩定度 | 會演進(Sync 需求) | 太小沒差 | 穩定 |
| 複雜技術題 | 有(串流/SSE→vibe 路線) | 無 | 少 |
| 適合的配置 | 全套+雙軌 Sync | 只取前半 | 全套完全體 |

說到底,這套流程絕不是什麼通用的銀彈,能不能隨專案規模彈性剪裁,才是工程師真正的功力。
看完適用場景,明天我們來算算現實的:這套 AI SDD 管線,到底幫我省下了多少時間跟人力成本?
📎 本篇證據|PinyiW0/TeruTeru(晴天娃娃,公開,openspec/ 目錄可查)・公司案涉保密不附連結(時程與規模屬口述層級)・wedding-host(公開:55 feature/19 flow/114 端點/325 條 e2e 皆可對 repo 清點)
