Day 06 的 Spec 處理「這次要改什麼」,
Day 07 的 Plan 則讓我先確認「準備怎麼改」。
一份 Plan 往往混著好幾種工作:畫面狀態要改、資料怎麼處理、不同情境要怎麼檢查、文件是否要更新。有些工作可以一起做,有些必須等前一項完成。這時候,我會再往下產生一份 Task。

/speckit.tasks 產生 tasks.md;通常不用再自己逐項補清單。Day 07 我先看 AI 對 API、資料來源與改動範圍的理解。確認後,AI 當然可以開始改 code;但我很快發現,直接實作常常只會先完成最看得見的部分。
畫面做完了,切換模式後的預設值有沒有一起調整?送出後的確認頁有沒有保留同樣的規則?不同操作情境有沒有列出來?這些問題不一定會消失,只是很容易被埋在一大段 Plan 裡。
我不想自己再把 Plan 手動改寫成另一份待辦事項,所以第三代剛開始採用 Spec Kit 時,Plan 確認後會接著使用 /speckit.tasks 產生 tasks.md。它把接下來的工作攤開,實作不再只剩一句「把功能做完」。
| Plan 已經回答 | Task 再往下回答 |
|---|---|
| 這個功能準備怎麼改 | 哪些工作要做、誰能接手、要怎麼確認完成 |
| API、資料與改動範圍 | 實作、驗證與交付之間有什麼先後關係 |
Plan 是技術做法;Task 是把做法交到下一步的工作單位。
我的順序很簡單:先用白話描述需求,讓 LLM 整理 Spec;看過需求範圍後產生 Plan;Plan 確認後,再用 /speckit.tasks 產生 tasks.md。
我通常不需要逐項要求「這裡再補一個 Task、那裡再補一個 Task」。Task 產出後,我就讓 LLM 往下開發,然後確認每一個項目有沒有真的做完。這比我每次在對話裡重新提醒「畫面改完要記得驗證」、「改完文件也要更新」更順。
GitHub 的 Spec Kit 也把從 Plan 產生可執行 Tasks,放在進入 implementation 前的步驟。不過我不會把工具流程當成品質保證。工具能幫我列出清單,卻不能替我決定這份清單是否涵蓋了真正需要處理的事。
我當時使用的指令是 /speckit.tasks;Spec Kit 的命令與整合方式可能隨版本調整。這篇不談指令,而是分享我為什麼需要一份 Task。

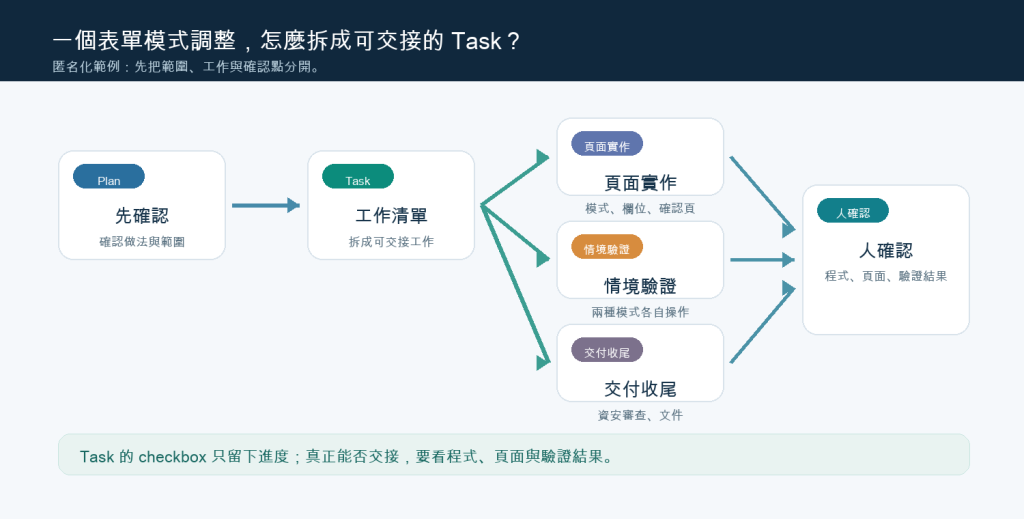

我用一個匿名化的案例說明。
當時有一個建立申請的表單,需要新增一種比較精簡的使用模式。聽起來像是前端加一個切換功能,但實際上不能只多一個按鈕。切換後,表單的預設值、可見欄位、候選清單,連送出後確認頁的內容,都要跟著一致。
這次不需要新增 API。這件事也被寫進 Task,先把邊界講清楚:不用為了這個頁面調整,再多做一層後端接口。接下來才是畫面的狀態切換、條件顯示和確認頁;完成後,要用不同模式分別操作一次,檢查送出結果和確認頁有沒有跑偏。最後還有資安審查與文件更新。
| 工作面向 | Task 要處理的事 |
|---|---|
| 資料/API | 這次是否需要新接口或調整既有接口;本案確認不需要。 |
| 頁面實作 | 模式切換、預設狀態、條件顯示與確認頁。 |
| 驗證 | 兩種模式分別怎麼操作、預期要看到什麼。 |
| 交付 | Scenario、資安審查與文件是否跟上。 |
我後來比較習慣以一段可以交接、可以檢查的責任範圍來拆,不會每一行程式都列成 Task。頁面實作是一段工作;驗證要等實作完成;文件則應該以最後改動為準。拆到每一行 code 都有一個 Task,只會讓清單長到沒人想看。

LLM 會依照 Task 往下實作,也會勾選它認為已完成的項目。但我不會只看到 checkbox 就結束。開發完成後,我會確認每個 Task 是否真的有對應的程式修改,再看頁面狀態是否符合原本需求;如果少了什麼,就要求 LLM 再檢查並補齊。
回頭看這個表單案例留下的 Task 文件,頁面實作與文件更新有被標記完成;Scenario 與資安審查沒有被勾選。這不代表它們一定沒有執行,也不能藉此判定當時的品質。我能說的只有:這份文件保留了哪些工作有完成紀錄,哪些沒有。
這個差異讓我把「完成」拆成兩層:Task 的進度回報,以及我看過程式、頁面和驗證結果後的確認。
| 層次 | 我可以知道什麼 | 還不能知道什麼 |
|---|---|---|
| Task checkbox | LLM 回報某項工作已處理。 | 是否符合全部需求與所有情境。 |
| 程式、頁面與驗證確認 | 主要改動是否存在,畫面是否符合預期。 | 是否已留下完整自動化測試與可稽核證據。 |
我不需要把人工確認做回以前那種逐步下 prompt 的方式。AI 仍然幫我讀程式、實作和回填進度;我保留的是最後確認每一項是否符合需求的責任。
選一個已經有 Plan、而且至少會碰到兩個工作面向的變更,例如改畫面同時要確認資料送出是否正確。
# Tasks|功能名稱
## 實作
- [ ] T1:要修改的行為與主要檔案
- 完成條件:
## 驗證
- [ ] T2:操作情境與預期結果
- 證據:截圖、測試結果或可比較輸出
## 交付
- [ ] T3:要更新的文件/索引
- 完成條件:
## 相依與停止點
- T2 需要等 T1 完成。
- 哪一項完成後需由人確認:
如果你已經使用 Claude Code,可以先讓它提出 Task 草稿,不要立刻改程式:
請讀取這份 Plan 與相關程式,將工作拆成可交接的 Tasks。
每個 Task 請列出:主要修改範圍、相依關係、完成條件與驗證方式。
資訊不足時列出待確認問題;暫時不要修改程式碼。
寫完後,問自己一個問題:每個 checkbox 旁邊,我能不能回答「我要看哪個程式、畫面或驗證結果,才算真的完成?」答不出來時,這個 Task 還只是待辦句子,還不夠交接。
Spec 讓需求有範圍,Plan 讓技術做法可以先被確認,Task 則讓後續工作不必靠記憶或臨時對話接力。我用 /speckit.tasks 產生 Task,讓 LLM 往下實作;每項勾選後,我仍會確認程式與頁面,必要時再請它補齊。
Task 文件同時留下已完成與未標記完成的工作。這點比「清單看起來完整」更重要,因為它讓我看見還少了什麼。可靠性不會因為多了一份 tasks.md 自動出現,還是要靠後面的驗證慢慢建立。
下一篇會接著談:Task 已經拆好了,AI 做 UI 時又要根據什麼資料交換規則工作?Day 09 會從 API、型別與 mock 開始,避免前端自己猜資料。
