Day 26:批次匯入——背景任務、進度回報與稽核設計

  • 分享至 

  • xImage
  •

https://ithelp.ithome.com.tw/upload/images/20260912/20161290nXYtP51775.jpg

系列:30 天打造企業級 PLM|面向:全端|素材:Import 模組(ImportJob)、Part/BOM 匯入通道

問題場景

「我有三千筆料號要建,總不能一筆一筆敲吧?」批次匯入是上線初期最被依賴的功能。舊資料要進來(Day 23–24 的下游),供應商給的料表要進來,工程師整理的 Excel 也要進來。但它同時是最容易出事的功能。三千筆裡第 1847 筆炸了怎麼辦?匯到一半使用者關瀏覽器了怎麼辦?誰匯的、匯了什麼,三個月後查得到嗎?

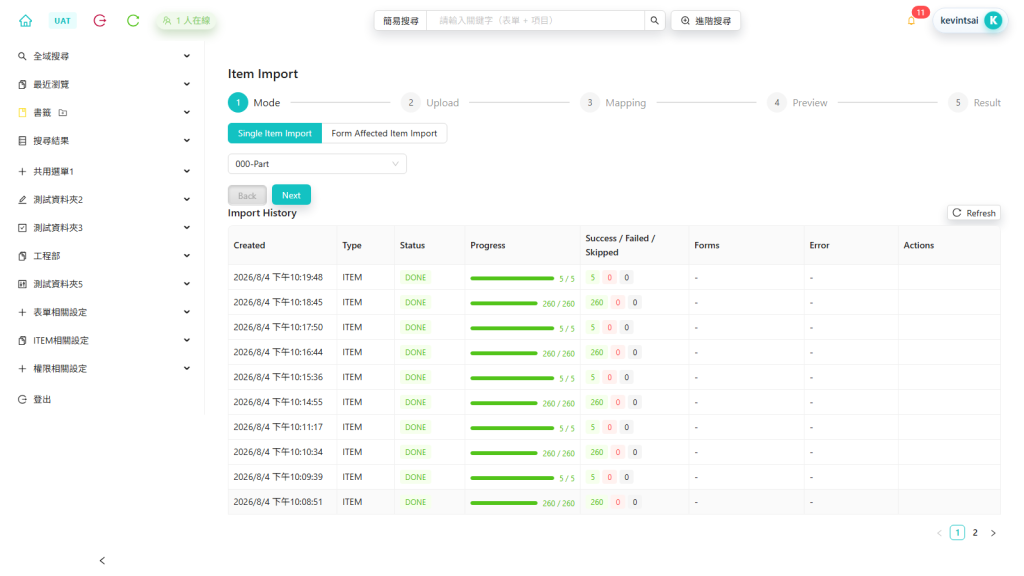

一般使用者匯入頁與管理端 Part/BOM 匯入通道實機畫面:
https://ithelp.ithome.com.tw/upload/images/20260912/20161290L4mTjzzFON.png

https://ithelp.ithome.com.tw/upload/images/20260912/20161290iIlrQKesy6.png

商業邏輯設計

  • 匯入要不要走簽核?大量建料是高風險動作,但三千筆各跑一次簽核是行政災難。取捨的結果是不逐筆走 workflow,改用稽核表單收口:Part/BOM 遷移匯入以批次為單位掛一張 MIGRATION 表單,批次整體有人負責、有紀錄可查。系統保留了一個 System reserved 的 MIGRATION Form Type 專門幹這件事
  • 匯入通道分兩級。一般使用者匯入自己的料,走完整業務驗證,量小;管理員遷移匯入處理 Day 23 的搬遷資料,驗證放寬,量大。權限與能力分級,別想用一個功能打天下
  • 範本 → 預覽 → 套用三段式,讓使用者在真的寫進去之前先看到會發生什麼。預覽是匯入功能的安全帶,省下的是「匯錯了幫我清資料」的支援成本

技術選型與取捨

架構演進:從 Agile Import Wizard 同步卡死到非同步背景 Worker

以前在 Oracle Agile PLM 操作批次匯入(Import Wizard)時,使用者常有「如履薄冰」的焦慮感:

  1. 同步阻塞與超時崩潰:舊匯入精靈是在單一 EJB 請求中同步執行,資料量一大多跑幾分鐘,瀏覽器或 WebLogic 就噴出 504 Gateway Timeout 或 Transaction Timeout;
  2. 缺乏背景推進與進度回報:匯入期間使用者必須死盯著瀏覽器轉圈圈,一旦手滑關閉視窗,完全不知道幾千筆資料卡在第幾行;
  3. 錯誤排查痛苦:失敗時只產出一份晦澀的伺服器 log 檔,無法精準告訴使用者哪幾行格式錯誤。

Mini-PLM 採用非同步背景工作器(ImportJob)+ SSE 即時進度推播

同步處理 vs 背景任務

幾十筆同步處理沒問題;幾千筆讓瀏覽器掛著等 HTTP 回應,等到的多半是 timeout。所以 apply 走非同步:API 立即回 jobId,實際工作進 ImportJob 背景執行,前端輪 progress 或收 SSE,使用者可以自由切換分頁或關閉瀏覽器。

錯誤策略:整批回滾 vs 跳過續跑

「一筆錯全部不進」聽起來嚴謹,實務上是折磨。三千筆修一筆重傳一次,永遠傳不完。Mini-PLM 選擇分塊處理加錯誤列清單:壞的跳過、好的進去,結束後給「成功 2953 / 失敗 47 + 每筆原因」的結果報告,使用者修 47 筆重傳就好。例外是遷移通道的結構性資料(BOM 父子關聯),父件失敗子件必須跟著跳,錯誤有連鎖語意。

欄位對應(mapping profile)可儲存

Excel 欄位 → 系統欄位(Day 4 的 metadata 又出現了)的對應設定可以存成 profile 重用。供應商每月給同格式的料表,對應設一次就好。匯入設定本身也是資料,跟 Day 11 trigger 的哲學一致。

核心內容:ImportJob 的工程細節

上傳檔案 → 解析驗證(同步,快)→ 預覽差異
  → apply(非同步):ImportJob 建立
      → 分塊處理(每塊 N 筆,塊完成即更新進度)
      → 進度持久化(job 狀態存 DB,不是存記憶體)
      → SSE 推進度(Day 19 的通道)+完成全域通知
      → 匯入歷史落檔(誰、何時、檔名、成功/失敗筆數)

設計上有兩件事特別要顧:

  1. 進度持久化。job 狀態存 DB 而非 session 或記憶體,使用者關瀏覽器、切頁面,回來還看得到進度與結果;重新整理後前端以 jobId 續接
  2. 版本語意要明確。匯入既有料號時是蓋掉還是開新版?答案跟著通道走:一般匯入更新 Draft 版;遷移通道以 $REVISION 語意支援「表單驅動開新版」(接 Day 13 的機制),搬遷含版本歷程的走 Part/BOM Migration 專用通道

踩坑記錄

  • 完成通知在使用者導頁後才到。小量匯入幾秒就完成,使用者早已切去別頁,所以完成通知做成全域(Day 19 的通知系統),不綁在匯入頁面上。E2E 專門有一條「送出後立即導頁仍收到通知」的測試,260 列跨 200 分塊的進度遞增也在測試裡驗過
  • 筆數大時的預覽成本。預覽如果對每筆做完整驗證,三千筆的預覽本身就要跑很久。做法是預覽限量抽驗、全量只做結構檢查,完整驗證留給 apply 階段逐塊做
  • Excel 解析的地雷日常:前導零被 Excel 吃掉(料號 "0012" 變 12)、日期被自動轉格式。範本欄位一律文字格式,解析端再做型別轉換

小結

三段式當安全帶,背景任務加進度持久化撐起大批量,錯誤清單策略顧可用性,稽核表單收口負責問責。批次匯入把這幾件事做齊,上線初期就能少接很多支援電話。明日 Day 27:一套程式支援兩種資料庫——PostgreSQL 與 Oracle 並存的血淚全集。
