Part 2 開始。前十七天講「為什麼失敗」,接下來七天講「做對了長什麼樣」。
而且這次有數據。
接下來七天要講的「規格驅動工廠」,不是我原創的。
它的原型來自 Teddysoft 的 ai-coding-exercise 範本專案(Copyright© Teddysoft),我是去上課的時候接觸到的。那個範本專案給的東西包括:.ai/ 與 .dev/ 雙目錄的知識庫結構、規格閉環的概念、L1 檢查腳本的做法、以及把失敗沉澱成資產的制度。
這幾樣是這一整段的地基,而它們不是我的。
我做的事情是三件。
一、把它整理成一份可執行的建置手冊。Phase 0 到 Phase 4,含每個階段的驗收標準與硬性順序。原範本是一個「已經建好的樣子」,不是「怎麼從零建起來」。
二、從它的反面教訓長出護欄。 我分析那個範本的兩個版本時,記下了幾個問題:文件漂移、決策紀錄撞號、威嚇式的 prompt 寫法、以及 schema 驗證被刪掉。後面幾天要講的文件一致性檢查、編號唯一性檢查、以及「不要用驚嘆號要用腳本」那條,都是從這些反面教訓來的。
三、把它套到五個真實專案上,並且量測。 那個 43 次執行、36/37 的數字,是這一步的產物。
所以誠實的說法是:框架是別人的,我加的是建置順序、幾道從踩坑長出來的護欄、以及一份實測紀錄。
(我原本沒有寫這一段。是後來有人提醒我,我才回頭去翻那份 Playbook 的開頭。它自己第一行就標明了來源,而我在寫這個系列的時候沒有把它抄過來。 這是我第三次在引用歸屬上出錯,前兩次在後面會講。)
我拿來當範例的,是我們自己公司的薪資系統。
它不是給客戶的交付物,是我們自己在用的東西。每個月算二十幾位同事的薪水、產薪資單、出銀行轉帳檔、寄加密的薪資明細。算錯就是真的算錯。 沒有客戶會幫你抓,只有同事會來問「我這個月怎麼少了三千」。我選它來當「規格驅動工廠」的試點,有三個理由:
一、重複性極高。 勞保、健保、勞退、勞退自提、獎金補充保費、請假扣款⋯⋯每一條薪資規則的形狀都一樣:吃幾個輸入、查一張級距表、算出一個數字、加進薪資單。十幾條規則,長得像同一件事的十幾個變體。
值不值得建一座工廠,判準是重複性。這個案子重複性滿分。
二、對錯是確定的。 勞保費就是那個數字,不是「看起來合理」。可以手算驗證、可以跟法規對、可以跟去年的實際扣款比。
三、風險自負。 出事的是我自己的薪水,不是客戶的系統。這是我認為最重要的一點。你要驗證一套新方法,該拿自己的東西試,不該拿客戶的專案當白老鼠。(這件事後來我覺得應該寫進顧問的職業倫理:新方法先在自己身上跑過,才拿去客戶那裡。)
跳過過程,先看數字。這是實際的執行紀錄:
執行次數 43 次(橫跨約兩個半月)
一次通過率 36 / 37
平均耗時 10.9 分鐘 / 個規格
人工修正量 42 / 43 次是 0
測試成長 101 → 350 條全綠
架構決策紀錄 30 份
「一次通過」的定義是他們自己訂的,寫在指標檔開頭:
步驟 4(結構檢查 + 測試)與步驟 5(規格覆蓋率)首輪即綠,且審查無 Critical / Must。
不是「最後有跑通」,是「第一次跑就全綠,沒有人插手」。
而那唯一失敗的一次,紀錄長這樣:
批次替換漏了 1 處編譯錯誤,1 輪修復後 103 條測試全綠
連失敗的細節都記了。
現在把兩個案子放在一起。這是同一群人、差不多的時期:
| Day 08 那個遷移案 | 這個薪資系統 | |
|---|---|---|
| 規範什麼時候有的 | 事後才寫改善計畫(合規度 60% 之後) | 建廠時就定 |
| 規範怎麼來的 | 從客戶文件抄 | 從黃金範例反推 |
| 結構檢查 | 無 | 有腳本,掛在寫檔後 |
| 分層歸屬 | 出事後才補 | 第一天就定 |
| 規格與程式的勾稽 | 無 | 「每個 use case 必有 spec」的閘門 |
| 結果 | 合規度 60%,三階段重工 | 43 次執行,一次通過 36/37 |
這個對照不需要任何虛構化就成立,因為它是同一組人在不同時間點的兩種做法。
而差別的核心,用 Part 1 的語言講就是:
一個案子的規範停在第 0 層,
另一個案子從第一天就把規範推到第 3 層。

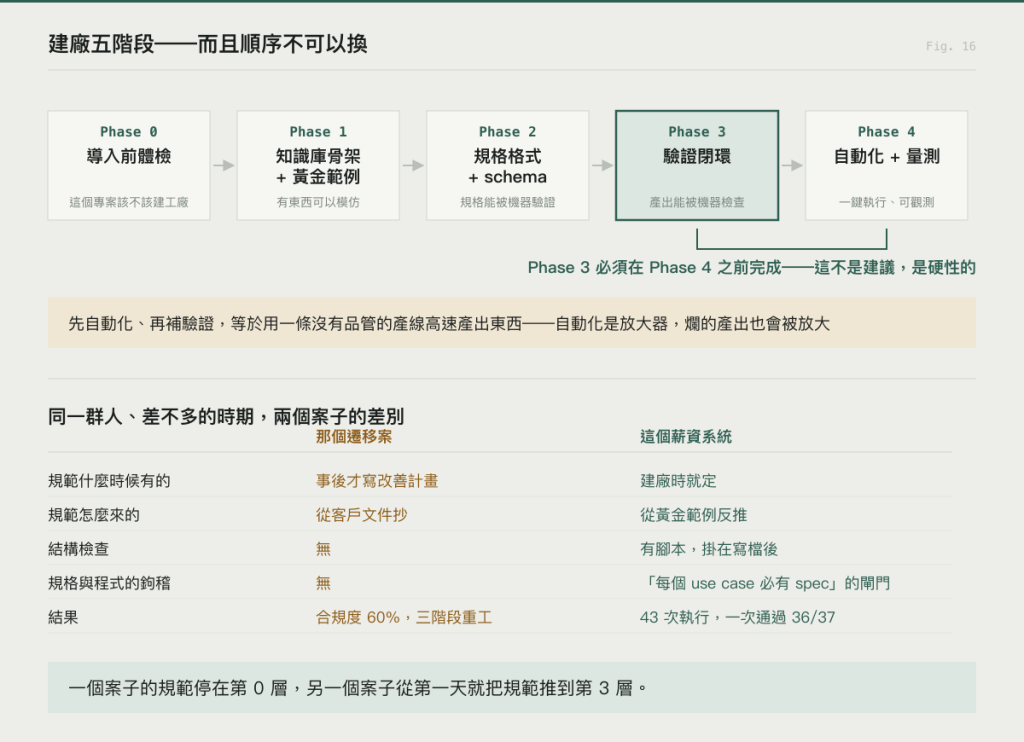

那到底做了什麼?我把流程分成五個階段,而且順序不可以換:
| 階段 | 內容 | 產出 |
|---|---|---|
| Phase 0 | 導入前體檢 | 這個專案該不該建工廠 |
| Phase 1 | 知識庫骨架 + 黃金範例 | 有東西可以模仿 |
| Phase 2 | 規格格式 + schema | 規格能被機器驗證 |
| Phase 3 | 驗證閉環 | 產出能被機器檢查 |
| Phase 4 | 自動化 + 量測 | 一鍵執行、可觀測 |
而最重要的一條規定是:
Phase 3(驗證)必須在 Phase 4(自動化)之前完成。
這不是建議,是硬性的。因為如果先把流程自動化、再回頭補驗證,中間那段時間你在做的事情是:
用一條沒有品管的產線,高速產出東西。
自動化的本質是放大器。它放大好的產出,也放大爛的產出。而且因為量大,爛的更難被發現。這也解釋了為什麼那個 36/37 是有意義的:它是在驗證閉環已經建好的前提下量出來的。 如果沒有 L1、L2、覆蓋率檢查,「一次通過」這個詞根本沒有定義。

Phase 0 的結論有可能是「不要建」。
我把三個前提寫成硬性的入場條件:
| 前提 | 怎麼檢查 | 不符合怎麼辦 |
|---|---|---|
| 有重複的開發模式 | 能舉出 ≥3 個相似功能 | 不值得建,用一般 AI 輔助開發就好 |
| 測試可以自動執行 | 實際跑一次那個指令 | 先補測試基礎,再回來 |
| 架構分層有慣例 | 同類檔案是否放在固定位置 | 先做小規模慣例整理 |
第二條要特別強調「實際跑一次」。因為「我們有測試」跟「測試現在跑得起來」是兩件事,中間常常隔著三個環境變數和一個過期的相依套件。
我後來在別的案子看過一份指標檔,誠實到讓我印象深刻。它記錄了一次執行的覆蓋率是 100%,然後在旁邊註明:
⚠️ 測試未跑:本機環境跑不起來,
mvn test連編譯都過不了。
這個 100% 是「有測試檔且含對應斷言」的意義,尚未經測試實際通過證實。
CI 跑綠之後才是真的 100%。
他有一個 100%,然後自己在旁邊註明它是假的。
這種紀律比任何方法論都值錢。
這一段會照建廠的順序走:黃金範例 → 規格格式 → 驗證腳本 → 量測與擴張。中間會穿插幾個我認為最值得單獨講的設計。包括一支我原本以為最難寫、後來發現最有價值的腳本,以及一個只有一行、但防住了整類漂移的閘門。明天先講投報率最高的那一步。如果這一段你只做一件事,我建議是那件。
