0

Part 2 講完了怎麼建一座工廠。

但有一個問題沒回答:建完之後呢?

Part 3 這四天要講的就是這件事,而且答案不是「維護它」,是一個更主動的動作。

一個容易被忽略的事實

回想 Day 16 講第 3 層的時候,我提過一個限制:

這一層天然是滯後的 ——因為「要擋什麼」通常要踩過才知道。

這句話有一個直接的推論:

你不可能在專案開始的時候,就設計好所有該有的護欄。

你會知道一些明顯的(不可以改資料庫、命名要一致),但那些真正會咬人的東西。某個 hook 攔截範圍太寬、某個檢查誤報率太高、某份單一真相自己過期了。要跑一段時間才會浮出來。

所以護欄不是一份設定檔,它是一個會演化的系統。

而如果它會演化,那就需要一套方法來管理演化。

束縛工程

Martin Fowler 的網站上有一篇 Birgitta Böckeler 寫的文章,叫 Harness Engineering for Coding Agent Users(2026-04-02,出處見文末)。

我看到的那個案子,整套做法就是照它建的。核心主張是這樣:

束縛(harness)不是一次性配置,而是持續工程。

工程師的角色從「編碼者」轉為「束縛工程師」。

我第一次讀到「束縛工程師」這個說法的時候,覺得有點過度包裝。但看完那個案子的實際紀錄之後,我改觀了。因為它確實描述了一種新的工作內容。那個工作不是寫功能,也不是 review 程式碼。它是:

  • 觀察 AI 在哪裡反覆出錯
  • 判斷那個錯誤屬於哪一類缺口
  • 設計一道新的護欄
  • 然後驗證那道護欄真的有降低錯誤機率

而這四件事,構成一個迴圈。

四階段迴圈

① 觀察  →  ② 判斷  →  ③ 改進  →  ④ 驗證
問題重複    缺前饋      寫規則/     問題機率
出現?      還是反饋?   加 Linter    下降了嗎?
              ↑                          │
              └──────────────────────────┘

四個階段各自要回答一個問題:

① 觀察:這個問題是不是重複出現的?

單次的錯誤不需要護欄。護欄的成本(寫、維護、誤報)只有在問題重複時才划算。那份日誌的模板裡有一句提示:「具體到『第 N 次發生』最佳」。

② 判斷:這是前饋不足,還是反饋缺失?

這個區分我覺得很有用:

  • 前饋(feed-forward):在 AI 動手之前給它的東西——規範、範例、事實、規格
  • 反饋(feedback):在 AI 動手之後給它的東西——測試結果、檢查失敗、審查意見

同一個問題,兩種解法完全不同。「AI 寫的錯誤處理格式不一致」可以是前饋問題(沒給範例),也可以是反饋問題(沒有檢查)。選錯了就會做白工。

而這一軸還要再交叉第二軸——計算式 / 推論式:

  • 計算式:確定性的。linter、schema 驗證、編譯、測試——答案是唯一的
  • 推論式:機率性的。AI 審查、code review——答案要靠判斷

兩軸交叉出四格,而 Day 22 那條「確定性的問題要用確定性的機制解決」,在這張圖上就是一句很具體的話:能落在左半邊的,就不要放到右半邊。

③ 改進:具體做了什麼改動?

④ 驗證:問題的發生機率真的下降了嗎?

第四階段是最容易被跳過的,也是明天後天要展開的重點。

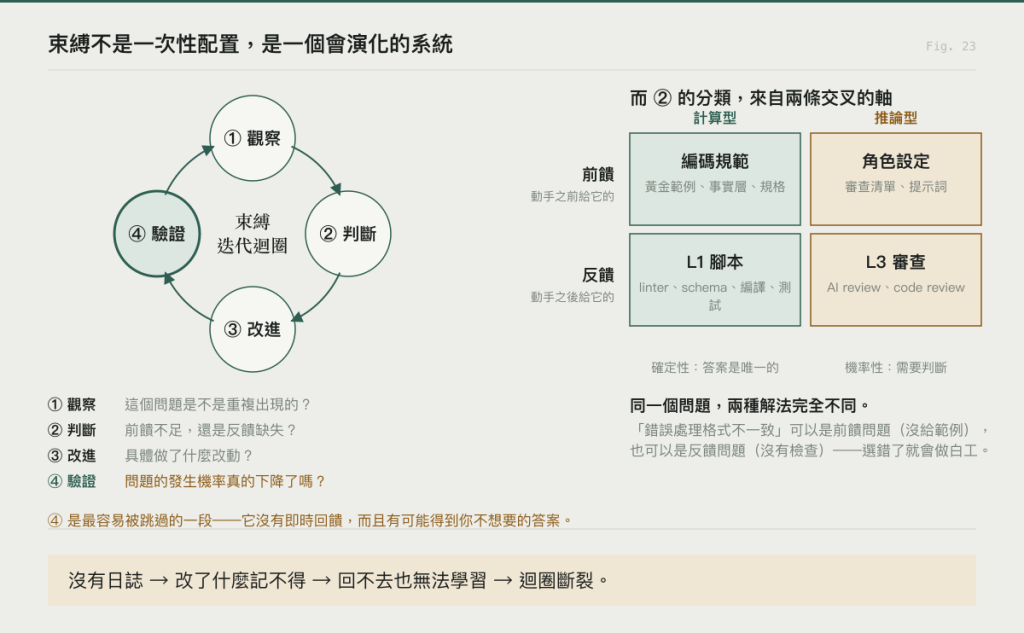

https://ithelp.ithome.com.tw/upload/images/20260925/20178262LxuqYOfoP6.png

為什麼一定要有日誌

那個案子把這個迴圈的紀錄叫做「束縛迭代日誌」。它的說明文件裡有一句話,我覺得講得很好:

沒有日誌 → 改了什麼記不得 → 回不去也無法學習 → 迴圈斷裂。

拆開來看是三個問題:

一、記不得改了什麼。

三個月後你發現某個檢查一直在誤報。它是什麼時候加的?為了解決什麼?當初有沒有考慮過誤報?沒有日誌,你只能重新推理一次,而且推理不出來的話,通常的處理是直接關掉它。連同它本來要擋的東西一起。

二、回不去。

你加了一道護欄,結果整個團隊的開發速度掉了三成。要不要回退?回退的話會失去什麼?

沒有紀錄,這個決定只能憑感覺。

三、無法學習。

這是最貴的。如果你不記錄「這個改動有沒有效」,你就永遠不知道哪一類護欄划算、哪一類不划算。十次改動下來,你有十個做法,但沒有任何一條可遷移的經驗。

那本日誌實際長什麼樣

講到這裡都還是原則。給你實際的格式,因為這件事的成敗全在「填不填得動」。什麼情況必須登錄——只有一條判準:

凡是動到「AI 會讀到的東西」或「會擋住 AI 的東西」,一律登錄一條。 包含刪除。

CLAUDE.md、規範文件、黃金範例、hook、腳本、skill、agent 設定、schema。動了就記。刪除尤其要記,因為「為什麼把那條拿掉」是三個月後最想不起來、也最容易被重新加回去的東西。

時限是 24 小時。 不是因為 24 小時有什麼魔力,是因為超過一天你就只記得「我改了什麼」,不記得「我當時看到什麼才決定改」。**而後者才是這本日誌唯一的價值。**一條登錄長這樣:

## SL-017|把「禁止異動 schema」從文件搬進 hook

**觀察**  第 3 次有人在沒開票的情況下改了 schema,兩次是 AI 主動改的
**判斷**  第 0 層擋不住這件事,而它的失敗成本是資料遷移
**改進**  加 PreToolUse hook,比對 migrations/ 以外的 schema 檔就 exit 2
**驗證**  ⬜ 待回填(期限 2026-xx-xx)


四個小節對應那四個階段,而第四格是空的。它要等七天後才有資格被填。那個工作區的日誌到目前累積了兩百多條。登錄的人是「動手的那個人」,不是主管,也不是週會。因為只有動手的人知道「觀察」那一格該寫什麼。

跟前面幾天的關係

這裡我想把 Part 1、Part 2、Part 3 的關係講清楚,因為它們容易被看成三套不同的東西。

  回答什麼 產出
Part 1 五層架構 規則應該放在哪一層 一張分類地圖
Part 2 工廠 怎麼建第一版 範例、規格、腳本、量測
Part 3 束縛工程 建完之後怎麼持續改 迴圈 + 日誌

Part 1 是靜態的、Part 2 是一次性的、Part 3 是持續的。

而 Day 19 講的那個「每發現一個 bug,決定它該沉澱到哪一層」。那個動作就是這個迴圈的 ②③ 兩步。

換句話說,Part 1 給了你分類的語言,Part 3 給了你使用那個語言的節奏。

一個誠實的補充:我原本讀的是第二手

這一篇初稿寫完的時候,我在文末寫了一句話:**「Fowler 那篇文章我沒有完整讀過。」**我當時看到的是那個案子對它的中文解析,以及照它建起來的實作。所以我轉述的是「那個案子怎麼理解它」,不是「Böckeler 原文說了什麼」。

後來我回頭把原文讀了。結果是這樣:

  • 前饋 / 反饋這條軸,二手轉述是準的——原文用的詞是 Guides(feedforward)與 Sensors(feedback)
  • 但轉述漏了第二條軸。原文把兩者各自再切成 Computational(確定性)與 Inferential(推論式),而那正好是這套做法最有用的部分——也就是我上面補進去的那一段
  • 原文還有第三層分類(可維護性 / 架構適應度 / 行為),那是後天講日誌格式時會用到的東西

所以二手轉述沒有錯,但它少了一半。

而少的那一半,剛好是能讓你判斷「這道護欄該用腳本還是該用 AI 審查」的那一半。我把這段留在文章裡,因為它比我原本想講的那個道理更有說服力:

引用的時候要說清楚你讀的是哪一手——
而如果那句話會影響你的做法,就去讀第一手。

(這正好是二手轉述的老問題:它的失效方式不是「講錯」,是「講少了」。而你從轉述的形狀看不出它少了什麼。這件事後面會再遇到一次,而且會有一張表。)

小結

  • 護欄不可能一開始就設計完整,因為「要擋什麼」要跑過才知道
  • 所以它是一個會演化的系統,需要方法來管理演化
  • 四階段迴圈:觀察 → 判斷 → 改進 → 驗證
  • ② 的關鍵區分:這是前饋不足還是反饋缺失
  • 沒有日誌,迴圈會斷——記不得、回不去、學不到

明天講那本日誌長什麼樣,以及一條我認為很多團隊做不到的規定:凡是動到護欄,24 小時內必須登錄。

參考文獻

  1. Böckeler, B.(2026-04-02)。Harness Engineering for Coding Agent Users。martinfowler.com。
    https://martinfowler.com/articles/harness-engineering.html
    — 本文「前饋/反饋」與「計算式/推論式」兩條軸皆出自此文(原文為 Guides/Sensors × Computational/Inferential)。作者 Birgitta Böckeler 為 Thoughtworks Distinguished Engineer。
