Day 26 停在一個問題:邊界畫得出來了,那一個功能要怎麼真的走完整條線?我原本的答案很直覺:規劃、派工、測試、審查都可以交給 agent,但最後提交那一下,一定要我按。那是我替自己留的閘門。回頭查一筆實際走完的缺口,結果正好相反:這條鏈從頭到尾不需要我。那筆缺口的修正與資料提交,是無人值守的輪次自己送出去的,沒有人按。人按的那一下沒有消失,它被提前了,提前成一次寫進規則裡的事前授權。
先說這條鏈長什麼樣。一筆缺口進佇列時是「候選」;被挑中後變成「已選取」,負責派工的主 agent 先寫下做法,建一個備份回滾點,派執行者去改,改完自驗,再進入無人值守的審查循環。審查收斂後標成「完成」,提交,最後歸檔。
這條鏈有兩種停法。第一種是三輪上限:外層審查最多 3 輪、內層最多 2 輪,外層跑完還有紅燈,或回報出現阻擋,就不提交、反向還原、標成「延後」。第二種是其他停損點:備份失敗、自驗沒過、被危險指令攔截 hook 擋下、測試檔被忽略、本質上無法自動測,一律標延後,等下次找缺口時優先撿回。
我想要的那個閘門,條文裡確實有:互動模式下,執行前會先顯示做法,停一次等我確認。但同一份規則檔裡還有一條授權例外:無人值守流程只適用自動模式,審查收斂到 0 紅燈就自行提交並推送,限該筆的檔案集、不強制推送、逐檔加入。這條是我自己寫的。寫下它的那一刻,按鈕就交出去了,只是我當時沒意識到這件事的份量。
這次查的那一筆缺口屬於 Day 26 那個專案,不在 Day 25 計次的範圍內,是一批標錯的資料要修正。我在一個晚上用互動 session 登記它,隔天清晨被排程叫醒的無人值守輪次撿起來,一路跑到提交,中間沒有任何一步停下來等人。
也不是每一步都照條文走。執行者改檔時被攔截 hook 擋下,有直接紀錄的是 2 次;另有一筆提到第三次,但有沒有真的被擋取不到,我不算進去。條文規定這種情況要標延後並結束,禁止換一種寫法重試;實際上它換了寫檔方式,把事情做完了。這是一筆「條文未被遵守」,我記下來。
所以我真正出手的地方只有三處:事前寫下授權例外、當晚登記這筆缺口、事後手動歸檔。歸檔本來就被規定成只提示、不自動做。

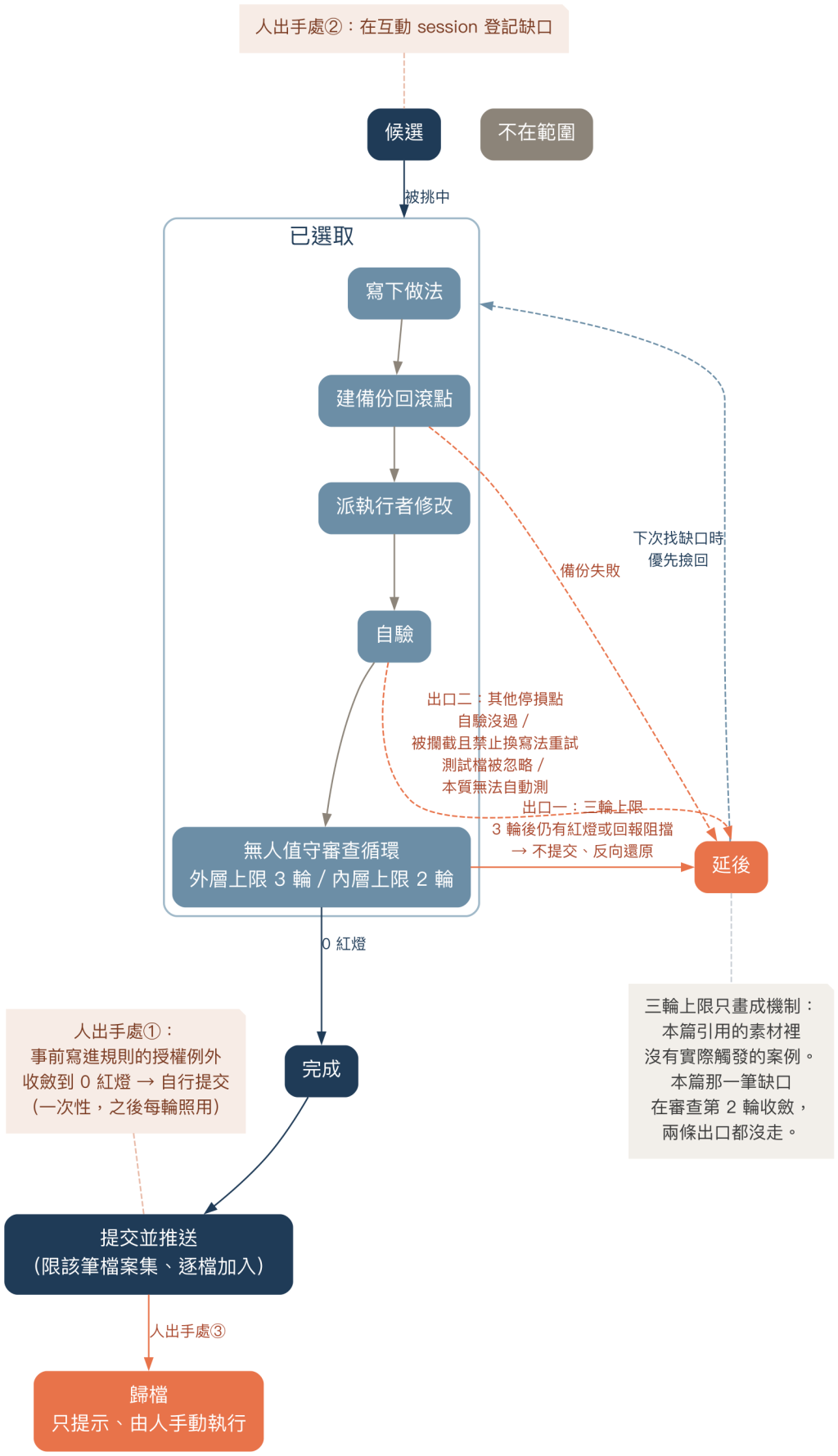

只畫條文允許的五種狀態:候選、已選取、延後、完成、不在範圍。三輪上限與其他停損點兩條出口都通往延後。三輪上限在這次素材裡沒有實際觸發的案例,這裡只當機制畫;標著「人出手處」的三個位置是人出手的地方。
佇列的歸檔裡另有 2 筆停在條文沒有的狀態,屬於不合條文的歷史資料,沒有畫進圖裡。2026-10-04 的佇列快照中,現行 5 筆延後只有 1 筆附了原因,而且原因是要等我授權,不是撞到三輪上限。
再看這一筆缺口實際怎麼走。時間窗是登記那一晚到隔天清晨,以下數字都是我寫這篇時重新查紀錄得到的實測。

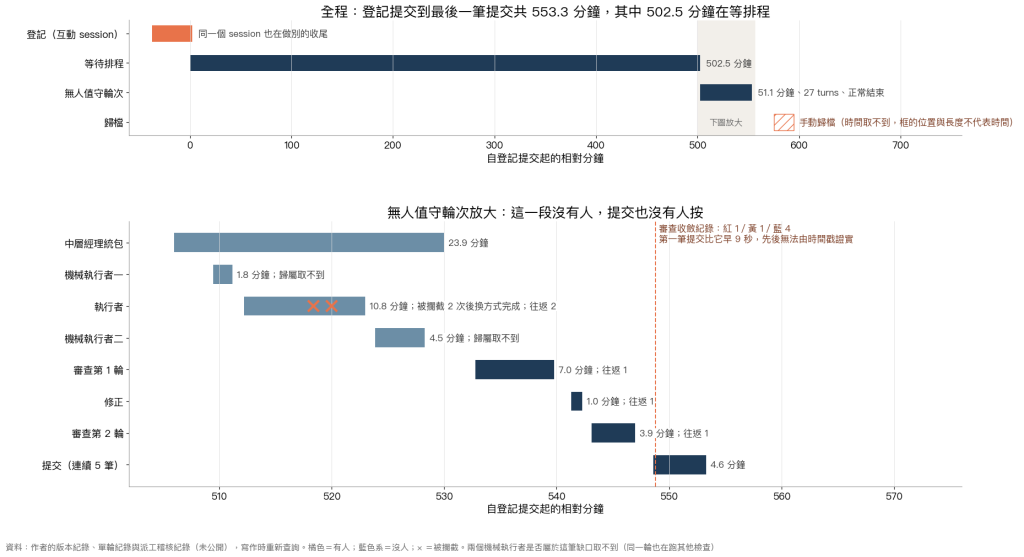

橫軸是自登記提交起的相對分鐘。橘色是有人的段落,藍色是沒人的段落;上半部是全程,下半部放大無人值守那一輪,叉號是兩次攔截。
從登記提交到最後一筆提交,總共 553.3 分鐘。其中 502.5 分鐘在等排程,真正跑的無人值守輪次是 51.1 分鐘、27 turns、正常結束;這一輪在最後一筆提交後約 20 秒才收尾,所以兩段相加略多於總數。這一輪裡由中層經理統包派工;審查第 1 輪 7.0 分鐘,修正 1.0 分鐘,審查第 2 輪 3.9 分鐘後收斂。收斂紀錄是紅 1、黃 1、藍 4,從這裡回推第 1 輪有一個紅燈。同一輪連續送出 5 筆提交,1 筆修正、4 筆資料。
圖上有人的段落只有兩塊:開頭的登記,和結尾時間取不到的手動歸檔。中間那一大段,沒有人。
兩件不利的事要一起攤開。第一,修正那筆提交比審查收斂紀錄早 9 秒。我沒辦法用時間戳證明「收斂之後才提交」的先後;收斂紀錄裡的輪數欄位也寫著 0,跟實際跑了兩輪對不上。第二是成本,這一輪有兩個口徑:單輪紀錄是 20.25 美元,逐輪用量是 26.58 美元。兩個我分開列,不相加,也不挑一個當真值。它們都是該輪次合計,同一輪也在跑其他檢查,不是這筆缺口單獨的成本;而且都是紀錄裡換算的等價成本,不是實際帳單。
這筆紀錄讓我改了對這條鏈的理解。我原本把安全感放在最後一步:只要提交前有人看,前面怎麼跑都沒關係。可是在無人值守模式裡,人看的那一下根本不存在;它要嘛被提前成授權,要嘛整條鏈就停在半夜等人。
所以我把重心從最後的按鈕,移到鏈上的停損點。
第一,授權例外寫得窄。只放行收斂到 0 紅燈的那一筆檔案集,不強制推送,逐檔加入。判斷一次,之後每一輪照用。
第二,每一段都有自己的出口。備份、自驗、攔截、測試、審查,各自能把這筆缺口打回延後;延後的缺口下次會優先撿回,不會消失。
第三,審查有上限。外層 3 輪、內層 2 輪,跑不完就還原。這讓最壞情況有邊界:最多白跑幾輪,不會無止境地修下去。
第四,人留在兩端。登記決定什麼值得修,歸檔確認修完的東西要收進去。這兩步不必在半夜做,也不急。
這也是我現在的看法:把規劃、派工、測試、審查、提交串成一條有停損點的鏈,比每一段各自最佳化更重要。單看任何一段,都可以再快、再便宜;但只要鏈上有一段停不下來,前面的最佳化都只是在加速出事。
這筆缺口跑完了,紀錄看起來很漂亮:兩輪收斂、5 筆提交、正常結束。可是收斂紀錄裡那盞黃燈,是審查指出修正方向與匯入規則相反。黃燈不擋提交,所以它照樣送出去了。修完之後還有沒涵蓋到的殘留,連帶的 4 筆決策紀錄過了五天才歸檔。
再加上那 1 筆條文未被遵守:執行者被擋之後換了方式完成,整條鏈沒有任何一段把它當成失敗。
停損點只擋得住它認得的失敗。紅燈會停,阻擋會停,自驗沒過會停;但方向可疑的修正、繞過去的攔截、沒涵蓋的殘留,鏈一樣跑得通,最後一樣回報正常結束。
鏈跑得通,不代表它跑得對。那我要怎麼知道,這一年裡哪些地方曾經真的壞過?
明日預告:Day 28|失敗盤點:這一年真正壞掉的東西
