變更管理流程存在的目的,即確保在服務變更的過程中使用標準的方法與步驟,有效的控制變更過程,以求將變更所導致服務中斷對業務的影響降到最低。變更管理流程運作過程中,必須組織變更諮詢委員會 (Change-advisory Board, CAB),如有重大變更,則需要變更諮詢委員會對提交的變更請求進行審核,並決定是否實施。
在 iTop 的變更管理將變更分類為三種類型來實施 ITIL V3 的變更,每種類型的變更都有其特點和流程。

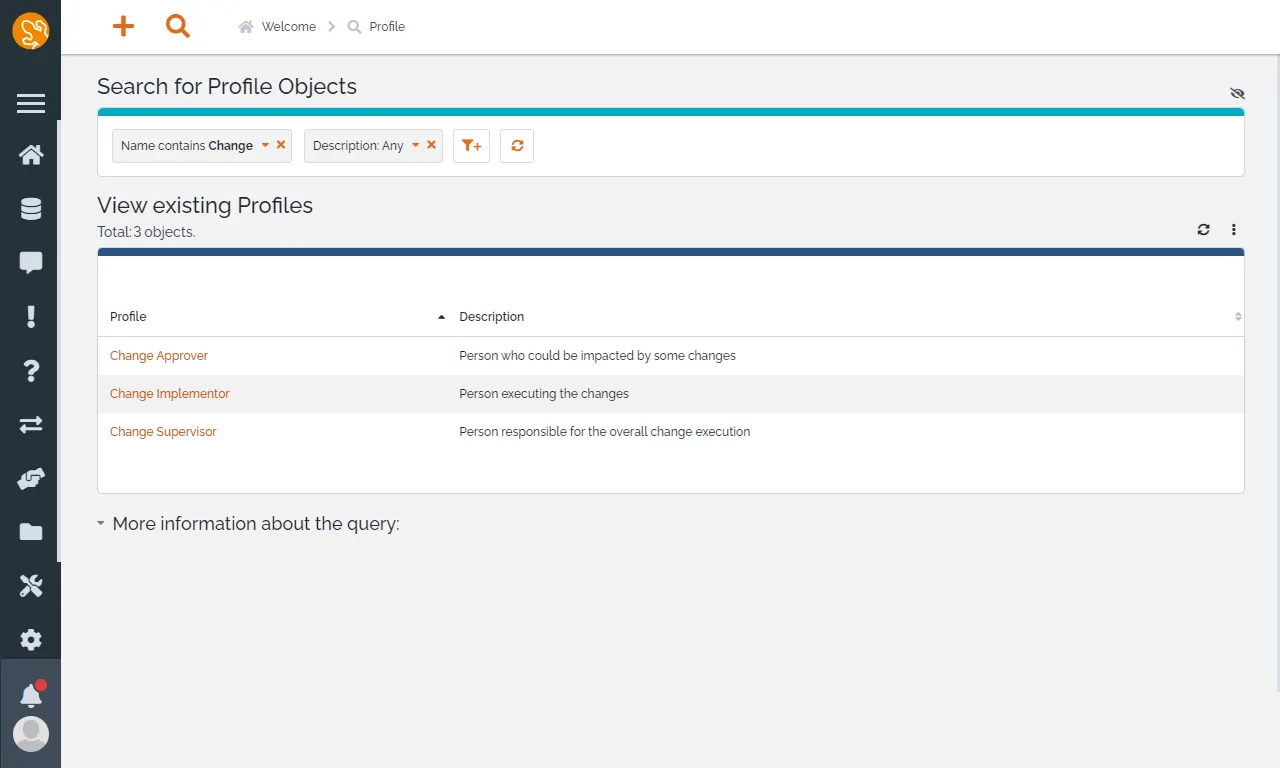

變更管理由具有以下 Profile 的人員進行管理:
例行變更 Routine Change
例行變更是已經過批准、標準化並具有低風險的變更,這類變更通常已經反覆執行過多次,且其影響和風險可預測。這類型的變更一般不需要變更諮詢委員會 (CAB) 的審核。
例行變更的特點:
常見的例行變更:

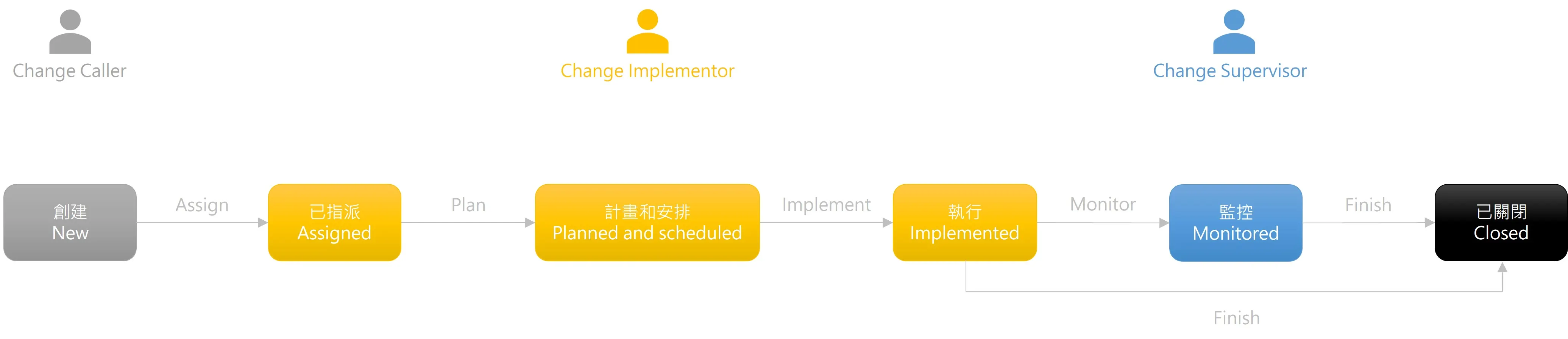

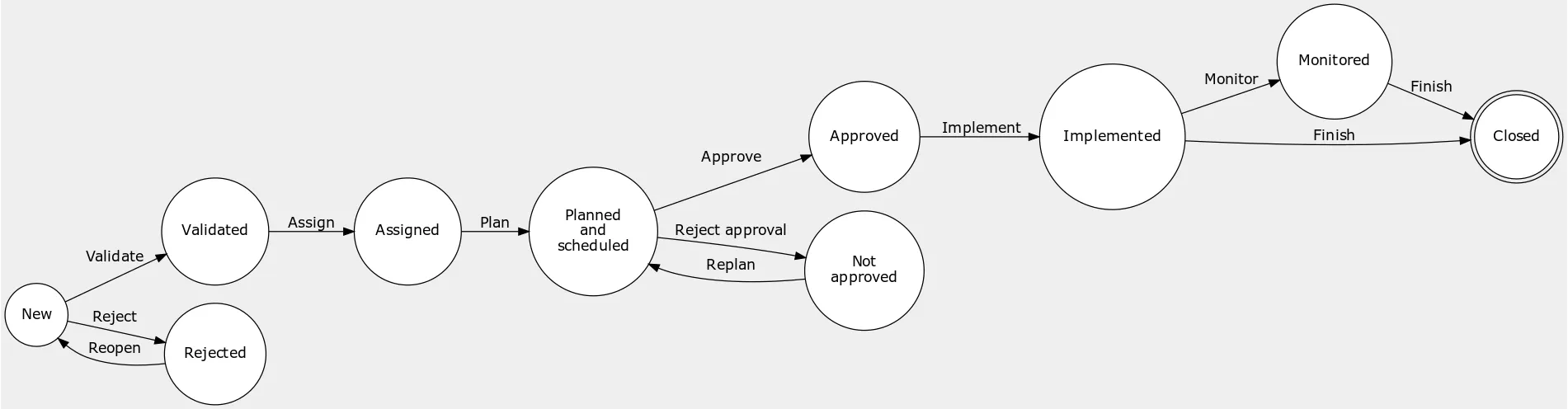

我們先來看看 iTop 的 Routine Change Life Cycle 長怎樣。
把人物角色放上去,是不是比較容易理解了。
一般變更 Normal Change
一般變更是需要經過評估、計劃、審批和測試的變更。這類變更的風險較例行變更高,且可能會對系統或服務造成一定影響。因此,一般變更通常需要通過變更諮詢委員會 (CAB) 的審核與批准。
一般變更的特點:
常見的一般變更:

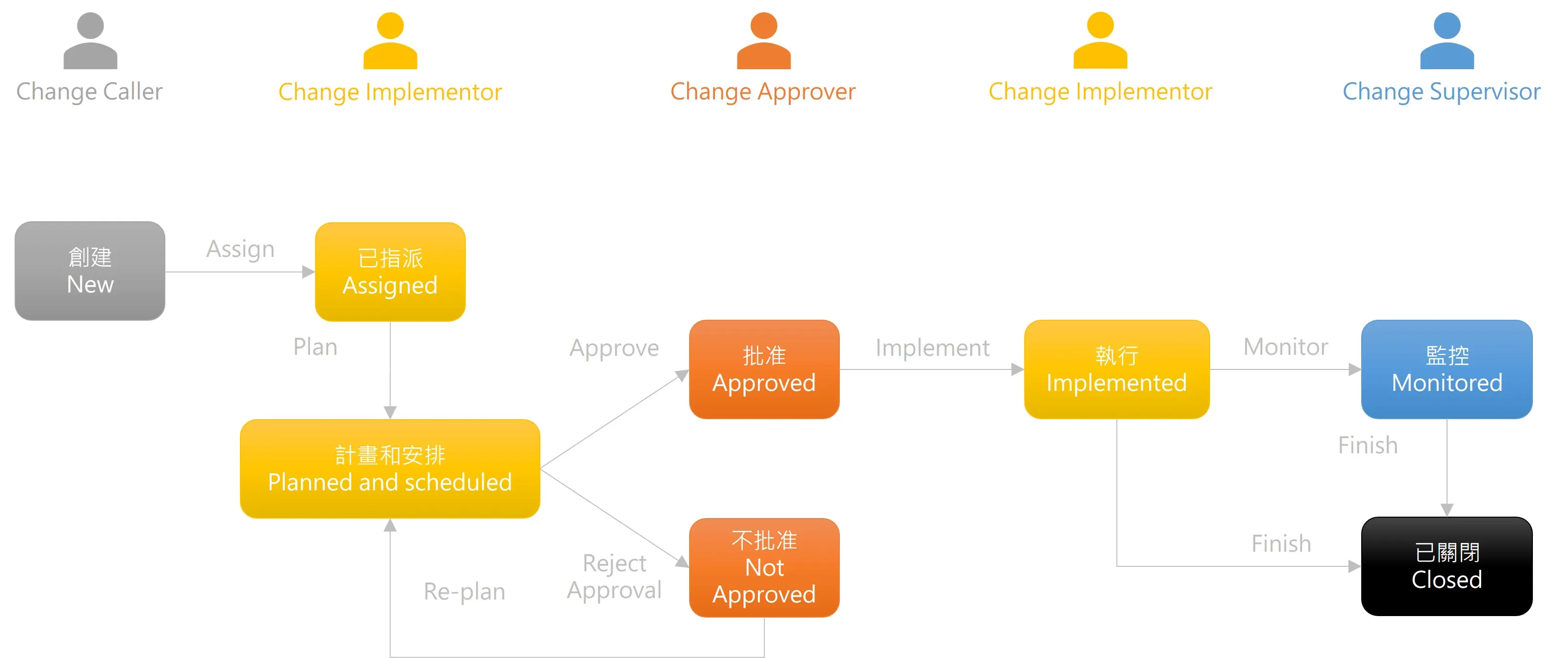

接著,來看看 iTop 的 Normal Change Life Cycle 長怎樣。
把人物角色放上去,是不是比較容易理解了。
一般變更是指必須遵循完整變更管理流程的變更,該變更將經歷流程的所有步驟,最終由變更諮詢委員會 (CAB) 進行審查。
Emergency Change
緊急變更是需要立即執行以解決緊急問題的變更,這些問題通常對業務運營或關鍵服務構成重大威脅。由於時間緊迫,緊急變更的審核過程會加快,甚至可能在事後才進行審查。
緊急變更的特點:
常見的緊急變更:

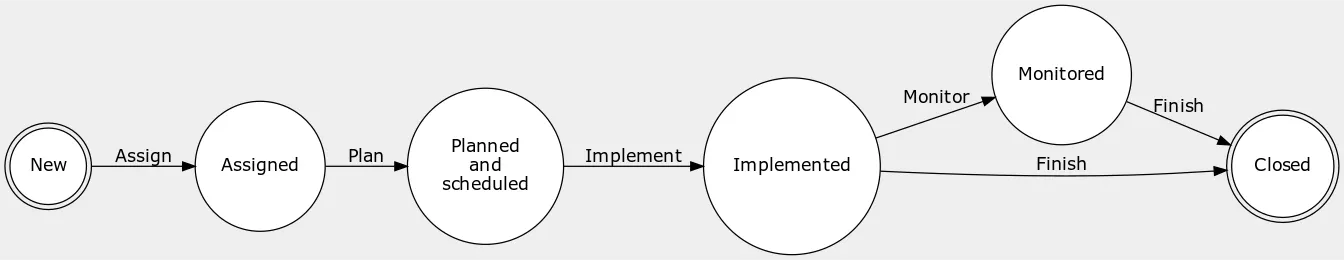

最後,來看看 iTop 的 Emergency Change Life Cycle 長怎樣。
把人物角色放上去,是不是比較容易理解了。
我們就使用一般變更進行演示,因為一般變更所有的流程與步驟是最完整的。

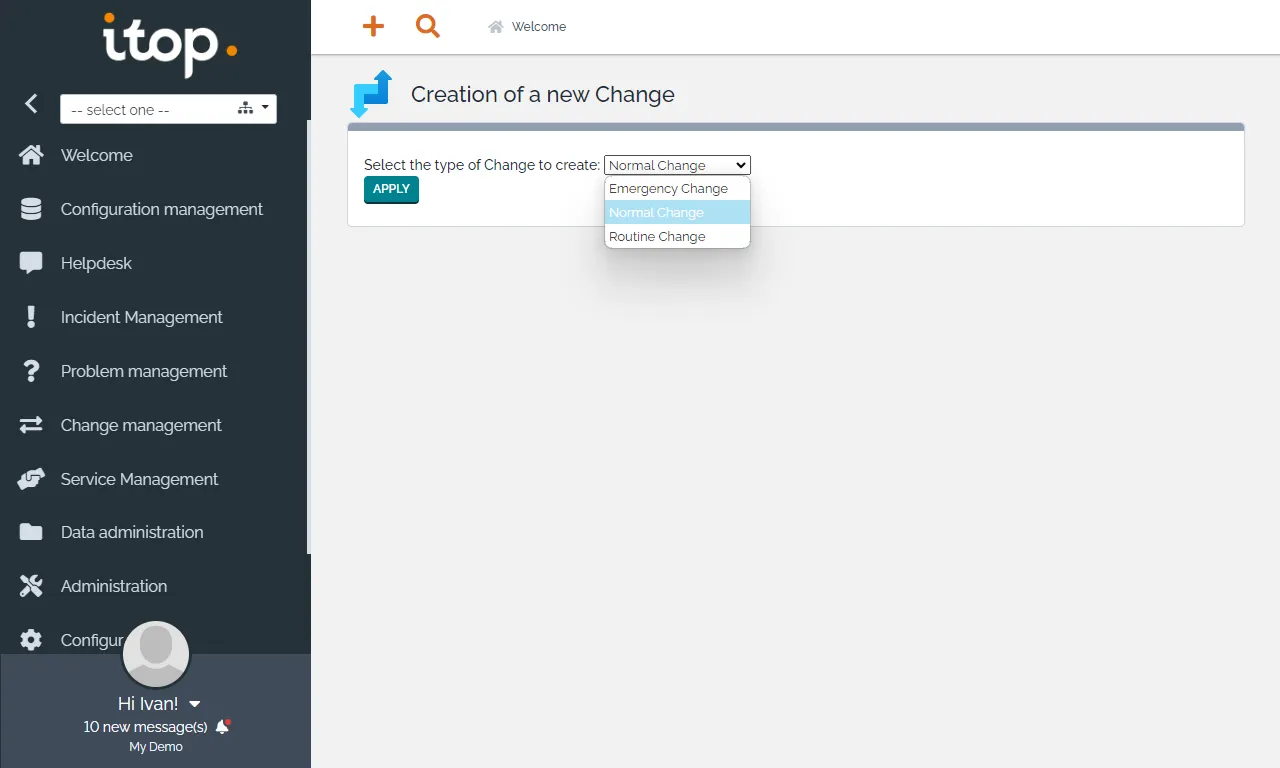

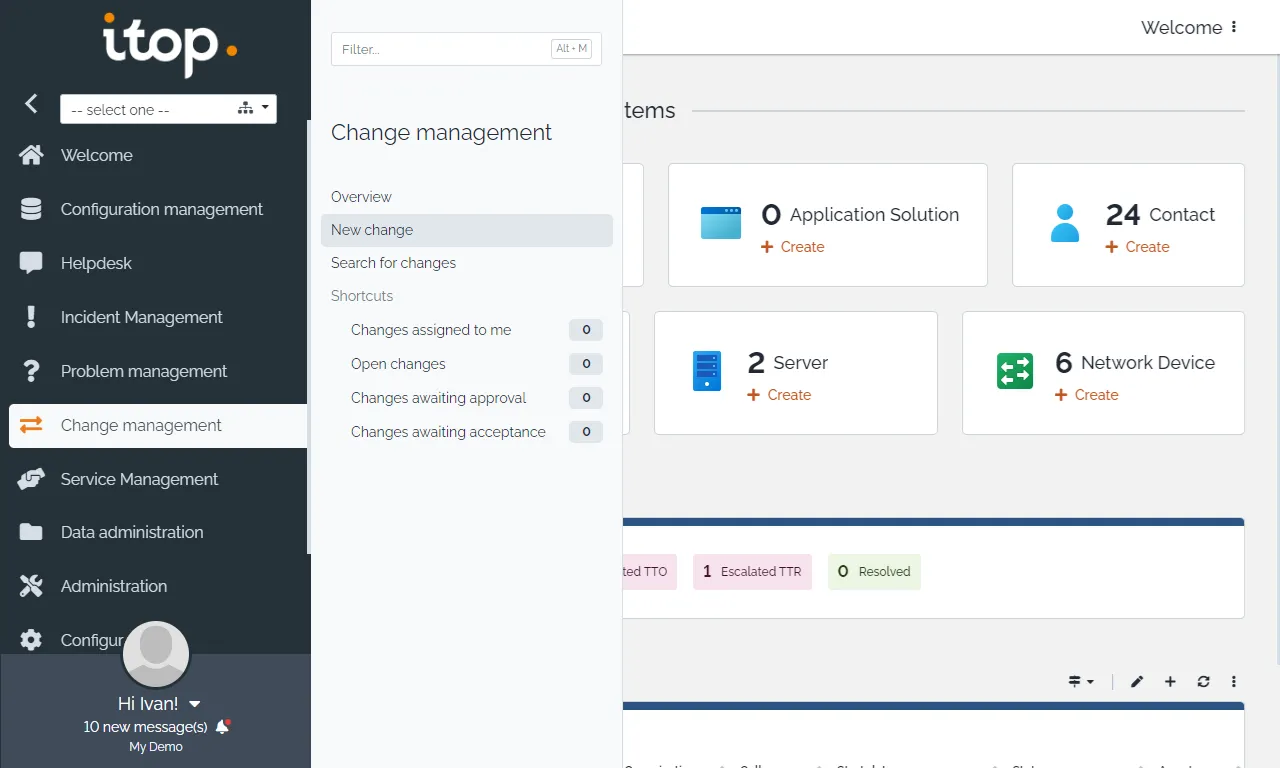

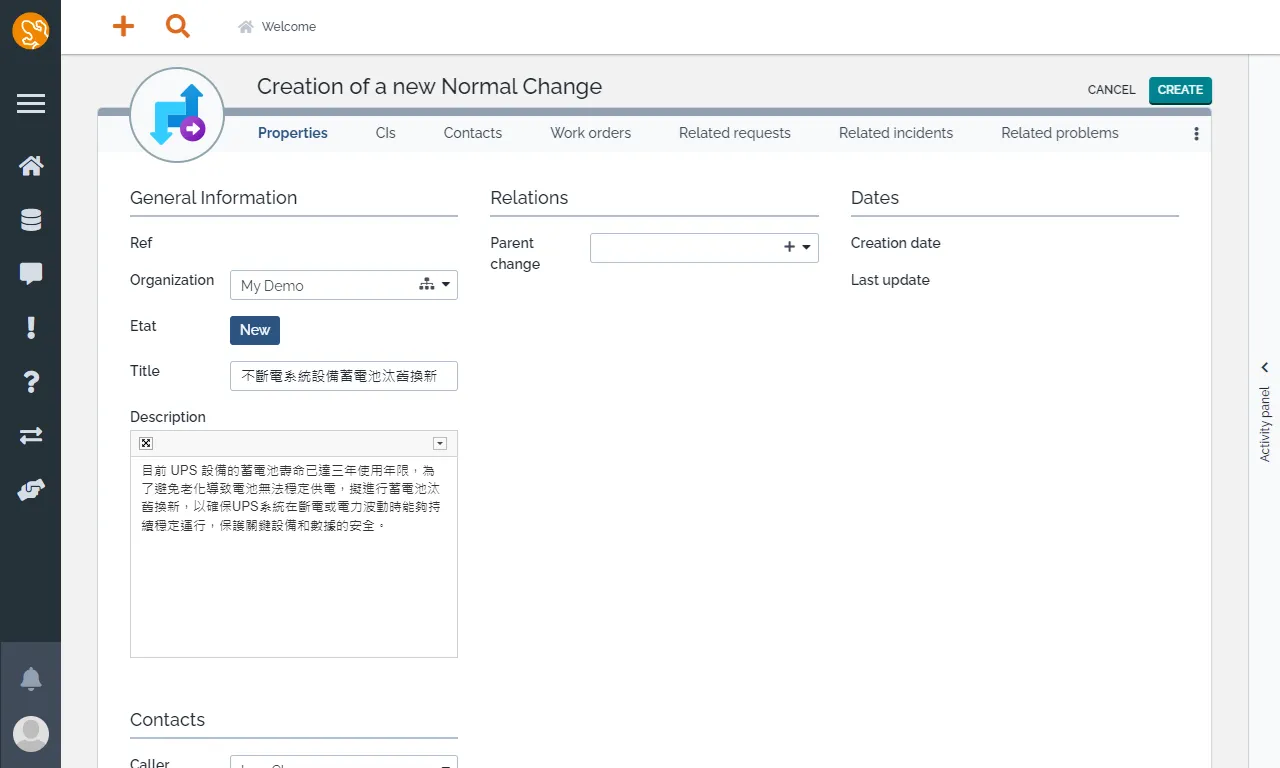

透過 Change Management 的 New Change,進行一般變更請求。

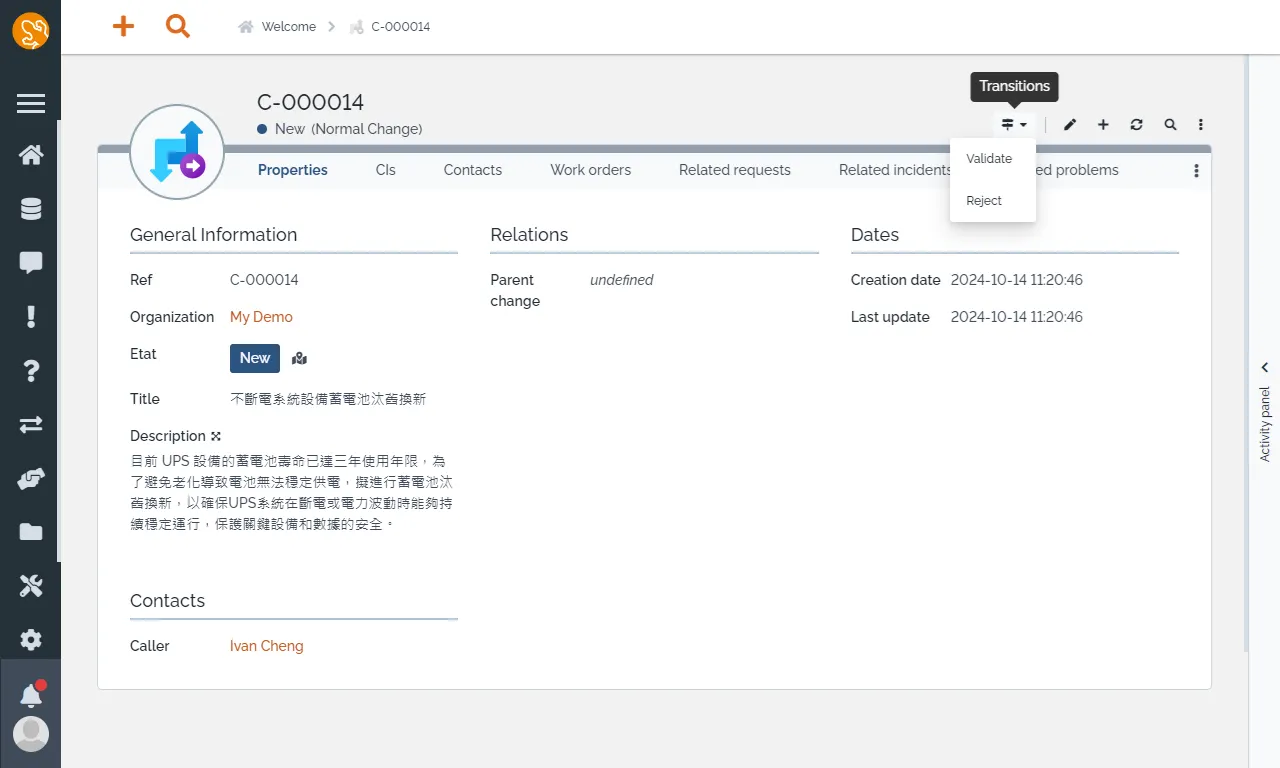

接著在 Supervisor 收到通知後,便可決定該變更是否生效或退回。
填寫下列資訊,點選 VALIDATE。

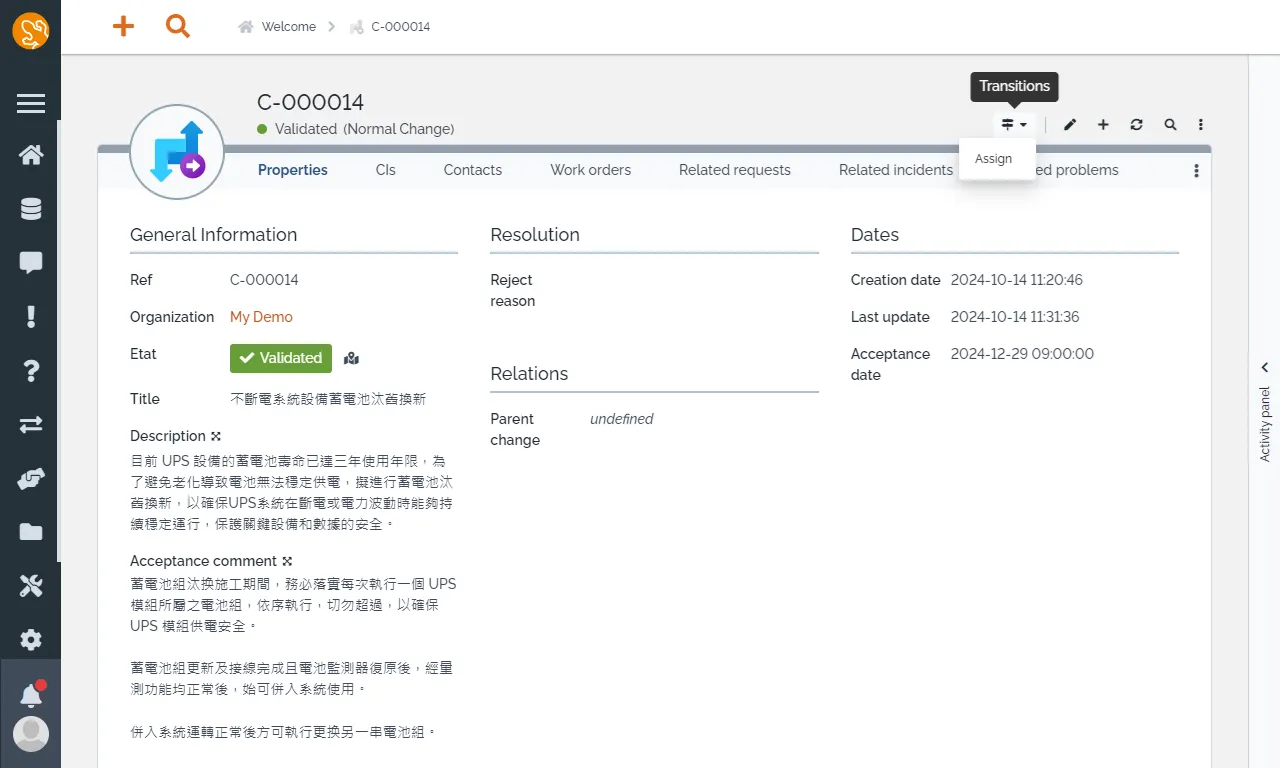

Supervisor 還必須進行人員的指派

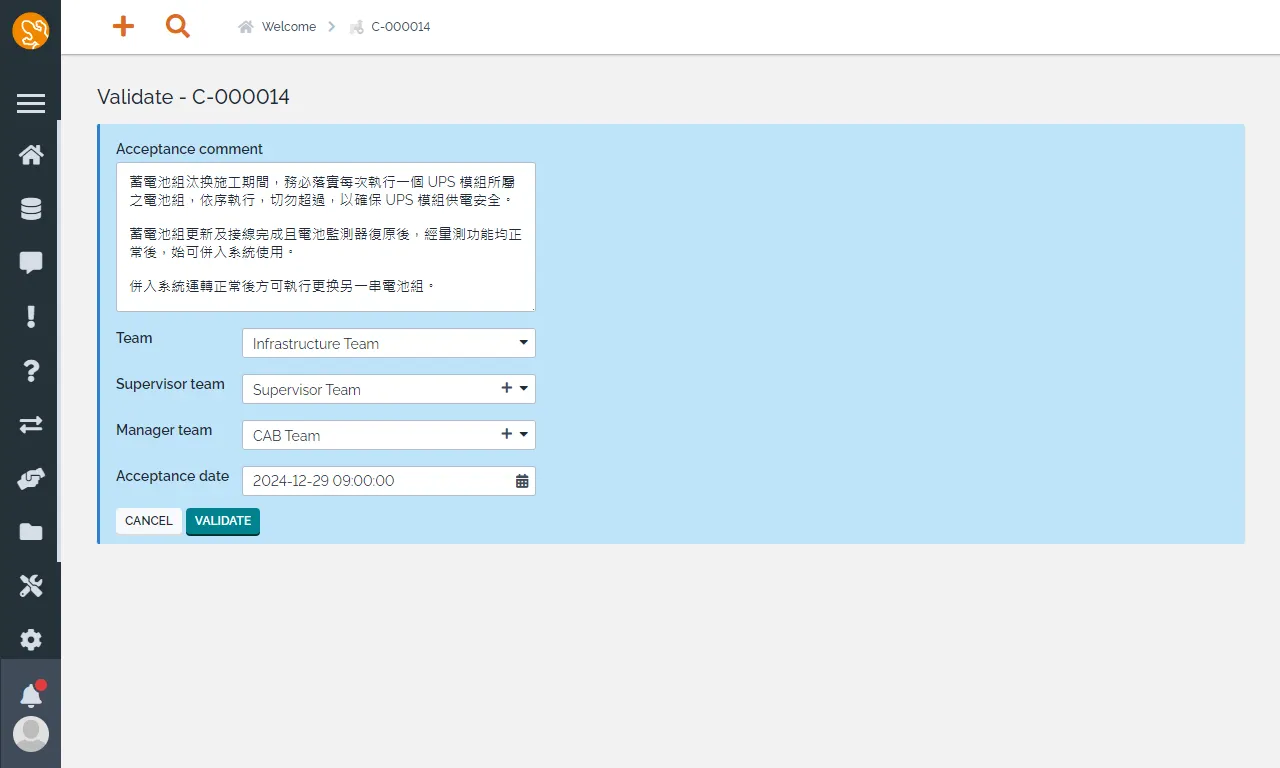

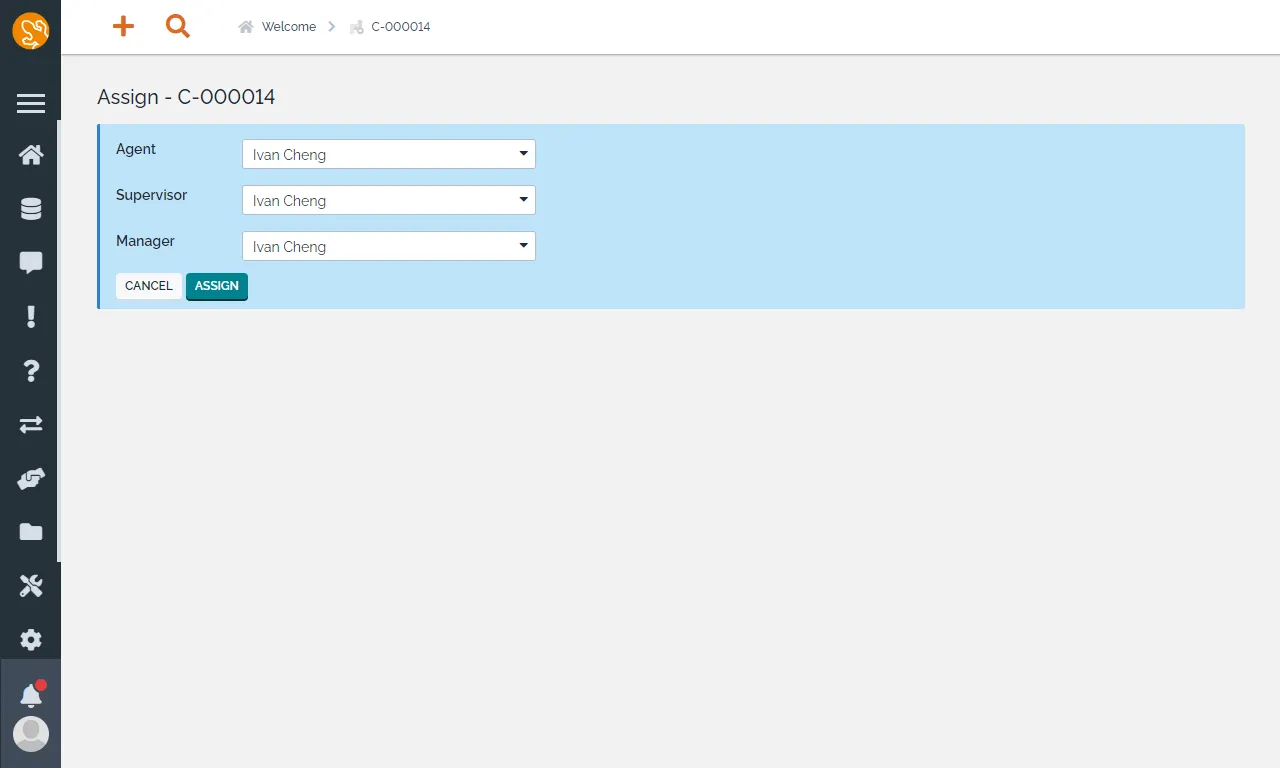

填寫以下人員,點選 ASSIGN。
為了演示方便,我就先全部指派給自己。
接著在 Agent 收到通知後,便可開始著手如何進行變更計畫與制定方案。

上傳變更與退回計畫等相關文件

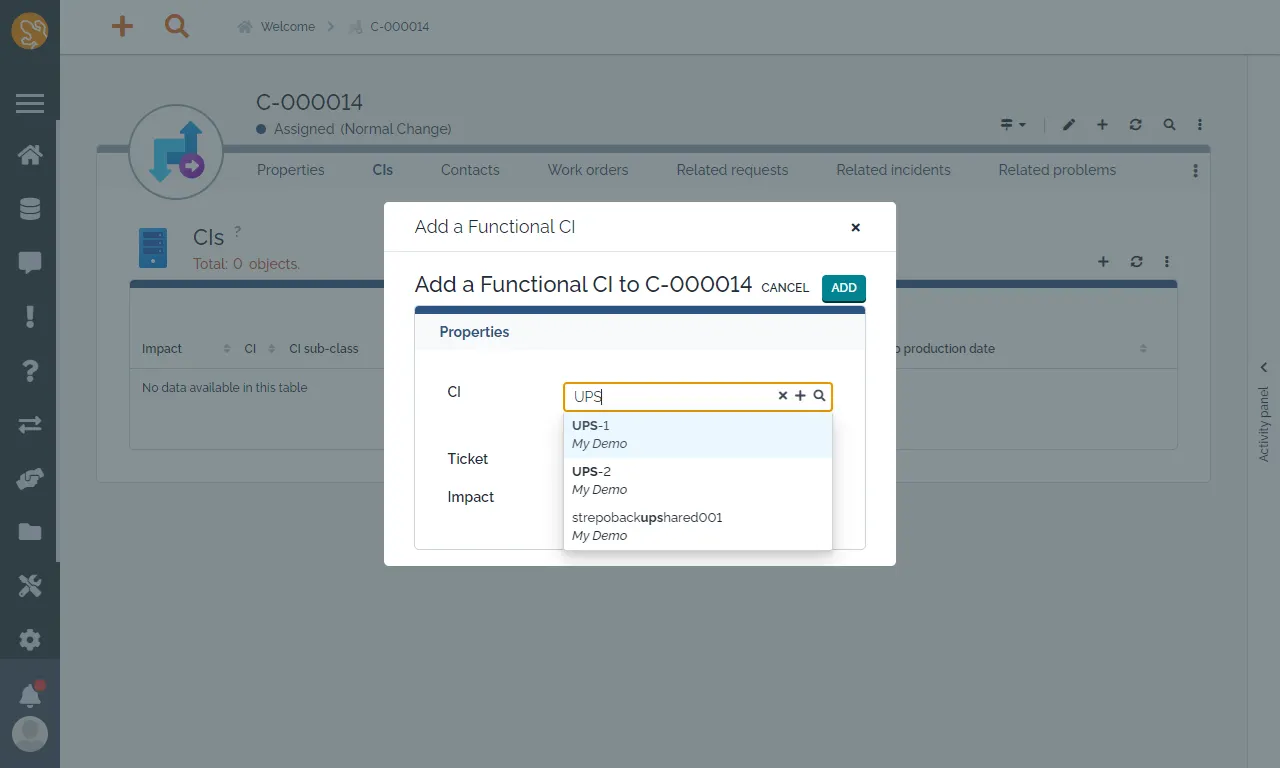

並將涉及到的 CIs 關聯至變更請求
點選 Plan 進行 Schedule。

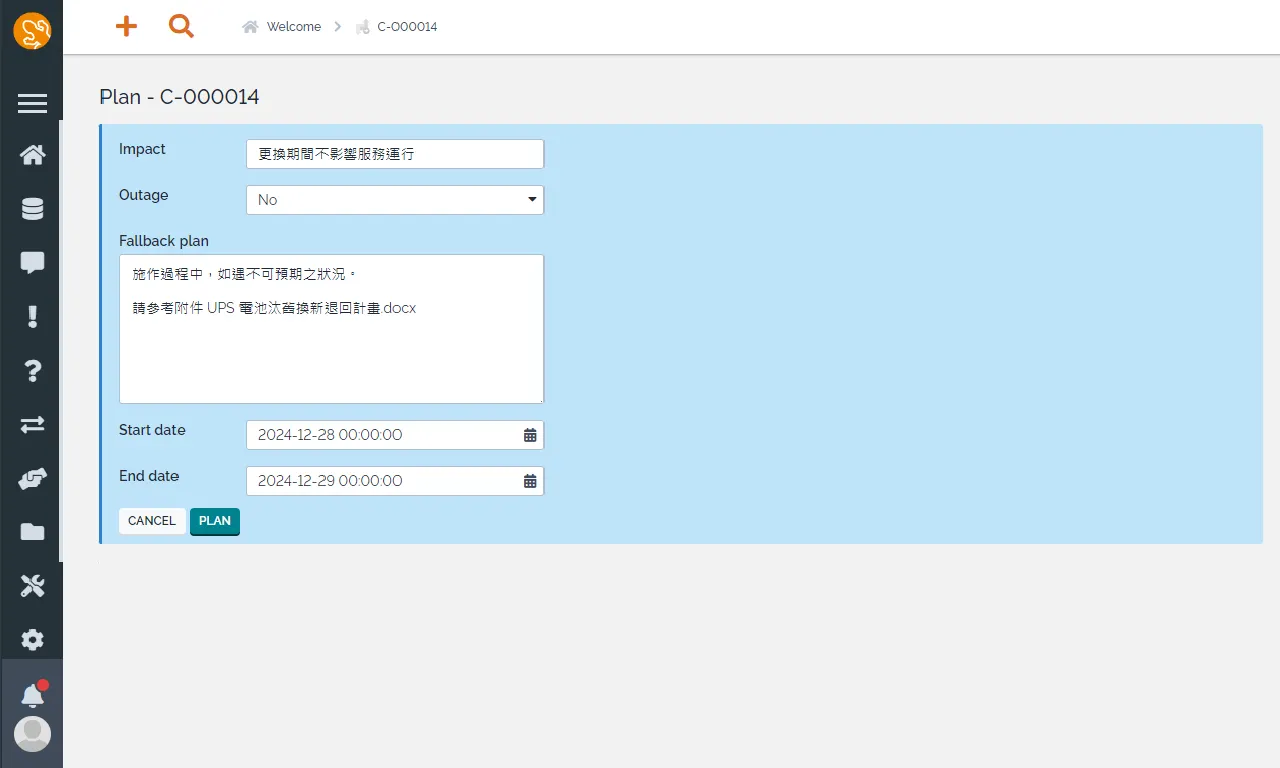

填寫以下資訊,點選 PLAN。
正常情況下,Manager 會在前期參與重要變更的討論,事先了解變更的主要內容。因此,在這裡的審核只是對變更計畫的最後確認,以確保預先討論的內容是否一致、變更計畫是否嚴謹、回退計畫是否完善,以及受變更影響的範圍是否判斷準確。
除了可以在 Attachments 查看 Agent 所提供的變更與退回計畫文件

也可以點選 Impact Analysis 查看受變更影響的 CIs 及其拓樸圖。

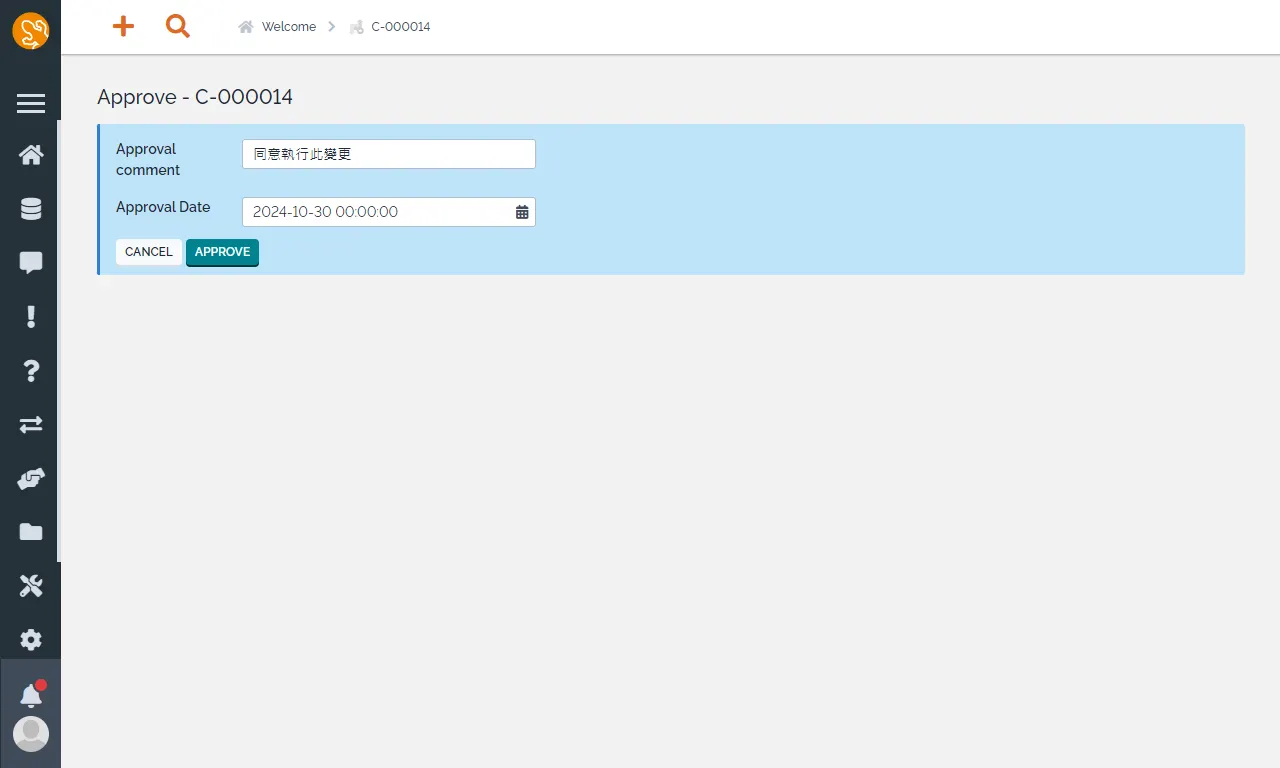

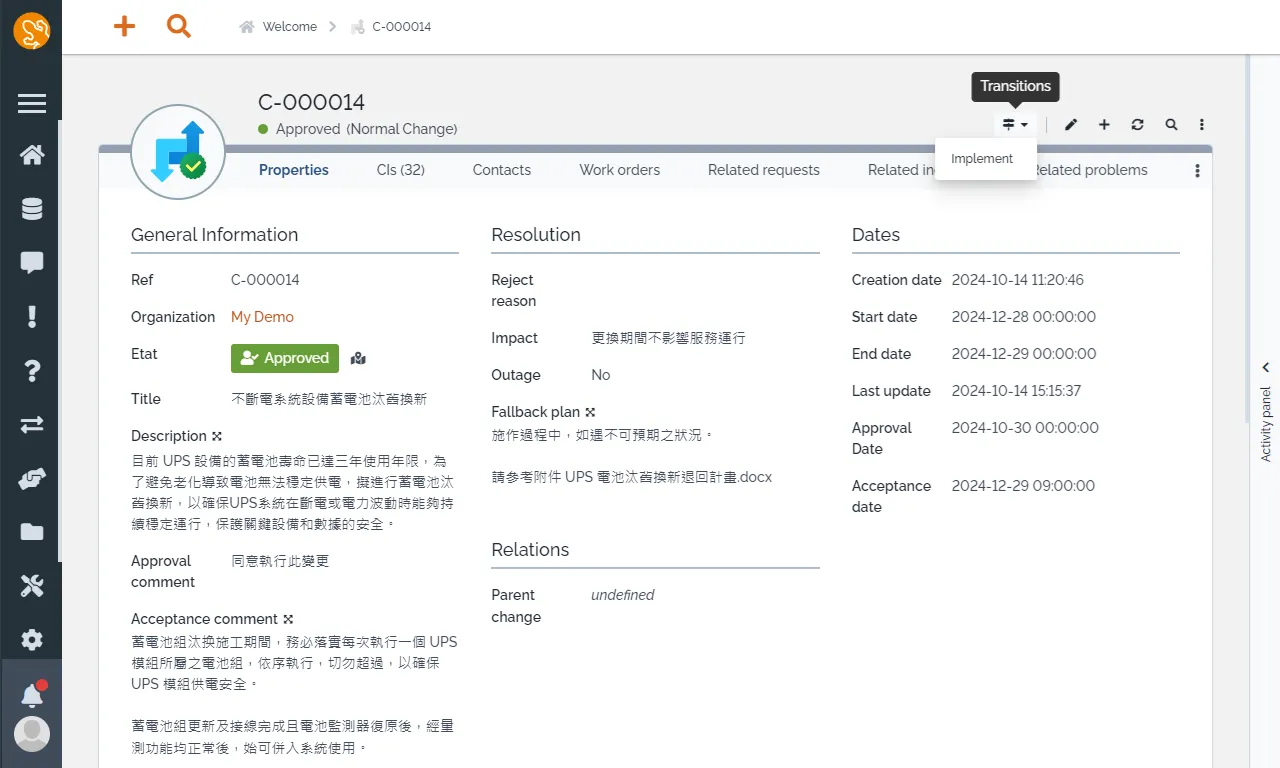

填寫下列資訊,點選 APPROVE。
在變更被批准之後,根據安排的時間由 Agent 實施變更。

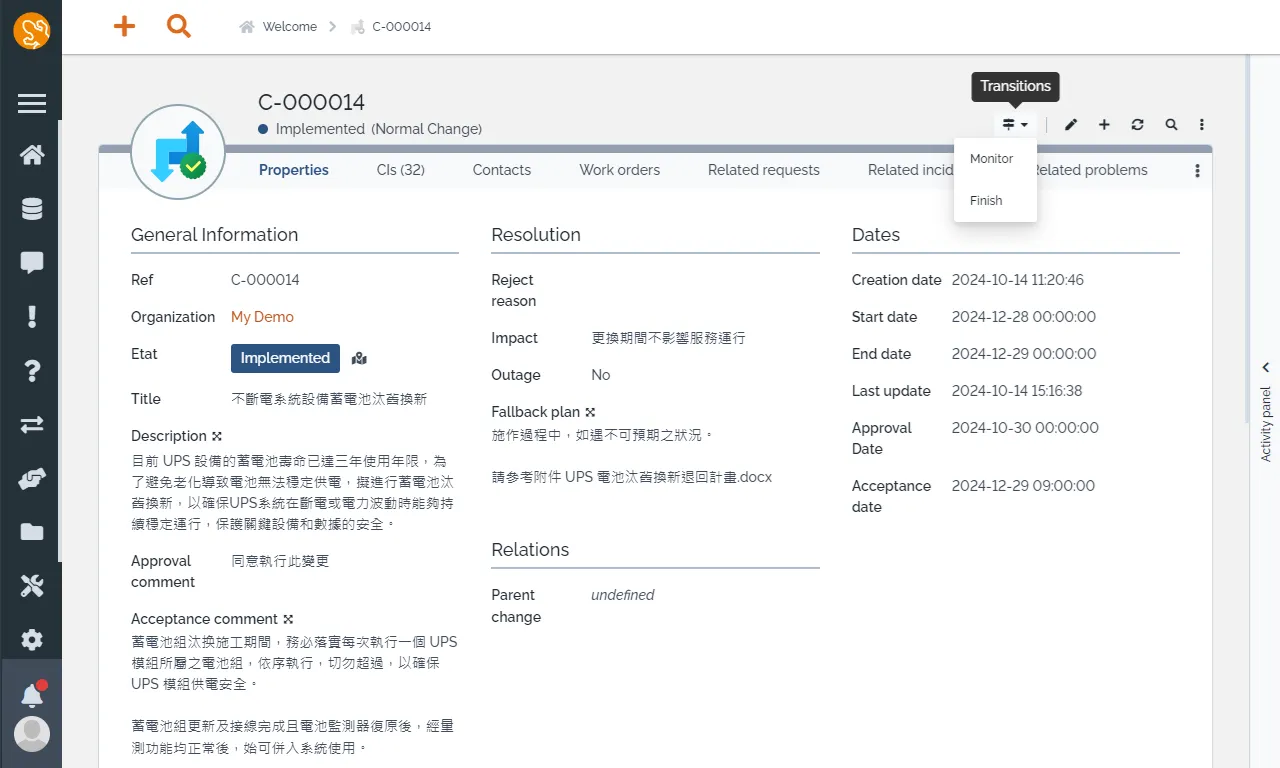

最後由 Supervisor 決定變更是否進行 Monitor 或者直接 Finish。
Supervisor 負責監控與驗證,確認變更的結果是否成功以及相關的組態配置是否正確。若檢查變更失敗,則執行退回計畫。
確認變更的結果沒有問題之後,點選 Finish 關閉該次的變更請求。

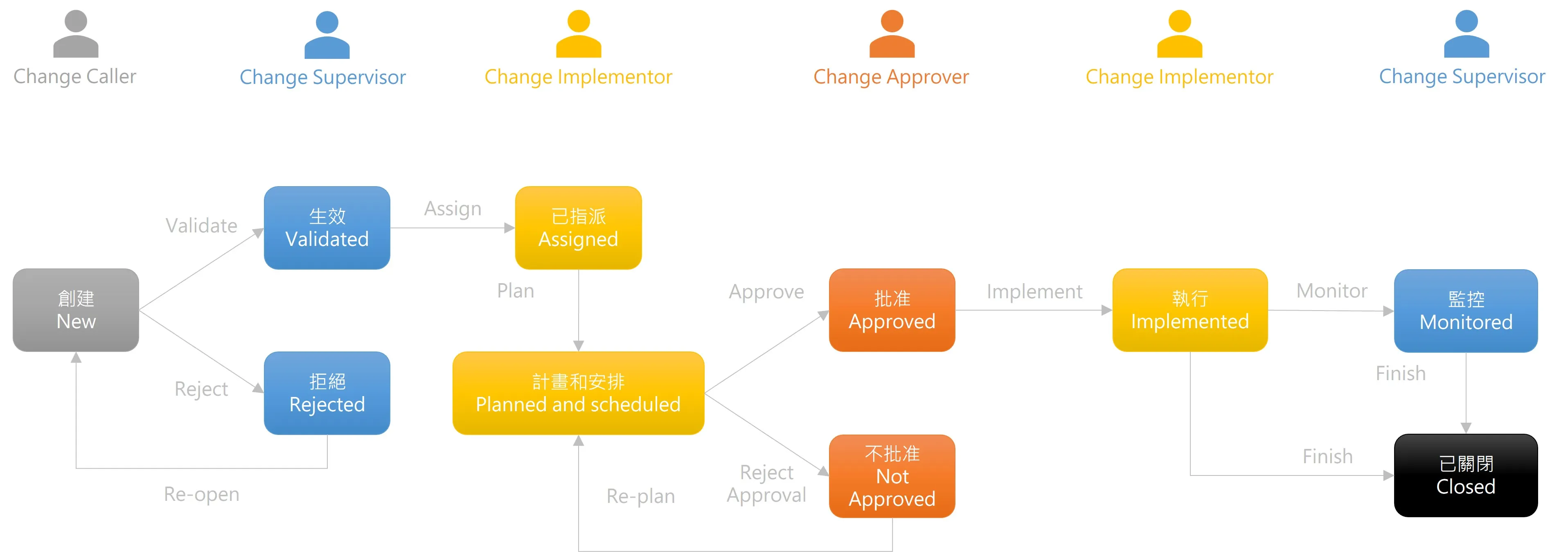

變更管理的相關流程圖可參考如下
最後提醒大家,我們依賴系統的前提是遵循它的規則進行操作。參與的人員一定要在完成相關操作後立即點擊按鈕,不要等所有操作都完成後再一次性點擊,這樣系統紀錄的時間和步驟才有意義。
今天的分享就到這邊,感謝收看。
參考文件
