收到自己的紅色炸彈!婚期就是 Deadline:前端一人用 AI 規格流水線,30 天出貨婚禮 SaaS系列 第 14

Day 14 測試不是保險,是不會說謊的合約!150 條凍結 E2E 測試,打造「紅燈只許修 Code」的 SSOT 鐵律

  • 分享至 

  • xImage
  •

❯❯ 規格不漂移,測試不改鬆:當 E2E 測試成為系統的 Single Source of Truth
Day 14 測試不是保險,是不會說謊的合約

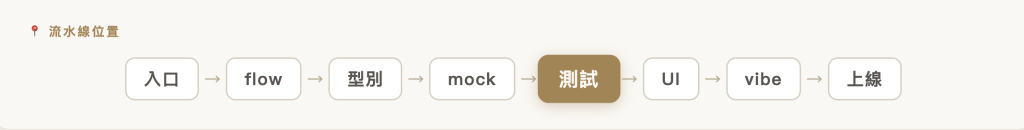

📍 流水線位置|入口 → flow → 型別 → mock → 【測試】 → UI → vibe → 上線

流水線位置|入口 → flow → 型別 → mock → 【測試】 → UI → vibe → 上線

在傳統開發思維中,自動化測試常被視為後置的品質防線,多數專案的測試都是事後才補:功能寫完、行有餘力再補幾條,求個心安。這種測試的身分就像保險,出事時希望它能發揮理賠作用。

但在自動化流水線架構中,E2E 測試本身就是系統的主規格(SSOT)。系統的「預期行為與範疇」不再只是靜態文件,而是落實為 test/e2e/specs/ 目錄下的 20 個測試檔案與 150 條測試案例。這 150 條並非手動逐條撰寫,而是透過 Day 04 測試鏈指令(/test e2e spec)依據 Flow 文件的商業不變量( Business Invariants)自動生成,並直接納入凍結範圍。

兩者的差別在哪?靜態文件會隨時間逐漸失真,且往往過期得無聲無息;但測試套件在 CI/CD 管道中擁有強制執行力。一旦系統實作偏離預期行為,紅燈會立即中斷流程。合約不會無聲漂移,因為它每次都會被執行。


E2E 驗的不是元件,是承諾

相較於單元測試專注於模組內部的邏輯,E2E 測試站在真實使用者的操作視角:發起頁面導覽、觸發介面互動,並驗證最終的渲染結果。

它斷言的對象是 Flow 文件裡定義的商業不變量(Business Invariants),包含賓客資料的識別邏輯、狀態轉換的語意,以及跨頁面流程的完整性。它不干涉元件內部的封裝細節,只聚焦於驗證系統對外承諾的業務邏輯是否確實兌現。

唯有使用領域模型的語言來撰寫語意結構,測試才能真正承載「系統介面合約」的重量。


規格凍結政策(Freeze Policy)

主規格建立後,還需要一套治理機制來守護——規格凍結。在目錄結構上,我們劃出了清晰的邊界:

test/e2e/
├── specs/    ← 主 spec:業務合約。凍結(20 檔 150 條)
├── vibe/     ← vibe 測試:行為紀錄。不凍結(38 檔 130 條,Day 21 詳談)
└── helpers/

專案規範裡白紙黑字寫明:不得修改 test/e2e/specs/(主 spec 凍結,SSOT 政策)。同時,這項規範也連帶鎖住了上游的 spec/gherkin-feature/spec/e2e-flows/。邏輯很簡單:如果上游規格能隨手放行,主測試套件的凍結政策便形同虛設,失去架構防護的意義。

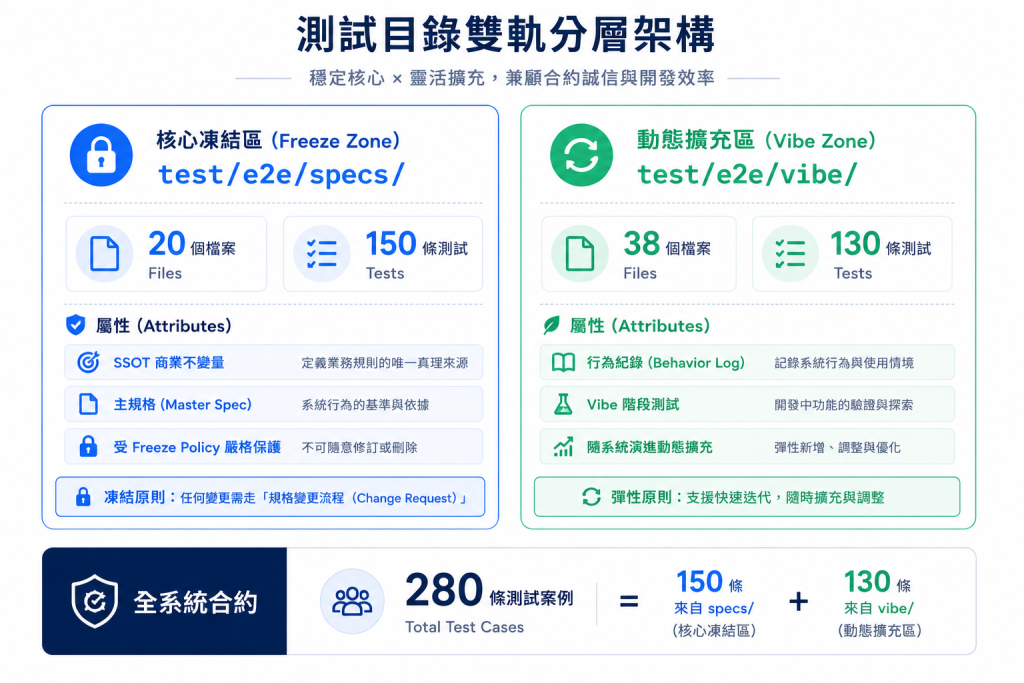

測試目錄雙軌分層架構圖

補充說明,Day 01 提及的全系統 280 條測試,即由主 spec 的 150 條與 vibe 區的 130 條組成。前者是受凍結政策保護的核心合約,後者則是隨系統演進動態擴充的測試。

為什麼要立下「不得修改」這麼強硬的鐵律?因為在趕交付的壓力下,把斷言調鬆永遠是最省事、最快速的捷徑。測試紅了、時程緊了,「先改測試讓它過」看起來無傷大雅,但這種破例一旦被允許,測試套件就會迅速失去驗證效力,最終退化成一排永遠綠燈的裝飾品。

凍結政策正是為了杜絕這種妥協。當測試紅燈時,唯一的合法修復路徑就是修產品程式碼,讓實作重新貼合合約規範。

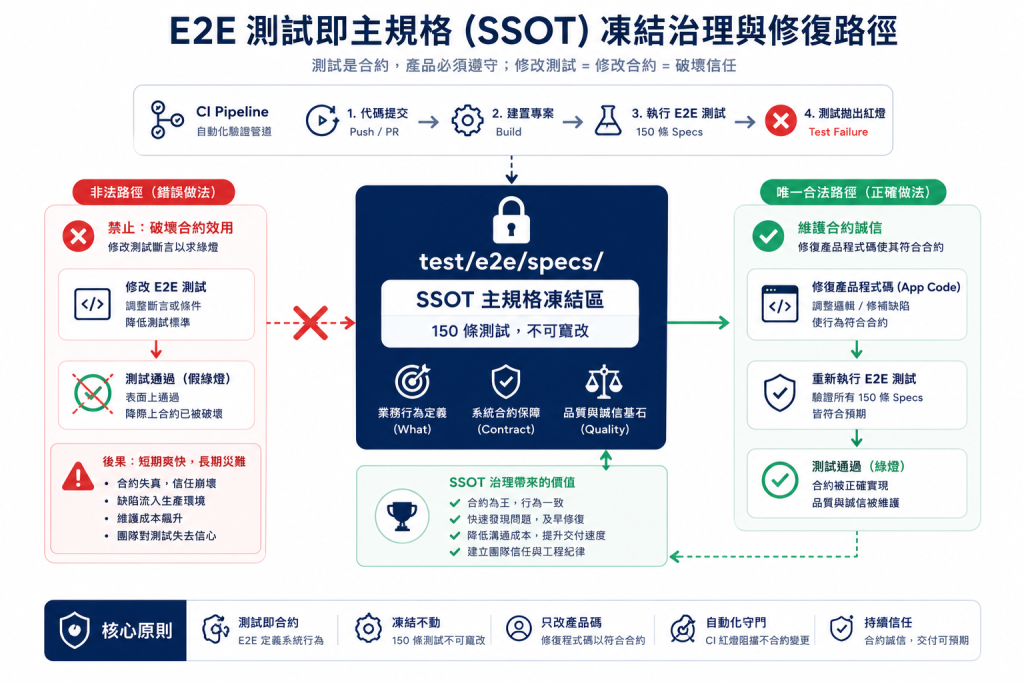

「測試即合約」SSOT 凍結防線與修復路徑圖


凍結治理與合約修訂機制

這個約束設有明確的例外路徑,並非一凍結就毫無彈性:

  1. 分層管理機制
    凍結範圍僅限 specs/ 核心業務合約層,後續 Vibe 階段建立的測試不在此限。不過,非凍結區的測試異動仍不允許自動化工具自己決定,規範要求工具在測試失敗時列出修復選項交由人工決策,絕不能擅自刪改。

  2. 正式合約變更流程
    當業務邏輯確實調整時,合約允許修訂,但必須走完完整流程。以 Day 08 拆分賓客回收區為例:需先確認決策、建立 Issue 追蹤、同步更新 Flow 文件與測試套件,並在 API 層留下備忘。凍結攔截的是私下隨意修改,而非經過審核的正當業務調整。

「測試即合約」正是依賴這三大支柱支撐:

  • 用領域語言定義
  • 每天自動化執行
  • 異動有嚴格約束。

話說回來,即便 150 條主規格測試全數 pass,依然無法完全排除隱藏的架構風險。

下一篇來拆三個真實發生的異常個案:測試全綠卻在正式環境出問題的、內部稽核挖出來的未爆彈,以及環境因素造成的測試誤報。綠燈的守備範圍到底有多大,明天見真章!

🎒 最小一步| 挑出你專案最核心的三支 E2E 測試,跟團隊約好這三支的斷言不許改:紅燈時只能靠修產品程式碼變綠。
📎 本篇證據| test/e2e/specs/(20 檔 150 tests)・.claude/CLAUDE.md不得修改 test/e2e/specs/(主 spec 凍結,SSOT 政策)」原文


上一篇
