30億的維運教訓:一個 IT 工程師的 AI 落地避坑指南與營運思維系列 第 15 篇

【第15章|危險徵兆 5】驗收標準的障眼法——被「猜平均」掩蓋的誤報災難

  • 分享至 

  • xImage
  •

「這驗收條件到底誰設的?!你這預測值跟實際值差太遠了,這趨勢根本不太漂亮!」
「還有,你這誤報率太高了,我完全不能接受!」

中控室裡,現場長官氣急敗壞地拍著桌子咆哮,開始準備翻舊帳。然而,契約早就簽了、款項也已經撥付,不管是當初考慮不周,還是被外部廠商蓄意詐騙,一切都早已木已成舟。

在前面的篇章中,反覆強調過一個實戰鐵律:進入專案最初的十四天摸底期,必須用排除法拍板定案這案子到底「做」還是「不做」。

很多人會質疑:短短十四天,連業務都還沒摸透,哪有辦法把業收標準與後續龐大的現場流程跟行為閉環全搞定?這不是站著說話不腰疼嗎?

這不是要說在十四天內把全廠幾百道作業規章一次改完,而是「先談,談了才知道後續的邊界;但不談,這案子後面直接沒救!」 簽約前,就必須把驗收標準與後續的責任邊界,主動釘死在白紙黑字上。否則,等著你的就只會是現場主管的怒火,以及一套被束之高閣的系統。


摸底十四天的首要防線——在白紙黑字前主動談驗收

在專案摸底的那兩週裡,最能看出一個工程師是老手還是菜鳥的瞬間,就是看他敢不敢主動把「驗收」這把手術刀端上檯面。

很多人以為驗收是幾個月後系統開發完才要煩惱的事。大錯特錯。如果你是乙方,越早主動開口問甲方驗收細節,你就越早能看懂對方的真實底線;而如果你是甲方,遇到廠商不敢正面談驗收標準,反而一進門就急著畫大餅、大談演算法多神,這往往就是專案最刺眼的危險徵兆。

為什麼?因為在簽約前的曖昧期,大家最喜歡各取所需:
乙方想著合約條款越模糊越好,隨便湊個數字早點拿錢交差;甲方的專案承辦人也想著先把案子立起來、把長官要的智慧化願景交差再說。

於是,雙方極有默契地開始在驗收條件上打迷糊仗:挑一個最容易過關、表面看似科學、外行主管看不懂、但在真實產線上毫無意義的指標。大家翻開教科書,填了個平均絕對百分比誤差(MAPE)、均方誤差(MSE),或是看起來極端高大上的查準率與召回率(Precision & Recall)。

在摸底的十四天內,如果沒有把驗收標準從這種模糊默契中扯出來攤在陽光下,你簽下的就不是專案合約,而是一張未來在現場引爆的定時炸彈。


拆穿兩大驗收遮羞布——天真預測法與精準度悖論

在摸底階段,我們通常已經排查過預測目標:它可能是連續數值(例如純度、蒸氣消耗量、庫存銷售量),也可能是離散分類(例如瑕疵與良品、設備跳車與否)。

當你拿著這兩類目標去檢視對方提議的驗收條件時,最常抓到的兩大遮羞布立刻現形:

  1. 連續數值的遮羞布:天真預測法(Naive Predictor)與基準線謬誤
    在連續變數的驗收條件裡,最常見的陷阱就是寫著「模型 MAPE 必須小於 1%」。

    聽起來標準極高對吧?但如果這個場景是一家營運成熟、設備保養精良、製程品質常年極度穩定的廠區呢?

    想像一下,某道化學品的純度指標,常年有 98% 的時間都死死穩定在 99.2% 到 99.4% 之間晃動。這時候,根本不需要任何機器學習演算法,甚至連一個輸入特徵都不用看,隨便寫一行常數:預測值永遠輸出歷史平均值 99.3%。

    若是在具有時序趨勢的動態場景中,偷懶者甚至直接猜前一刻的數值。拿這種在統計上被稱為「天真預測法(Naive Predictor)」的方式去算 MAPE,它的誤差小到只有千分之幾,準確率輕鬆突破 99%!

    更諷刺的是,很多花了幾百萬開發的複雜模型,驗收指標乍看之下也是漂亮的 98.5% 或 98.8%,但只要仔細跟基準線(Baseline)一比,表現實際上比這個連特徵都不看的天真預測法還要差!

    現場花幾百萬導入系統,是為了聽它每天念經覆述「今天的品質跟昨天差不多」嗎?現場要的是在製程即將崩解、雜質即將暴衝前發出警訊!而這種驗收數字看似亮眼、實質連猜平均都不如的模型,在真正遇到工況大跳水時,殘差會直接衝破天際,現場只能陪著它一起死。

    實務上檢視連續數值時,絕對不能單看一個被壓得很小的 MAPE,必須看相較於天真預測法(Baseline)的「殘差縮減率」,或是以現場能容忍的公差範圍訂出「容忍帶命中率(Tolerance Band Hit Rate)」(例如:預測值落在實際值正負 0.3% 區間才算命中,超出全算失準)。唯有證明模型顯著擊敗了天真預測,驗收單才有簽字的資格。

  2. 離散分類的遮羞布:精準度悖論(Accuracy Paradox)
    如果連續變數的死穴是天真預測,那在離散分類的世界裡,魔術玩得更隱蔽。

    我們來看一個真實專案驗收的血淋淋案例。廠商在簡報上端出了極度漂亮的測試報表:查準率(Precision)高達 95.9%,召回率(Recall)更衝破 99.3%!主管看到指標雙雙破九成五,歡天喜地簽字結案。

    然而,當我們把底層真正的測試數據攤開,畫成現場的混淆矩陣時,荒謬的真相立刻現形:

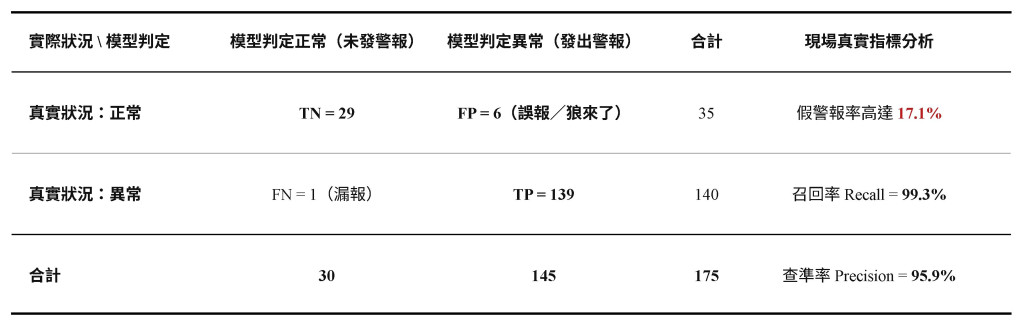

    https://ithelp.ithome.com.tw/upload/images/20260929/20183239RCWMB8n7lD.jpg

    你發現魔術在哪裡了嗎?
    因為這份測試資料集刻意塞入了多達 140 次的異常樣本(TP 衝到了 139),在分母極端膨脹的情況下,查準率(139 除以 145)被粉飾成了無懈可擊的 95.9%,召回率更是漂亮的 99.3%。

    但請回頭看那 35 次真實的正常狀態——系統竟然誤報了整整 6 次! 為什麼驗收時指標雙高,上線後的誤報率卻根本一塌糊塗?

    在統計上這叫假陽性率(False Positive Rate),但在工廠現場,這叫「高達 17.1% 的假警報率(False Alarm)」!這代表只要產線處於正常運作,系統每跳 6 次狀態,就有將近 1 次是狼來了的假警報;折算下來,誤報率逼近兩成!

    更致命的是,這還只是在人工採樣的測試集上。一旦推到萬分之一異常率的真實產線,分母換成幾十萬筆正常訊號,這「將近兩成」的誤報率乘上龐大的正常基數,現場作業員不到三天就會被整瘋:警報器每半小時響一次,一天叫了幾十次,現場師傅滿頭大汗衝過去檢查,發現全都是假的!

    實務宣導時,我常跟團隊強調:驗收時不要只盯著簡報上被刻意算得很高的 Precision 與 Recall,真正的核心是「現場這樣的警報負荷到底可不可以承受」! 一個班八小時,現場師傅頂多只能承受去現場確認一到兩次假警報;如果誤報率逼近兩成、一天叫幾十次,哪怕你在數學上算出來的指標再高,對現場來說依然是不可承受的災難。


假預警與真擾民——當廠商把「監控」包裝成「預警」

除了假警報多到逼瘋產線,在驗收摸底時,還有一個更普遍、也更致命的瞞天過海:許多廠商根本是把「監測」與「監控」,巧立名目硬說成「預警」!

很多專案把即時感測器數值畫成漂亮的 Web 儀表板,甚至只是在畫面上加了幾條紅黃線,就宣稱自己做成了「AI 智慧預警系統」。現場滿懷期待簽了約,上線後才發現:這套系統根本從來沒有提早告訴你任何事!

我們必須在簽約前徹底分清這三者的業務界線:

  • 監測:只是一張心電圖。它忠實記錄溫度是 80 度還是 85 度,數值跳一下記一下。它純粹是當下與事後的狀態呈現,看完沒有任何動作。

  • 監控:是一套急救防線。當電流已經破表、壓力已經過載,系統強制觸發聯鎖跳車、關閉閥門,不惜停機也要防止工安爆炸或設備報廢。

  • 預警:這才是 AI 真正該做的事——它必須具備明確且足夠的「提前時間量(Lead Time)」!

在簽約驗收的規格書裡,「提前多久」必須白紙黑字寫得清清楚楚。
更關鍵的是,這個提前量不是拍腦袋喊越久越好,而是被夾在「現場處置耗時(下限)」與「模型時序外推衰退極限(上限)」之間的狹窄物理窗口!

如果現場調節一顆高壓閥門需要 15 分鐘、管路物理降溫需要 10 分鐘,操作員從中控室走到現場確認需要 5 分鐘,那麼現場處置的物理極限就是 30 分鐘。這時,你的系統如果只能提前 5 分鐘發出警訊,就算演算法算得再準,操作員看到警報衝過去也只能眼睜睜看著設備跳車!

這套系統必須在各項指標看似正常、設備歲月靜好的狀態下,精準給出超越物理滯後的提前量:例如「提前五十分鐘預警系統負荷將會過載」,並明確提示操作員該去調節哪一個參數。但預測視窗也不能隨意喊到兩小時甚至半天,否則在高度動態擾動的產線上,模型預測早已發散失真。

如果系統是在反應爐已經過載、馬達已經跳車的「當下」才瘋狂鳴笛,那叫事後警報,那叫監控!把已經發生的既成事實包裝成預警來驗收,本質上就是一場概念詐欺。


解方——SPC 擾民的根因,在於缺乏「行為閉環」

說到警報擾民,就不得不提在傳統品質管理界鼎鼎大名、現場操作員卻避之唯恐不及的 SPC(統計製程管制)。

你去各個工廠走一圈,中控室大螢幕上幾乎都掛著 SPC 管制圖,畫著三倍標準差的管制界限。但私下問現場人員,大家普遍的反應都是:這套東西在各個工廠根本就是在擾民!

為什麼擾民?現場人員不會設定合理的管制界限固然是一個原因,但歸根究柢,最核心的病因在於現場缺乏「閉環管理」所導致的腐敗:每次警報響起,長官願意讓他 PASS 就沒事,他響他的,我做我的。

數值老是超標,現場工程師就隨意把閾值上下調整,「反正最近這幾批案例看起來會過關就好,根本沒人在乎」。這種隨意放寬界限、響了也沒人管的警報,再跑十年也不會讓工廠進化。

因此,驗收這件事說來簡單,骨子裡談的從來不是數學分數,而是「行為閉環(Closed Loop)」與「權責治理」:

  1. 先談邊界:看清對方的意願,決定止損或 PLAN B
    很多工程師在摸底期會困惑:現場各廠長和操作員防備心極重,兩週內怎麼可能願意為這套系統修改既有 SOP、綁定工單簽核?

    沒錯,在十四天摸底期,你「基本上是談不出來完整流程的」。

    但這一步的核心價值不是一次到位,而是「探底」——你必須主動去談!只有在簽約前主動把「警報觸發後的現場查核責任、處置工單綁定、PASS 放行權限」拿上檯面談,你才能從對方的反饋中, 一眼看穿對方「到底有沒有想要認真執行」!

    如果對方一聽要綁工單、要記名字就支支吾吾、推三阻四,甚至直接挑明「系統做你的、產線跑我的」,這就代表現場根本不打算建立行為閉環。

    一旦看清這個現實,後續的決策路徑就無比清晰:

    第一條路:提早止損。 如果你手上沒有非推不可的政治包袱,這時就是用「排除法」最好的離場時機。連最起碼的行為閉環都不願意承諾,這案子做下去注定是滿地雞毛,及早撤案止損才是對雙方最仁慈的解脫。

    第二條路:啟動 PLAN B(合約防護與降級驗收)。如果你自己身上背著立案壓力、非接不可,而對方又根本不懂維運治理、只想交差,那你就必須有備案——絕對不能讓驗收標準直接跟「現場改善成果」綁死!

  2. PLAN B 的自保:包裝成動態校準的 SLA 邊界
    啟動 PLAN B 時,如果直接把免責條款寫成「現場沒填單子乙方概不負責」,法務和採購主管一定會以推卸責任為由整條劃掉。

    成熟的做法是站在長官與科學維運的視角,包裝成「模型服務水準協議(SLA)與動態校準前提」:

    「如同精密光學儀器需定期校正,本預警模型必須以第一線回傳之處置工單與查核紀錄,作為動態校準之必要輸入條件。若甲方現場未能落實預警查核工單之處置與簽核回饋,或現場管理人員逕行手動調整警報閾值,則視同中斷模型動態校準程序;因此所導致之模型性能衰退或誤報增加,將以中斷前之基準版本作為驗收確效依據。」

    將單純的免責昇華為「維持精密系統精準度的必要科學前提」,你才能在合約談判桌上,合情合理地替專案穿上防護衣。

  3. 以治理月報作為中期確效工具
    很多人鄙視月報,認為那是浪費碳粉匣的廢紙;但對於警報類案件,非常建議建立一套「假警報與治理月報」。

    這份月報的功用絕不是拿來展示演算法收斂得多漂亮,而是作為中期確效的治理工具:

    • 這個月系統到底發出幾次預警?
    • 有幾次是真正的提前排查?有幾次是假警報擾民?
    • 長官按了幾次 PASS?誰在什麼時候上下調動了閾值?

    把這些帳算清楚,才能形成真正的閉環:動態閾值到底該往哪裡調?當初設下的驗收標準在真實產線上到底有沒有走樣?用強韌的追溯機制逼現場與系統強制綁定,模型才具備持續進化的可能。


小結:主動談驗收、閉環定生死——這才是能活著維運的真轉型

在企業付出過幾十億的維運學費裡,最昂貴的教訓之一,就是把驗收當成專案終點的一場「數學考試」。

身為在第一線扛起維運責任的工程師,十四天排雷期裡的心態必須極端清醒:驗收指標絕對不是等著乙方端上來、或是等甲方長官開口時才被動接受的,你必須在簽約前就主動走上前去「談怎麼收」!

先談,談了才知道彼此的物理邊界與底線在哪裡;但不談,這案子後面就直接沒救!如果你不主動去談,等著你的就是連天真預測都不如的虛榮指標、離線數據刷出來的精準度悖論,以及把監控偽裝成預警的文字遊戲;等到契約簽完、系統推上產線,被真實世界排山倒海的誤報給淹沒時,長官再氣急犯怒也無濟於事,系統只會淪為中控室裡被隨手關掉、最終被束之高閣的擺設。

更關鍵的營運思維是:驗收指標設定之後,後續的作業搭配流程能否形成閉環?

  • 警報響起,現場的負荷到底承不承受得住?
  • 預警的提前量,能不能跑贏現場閥門調節與升降溫的物理極限?
  • 長官按下的每一次 PASS、現場私自調動的每一次閾值,有沒有留下不可抹滅的治理責任鏈?
  • 月報有沒有發揮中期確效的功用,逼著現場與系統在同一個軌道上持續迭代?

不能驅動人採取具體動作的警報,不管準確率算得多高,本質上都只是機房裡的背景噪音。 唯有主動確立驗收邊界,並將指標與現場作業流程強制鎖定成閉環,這套系統在專案結案後才具備長期維運的生命力;也只有當日常維運能穩健轉動時,企業高談闊論的數位轉型,才不是一場燒完預算就人走茶涼的虛擬鬧劇。


【下一篇預告】

提早五十分鐘的真實預警定義清楚了,SPC 隨意調整閾值的漏洞補上了,與現場作業強制綁定的行為閉環也確立了——這代表驗收就萬無一失了嗎?

在真實的產線與機房裡,最考驗系統成色的,永遠不是晴空萬里的歲月靜好,而是「系統崩潰的那一瞬間」。

當底層感測器突然噴出 Null 值、網路通訊中斷 30 秒、原料突發跳號、或是模型推論直接暴斃噴出 Error 500 時,這套號稱智慧化的系統到底會做什麼?
它是會安靜裝死、放任錯誤預測繼續倒給下游客戶?
還是直接讓整個 PLC 自動控制當場暴衝、逼得現場拉警報跳車?

等到災難爆發才翻合約,你才會驚恐地發現:雙方當初開開心心簽字驗收,卻連一張最基本的「錯誤處理程序(Error Handling)」與「故障排除手續(Troubleshooting SOP)」都沒寫!

專案驗收的最後防線,我們要撕開最赤裸的工程底牌:《第十六章|危險徵兆 6:你家系統怎麼關掉?!——當演算法暴斃時的退場生路》


上一篇
【第14章|危險徵兆 4】特徵工程的葬禮:當神經網路f()被當作萬靈丹
下一篇
【第16章|危險徵兆 6】你家系統怎麼關掉?!——當演算法暴斃時的退場生路
系列文
30億的維運教訓:一個 IT 工程師的 AI 落地避坑指南與營運思維 共 16 篇
圖片
  熱門推薦
圖片
{{ item.channelVendor }} | {{ item.webinarstarted }} |
{{ formatDate(item.duration) }}
直播中

尚未有邦友留言

立即登入留言
