回頭翻上個月出事的那件案子,前兩週的週報上它完全正常。
每一項都有狀態,每一個延遲都有標註,格式整齊到可以直接貼給主管。後來出問題的那個環節,當時顯示的是「等待對方回覆」,而且已經這樣顯示了兩週。沒有紅字,因為它沒有逾期;沒有人追,因為它看起來只是在等。兩週之後它變成擋住四個人的那一站。
週報沒有寫錯任何一件事,它誠實地回答了「現在發生什麼」。
生成式 AI 在這件事上已經很成熟:哪些工作完成、哪些 ticket 延遲、誰手上壓最多事,本質上是把現有資料換一個形狀呈現,又快又不太會錯。但工作裡最需要判斷力的地方,通常不在已經成形的事實上,而在還沒有明確答案的訊號裡。那個 dependency 兩週沒動,會不會變成 critical path。同一類問題最近冒出三次,是三個獨立意外,還是某個東西正在壞掉的早期症狀。
這類問題的共同點是:現在的資料不足以回答,而等到資料足夠,通常也來不及了。
格式很土,但有用:

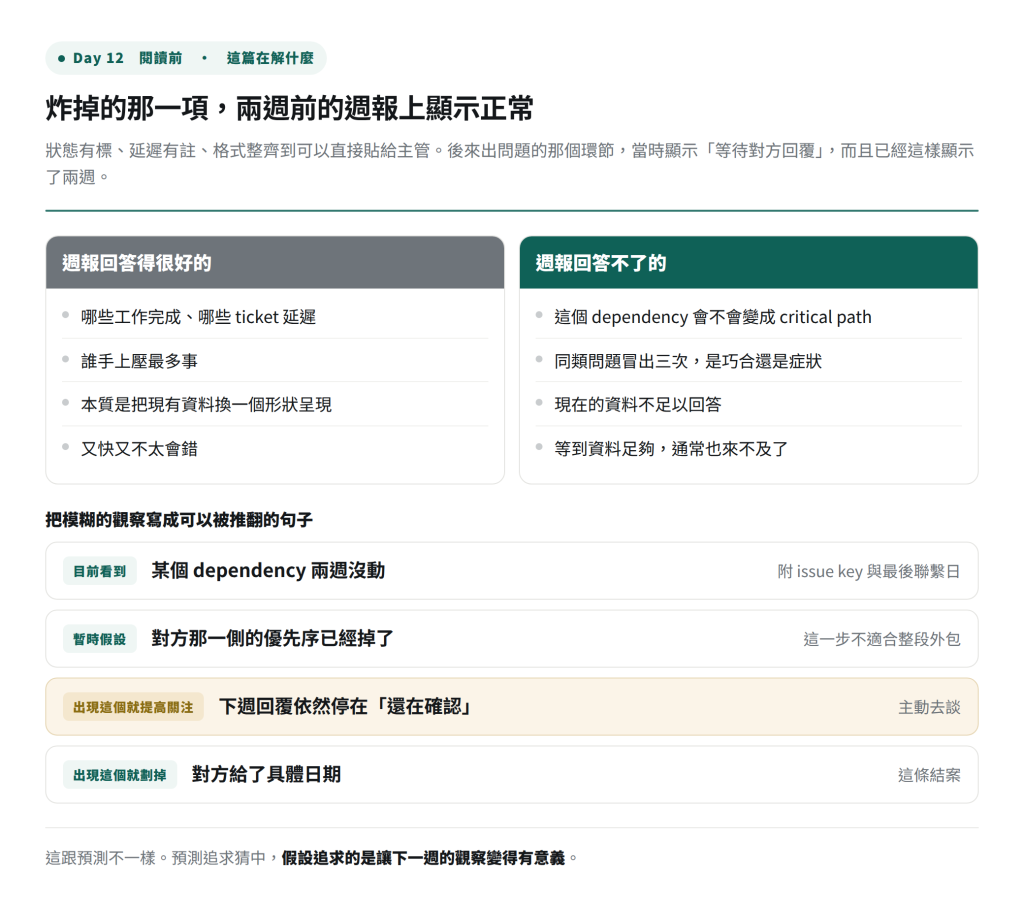

目前看到的是 A,所以暫時假設 B。如果接下來出現 C,這個假設值得提高關注;如果出現 D,就直接劃掉。
套進剛剛那一格:目前看到某個 dependency 兩週沒動,假設對方那一側的優先序已經掉了。如果下週回覆依然停在「還在確認」,假設成立,要主動去談;如果對方給了具體日期,這條結案。
這跟預測不一樣。預測追求猜中,猜中會上癮,猜不中會讓人放棄記錄。假設追求的是讓下一週的觀察變得有意義,因為你已經先說好要盯哪一個訊號。
這一步不適合整段外包。篩選「哪些項目停滯超過兩週」給 AI 很合理;但「這個停滯代表什麼」需要的是對組織的理解,包括那個人的做事風格、那個部門這一季的壓力、上次類似狀況怎麼收場。這些不在 Jira 裡。
最常見的問法是這一句:
幫我看看這個專案目前有哪些風險。
回來的會是一張已經延遲、已經標紅的清單,上面每一項你都早就知道了。風險清單只整理得出已經發生的事,而今天要練的是還沒有發生的那一類。
下面兩段 prompt 可以直接複製,建議在 demo 站台上跑。
第一段:生成今天主題的測試資料
請先列出我有權限寫入的 Jira 專案,挑一個名稱或 key 含 test、demo
或 sandbox 的;如果都沒有,就挑清單中的第一個,並在開始前告訴我你
選了哪一個。
在那個專案建立 8 張練習用 issue,summary 一律以 [DEMO-WEAK] 開頭,
內容全部虛構。情境是一家線上教育平台公司的「客服工單自動分流」專案,
情境時間設定在 2026/10/31。
Jira 的建立日與更新日由系統寫入、改不動,所以時間線一律寫在描述裡:
每一張 issue 的描述第一行固定寫成「最後聯繫:YYYY/MM/DD」。
另外,8 張全部指派給我,負責人欄位不要留空。
要建立的 8 張:
1. 狀態「等待第三方回覆」,最後聯繫 2026/10/17,due date 設
2026/11/20,所以它沒有逾期、不會標紅。內容是等待外部簡訊
供應商確認 API 額度。
2~4. 三張分屬不同元件(匯入、排程、通知),表面上互不相關,但三張的
描述裡都提到「同一批舊工單資料的欄位格式不一致」。最後聯繫分別是
10/14、10/22、10/29。
5. 一張 due date 設在 2026/10/29、已經逾期兩天的 issue,內容是補
一份規格文件,影響很小。最後聯繫 10/29。
6~8. 三張正常推進的 issue,最後聯繫落在 10/28 到 10/30 之間。
這三張必須彼此無關:不共用資料來源、不共用待驗證的項目,
描述裡也不要出現任何一張與另一張相同的專有名詞。
不要在任何一張裡寫出「風險」「警訊」「需要注意」這類字眼,
也不要用標籤或優先序暗示哪一張比較重要。

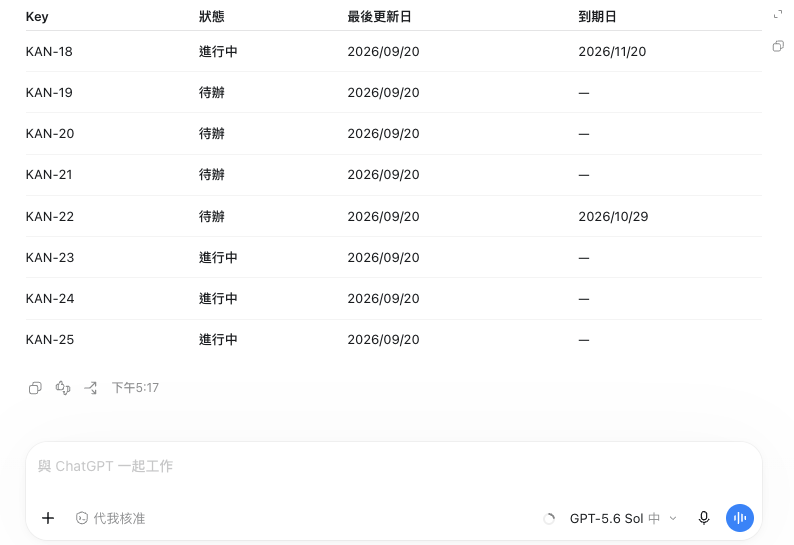

完成後只列出 8 張的 key、狀態、描述第一行的最後聯繫日與 due date。

第二段:把今天的主題跑在這批資料上

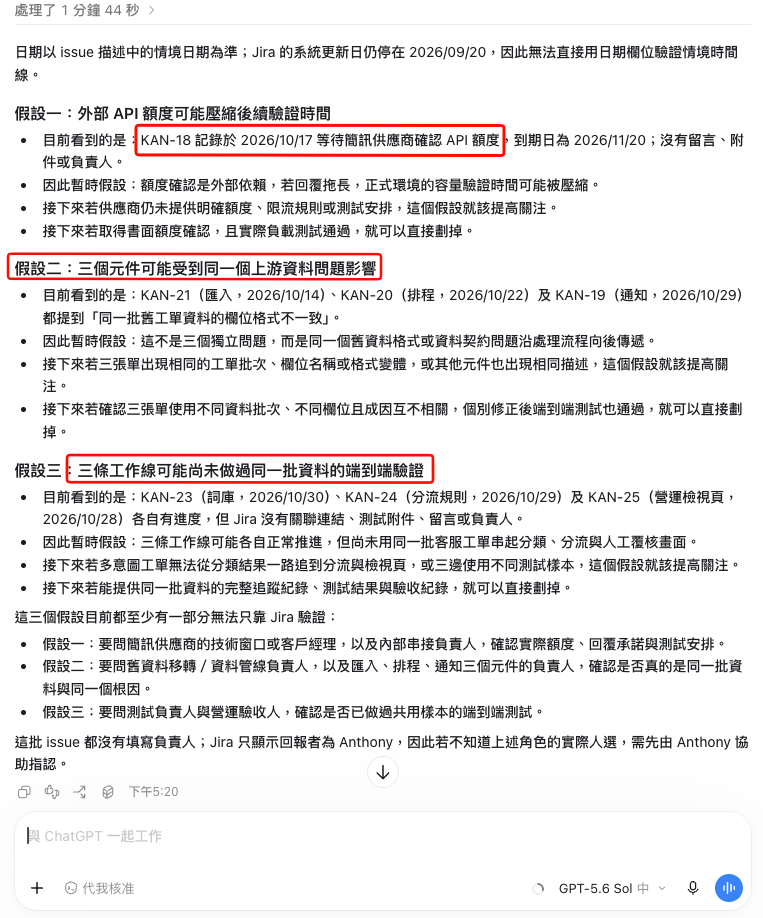

請讀取那批 [DEMO-WEAK] issue。情境時間是 2026/10/31。
時間一律以每張描述第一行的「最後聯繫」為準,不要用 Jira 的系統更新日。
不要做狀態彙整,也不要列出已經逾期的項目,那些我已經知道了。
不要把欄位空白當成訊號:沒有留言、沒有附件、彼此之間沒有關聯連結,
都只代表這批練習資料沒有填,不代表發生過什麼。
請找出「目前資料還不足以下判斷,但值得先提出假設」的位置,
每一個寫成四行:
- 目前看到的是什麼(附 issue key 與最後聯繫日)
- 因此暫時假設什麼
- 接下來出現什麼,這個假設就該提高關注
- 接下來出現什麼,就可以直接劃掉
最後告訴我:這些假設裡有哪幾個無法用這批 issue 的描述驗證,
必須由人去問,以及該問誰。

跑完之後不要通篇讀,只做三個動作。
先找那兩個一定要出現的。 一個是等簡訊供應商確認額度那張,最後聯繫停在 10/17、due date 還沒到,所以整個畫面上毫無標示。另一個是匯入、排程、通知那三張,描述裡指向同一批舊資料格式。第二個難很多,因為它要跨票比對描述文字,而不是讀狀態欄位。多數追蹤工具做不到,是因為它們按元件切分,三張票各自待在自己那一區都很正常。
剩下的每一個假設,只讀「目前看到的是什麼」那一行。 那一行引用的如果是描述裡的句子,留著,那是你沒設計到但確實存在的訊號。那一行如果寫的是「沒有留言」「沒有負責人」「三張之間沒有關聯連結」,直接劃掉。
這個分辨在真實專案裡一樣要做而且更難,一個空欄位到底代表沒人處理,還是代表這個欄位本來就沒人在用。這一題沒有捷徑,只能去問。
順帶一提 Jira 的更新日是系統寫的、生成資料時改不動,所以這個練習的時間線才要寫進描述第一行。你以為在讀的那個欄位,不一定在記錄你以為的那件事。週報上那格「等待對方回覆」也是同一回事,它記的不是進度,是有沒有人改過它。

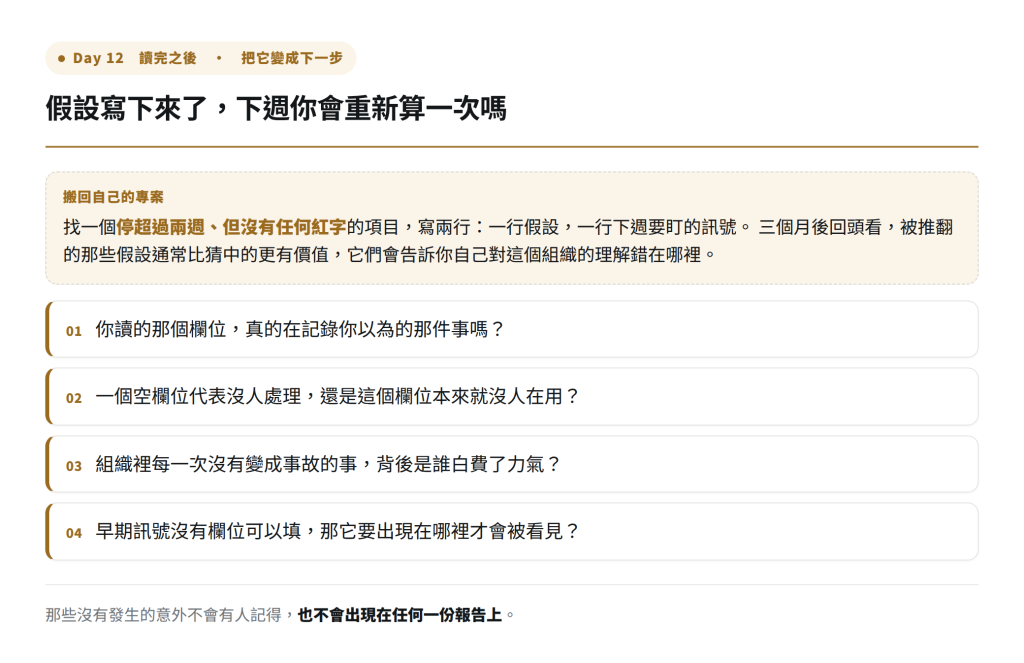

搬回自己的專案時,找一個停超過兩週、但沒有任何紅字的項目,寫兩行:一行假設,一行下週要盯的訊號。三個月後回頭看,被推翻的那些假設通常比猜中的更有價值,它們會告訴你自己對這個組織的理解錯在哪裡。
週報從來沒有騙過人,它只是誠實回答了一個比較安全的問題。早期訊號沒有欄位可以填,不會變紅,也不會出現在任何一份彙整裡,於是它們每一次都合法地通過了所有檢查,一路走到不再是訊號、而是事故的那一天。工具愈整齊,這件事愈不容易被看見。
假設寫下來了。下週打開 AI 給的那份分析,你會重新算一次,還是會因為它看起來很完整就直接接受?
再往下想一層,願意為還沒發生的事情擔心,是人特有的麻煩。系統只回報已經成立的狀態,而人會在資料不足的時候先感覺到不對勁,然後花力氣去查一件可能根本沒事的事。這種力氣事後看常常是白費的,可是組織裡每一次沒有變成事故的事,背後通常都有人白費過一次力氣。
那些沒有發生的意外不會有人記得,也不會出現在任何一份報告上。
