如果你也把事情拆給好幾個 AI 做,先問自己一個問題:誰負責把它們的結果收起來?我的 repo 有四種啟動 session 的方式、四個 agent 定義檔,攤開像一張畫好的組織圖。但這張圖裡最關鍵的「中層」那一格,比 worker 晚了 13 天才出現,而且它進版控的 commit message 不是在談架構,是在講一件很具體的事:「讓總經理不必被每個 worker 各喚醒一輪」(9 月 5 日那筆 commit)。
架構如果是先設計出來的,commit message 會寫「引入三層架構」。我讀起來,那比較像止血,不像設計。
Day 4 結尾留下的缺口是權責:分工之後,誰決定、誰執行、誰驗收。這一篇回答它,但答案不是我畫的,是成本畫的。
git log 上有兩個時間點。第一個是 2026-08-23,8 月 23 日那筆 commit 的訊息是更新三種 worker(被派出去做事的 subagent)的描述,並新增一份檔案強化派工規則;同一天更早還有一筆 commit(Enhance agent delegation rules)。CLAUDE.md 也把「由 Fable 擔任總經理的指揮模式」標注在這一天。worker 和派工規則同一天出現——我一開始想的分工只有兩層:一個主控,一群做事的。
第二個是 13 天後的 2026-09-05。一份寫給主控的派工規則檔第一次進版控(9 月 5 日那筆 commit);這份跟 8 月 23 日那份寫給 worker 的描述不是同一份,它第一次獨立成檔,變成寫給主控的協定。
那 13 天的教訓就在這句 commit message 裡:扇出時每個 worker 完成都會回來喚醒主控一輪,而主控每被喚醒一次就要重付一次完整 context。worker 越多,主控被喚醒越多次——帳單長在主控身上,不在 worker 身上。
Day 2 那 10 個 agent 就是這個機制的極端版本:十份回報全部灌回同一個主控。當時我以為問題只是回報太長,所以規範寫「≤15 行」。13 天後我才看懂那只是一半——回報長度是塞進去多少,而「回報」這個動作本身還會叫醒主控。就算每份回報只有一行,10 個 worker 也是 10 次喚醒,每次喚醒都要把整場對話重讀一遍。壓短回報壓得到第一項,壓不到第二項。
所以中層要解的不是「worker 做得好不好」,是「主控被叫醒幾次」。這是一個純粹的計次問題,跟工作品質無關,而我花了 13 天才把它跟品質問題分開。

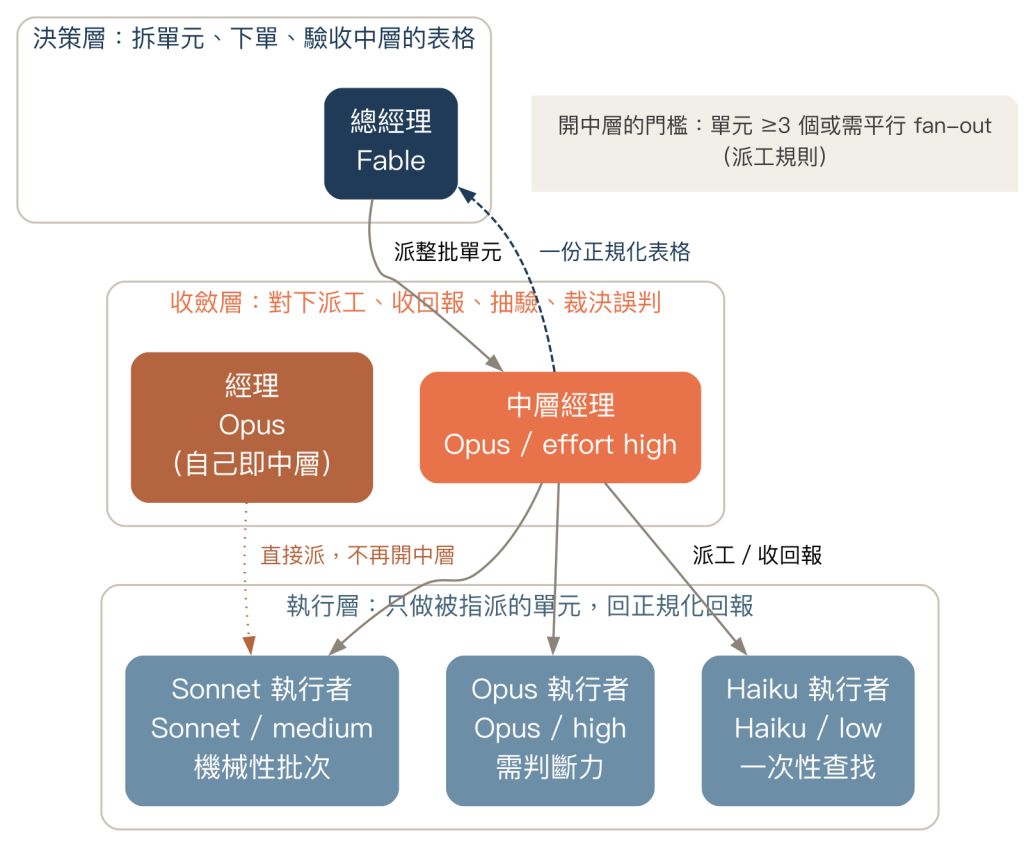

決策層下單、收斂層驗收、執行層只回報;經理自己就是中層,不再往下多開一層。
標題那三個英文角色在本篇各有對應:worker 是執行者、manager 是中層經理、coordinator 就是最上面下單與驗收的總經理那一格。
四種主控的角色分工寫在 CLAUDE.md,對照如下:
| 角色 | 責任 | 何時使用 | 模型 | 我自製的啟動別名 |
|---|---|---|---|---|
| 日常單一 session | 自己讀、自己做,不載入派工規則 | 日常預設 | Opus | — |
| 總經理 | 拆單元、下單、驗收中層交回的表格;載入派工規則 | 多階段、單元多、需要再審一輪 | Fable | ccf |
| 經理 | 同一份派工規則,自己即中層,直接派執行者 | 中等複雜度 | Opus(單價低於 Fable) | ccfo |
| 一般 session(省額度) | 輕量/機械任務由主控直接做 | 輕量、機械性工作 | Sonnet | — |
四個角色定義檔的 frontmatter 各自綁死了模型與 effort:中層經理(Opus / high)、Opus 執行者(Opus / high)、Sonnet 執行者(Sonnet / medium)、Haiku 執行者(Haiku / low)。派誰不靠臨場判斷,模型和 effort 一起寫死在檔案裡。
這件事的重點不是選了哪幾個模型,是選擇發生的時機。它發生在寫定義檔的時候,不是發生在派工的當下。派工當下我只選角色——這件事要判斷力還是照表操課——成本結構是角色自己帶著的。如果每次派工都要重新想一次「這題該用哪個模型、開多少 effort」,那就等於把一個成本決策塞進每一次的臨場判斷裡,而臨場判斷是最容易被當下的急迫感帶著走的東西。
我把派工權責集中寫成一份規則。下面直接看它如何規定何時設中層、退回幾次,以及怎麼判定違規。

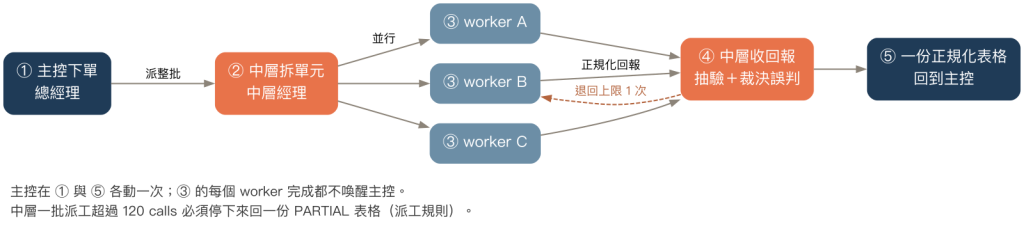

主控只在下單與收表格時各動一次;worker 的完成都被中層吸收掉。
回到開頭那個矛盾。中層存在的理由就是時序圖上「主控只被喚醒一次」,所以它不是永遠都要有的角色。派工規則把門檻寫死了:工作單元 ≥3 個、或需要平行 fan-out,此時「只派 1 個中層經理統包整批」;退回上限 1 次,第 2 次仍不合格就換新的中層經理重跑整個單元,不在主控反覆往返。
三件事。
一是開中層有條件。經理本身是 Opus,自己即中層,再往下開中層經理是同單價多疊一層。總經理由 Fable 坐、經理由 Opus 坐,兩者注入的是同一份協定檔,差別只在誰坐那個位置、以及那個位置的單價。所以三層不是階級,是條件式:單元夠多、需要平行,多插一層才換得回它吸收掉的喚醒次數;不夠多的時候,多的那一層就只是多一份要付錢的 context。
二是權責綁在協定檔,不在我的記憶裡。啟動腳本在開啟總經理或經理的 session 時,用 Claude Code 的 --append-system-prompt 把派工規則全文注入 system prompt。規則只有一份來源,改一次兩種主控同時生效。這看起來是工程細節,其實是權責問題:兩種主控如果各存一份規則,改完一份忘了另一份,之後出事我會分不清是 agent 沒照規則做,還是它照的是舊版規則。一份來源等於連條文的版本本身都可稽核。
三是違規要能從外部看見。派工規則給中層每批 120 calls 預算,超過必須停下來回一份 PARTIAL 表格;緊接著一條更直接:workers=0 且 calls>100 直接判定違規,寫進稽核紀錄。一個「中層」如果自己把活全幹了、一個 worker 都沒派,那就不是中層——不需要它承認,數 calls 就知道。這條判定我做成資料庫裡一個自動列出違規派工的查詢,代表它不必靠我記得去查:任何時候我都能用一句 SQL 問出來,哪幾次派工的中層其實是自己下去做的(這份紀錄未公開,讀者無法重跑這句查詢)。
至於中層實際省下多少輪,我沒有量過。commit message 寫的是意圖,派工規則寫的是條件,都不是實測值,目前只能算設計預期。
組織圖畫好之後很快撞上下一個問題。前面那條違規判定,判的是 calls 和 workers 這種外部可觀測的數字,不是 agent 自己的說法。我的判讀是這個寫法不是巧合:當回報一份份收進來、每份都寫著 DONE 又條理分明,我沒辦法從文字本身分辨它是真的做完了,還是它以為自己做完了。
中層也讓驗收問題更尖銳:主控收到的是經過收斂的摘要,離原始執行過程多了一層。摘要是否可靠,仍需要回到可核對的結果。
明天談這件事:為什麼 AI 的自述不能當證據。
