某個單位做了一輪品管圈,題目挑得好,對策也做對了,指標在三個月內拉起來,成果發表會上大家都很高興。
一年後,單位在追蹤報表裡看到那條指標掉回原來的位置,品管團隊再與單位一起檢視。
問單位怎麼回事,答案通常是兩句話的其中一句:「那個做法後來就沒人做了」,或者「當初帶的那位學姊調走了」。
改善沒有失敗。改善成功了,然後蒸發了。
這是品管最常見的死法,常見到有經驗的圈長都會在成果發表那天就先講一句「接下來要標準化」。而我一直以為我很清楚這件事——直到我發現我自己在 AI 流程上,原封不動又做了一次。
某次調整之後,AI 跑出來的稽核結果團隊接受度變高,退回的比例降下來,會議上大家覺得這東西終於可以用了。
團隊共用的判準文件其實不亂。Day 8 就把判準寫成一條一條的條目,每一條都有變更紀錄:誰改的、改了什麼、為什麼改。那份紀錄的形狀跟一份 commit log 沒有兩樣,而且是這個專案第七天就做掉的事,各次修改也持續留有紀錄。
問題出在別的地方。
那天要跟委員解釋這一版判準到底比去年嚴格還是寬鬆,我打開變更紀錄往下捲。二十幾筆修改,每一筆都寫得清清楚楚,每一筆單獨看都合理:這個月發現某一類案例判錯了,補一句話擋掉;下個月又冒出另一類,再補一句。
捲到底的時候我發現一件事:我答不出來。
不是因為紀錄不夠。是因為沒有任何一個時刻,有人被要求把這份判準從頭到尾讀一遍。變更紀錄記得住每一次改動,記不住這些改動疊起來變成了什麼。
品管圈那條掉回去的指標,跟我這份說不清楚整體立場的判準,是同一種失效——都發生在 PDSA 的最後一個字母上。
PDSA 的最後一步是 Act,中文常翻成「行動」或「處置」。這個翻法害了很多人,因為它聽起來像一句開放式的鼓勵。
實際上這一步只有兩個分支,沒有第三個:
「繼續努力」「持續推動」「加強落實」不在選項裡。它們是 A 的失敗形態,也是我看過最多的一種——成果發表完,對策就停在那份圈報告裡。
你們有一模一樣的東西:那份 incident 檢討做得很扎實、action item 列了六條,三個月後一條都沒有進 backlog。
A 不是繼續努力,是寫成 SOP。
而品管講的標準化,比大部分人想的嚴格。它不是「寫一份文件」。標準化的驗收條件是:
那個做法要變成不做才費力的預設。
這個門檻很高,高到可以拿 Day 13 那套行動強度去量它:一份純粹的 SOP 其實落在弱效那一格——它跟教育訓練、跟宣導同一級,因為它依賴人記得去讀、記得去做。真正的標準化落在強效那一格:把做法做進系統,變成護理紀錄表單上的必填欄位、變成流程的下一步、變成不填就送不出去。
醫院對這件事並不陌生,我們有龐大的 SOP 體系。問題是我們長期把「寫進 SOP」當成 A 的終點,而它其實只是 A 的最低標。
改善不寫進制度,它的半衰期就是人員異動週期。
這一節是我覺得整篇最值得寫的一段,而且方向跟前面二十幾篇是反的——不是我從你們那裡借東西,是醫院這邊有一個現成的機制,而你們的版控系統剛好沒有。
醫院的文件管制制度長這樣:每一份 SOP 有版次、有生效日、有發行對象、有作廢章,還有一項——定期審閱。每份文件到期(通常是幾年一次)就必須有人整份讀過、簽署「仍適用」或提出修訂,沒簽的文件會在評鑑的時候被挑出來。
這件事醫院做了幾十年,做得很煩,而且大家都覺得它是形式主義。
但把它放到稽核判準那份檔案上,它剛好補掉一個 git 補不掉的洞:
git 記得每一次 diff,但它沒有任何一個機制,會強迫你回頭讀整份。
版本控管解決的是「這一行是誰改的」。定期審閱解決的是另一個問題:這些改動加起來,現在整份文件到底在說什麼。
而後面這個問題,正是判準真正的死因:
你的判準不會爛在某一次的大改,會爛在十次小補。
每一次都是合理的、局部正確的修補。補到第十次,那份判準變成一份自相矛盾的文件——早期寫下的一條原則,跟後來為了某個病房補上的一條特例,實際上互相牴觸。而模型不會跟你抱怨這件事:它會照自己的優先序處理掉,通常是偏向後面的、偏向最具體的那一條。
於是你的判準悄悄變成了「最近半年補丁的集合」,而不是「你原本想要的那套標準」。這是另一種漂移,來源是你自己,而且它沒有換版日期可以查(Day 26 那三種來源的第三種,就是它)。
明天上班就可以做的一件事:翻出你手上那份已經部署在正式流程裡的 prompt,在行事曆上給它訂一個「整份重讀」的日期。 不是提醒你去改它,是提醒你去讀它——讀的時候只回答一個問題:這半年補上去的東西,有沒有跟前面某一條打架。
這項檢視要排進品管與資訊的共同作業時程,跟盤點指標同一個週期,並指定彙整與核准的角色。它不產出任何東西,而它是這一篇唯一一件我很確定有用的事。
一、什麼算大改,什麼算小改。
文件管制本來就有這個分野:實質變更要重新核准並跳版次,編輯性修正不用。搬到判準上,界線非常乾淨,而且不是看改了幾個字:
這次改動,會不會讓同一份輸入得到不同的判定?
會,就是實質變更,哪怕你只動了一個字。不會,就是編輯性修正,哪怕你重寫了整段。判準條目的定義動了、閾值動了、例外條款動了,都是實質變更;把「應該」改成「須」、把段落順序調過來,不是。
版本號要跟著輸出行為走,不是跟著文字長度走。
二、生效日,以及舊版怎麼作廢。
SOP 改版有生效日,不是「改完就生效」。這件事在醫院是硬規定,因為現場同時流通兩個版本會出人命。
判準也一樣,而且問題更尖銳:這個月的稽核已經跑掉一半,改判準之後,剩下那一半算哪一版?兩半混在同一張報表上,那張報表就沒有意義了。所以生效日只能落在批次邊界,不能落在「我改完存檔的那一刻」——不然你拿到的是一張一半新版、一半舊版的報表,跟一次沒收乾淨的 deploy 是同一種東西。
作廢那一半更容易被跳過。電子文件改版時,文件管理系統要標明生效版本、停用舊版入口;但一個 prompt 檔改完之後,舊版還可能留在執行環境裡,而且它還跑得動——只要排程仍指向那個路徑。品管端的文件版次更新了,資訊端的執行設定也得同步核對。
這件事我跟資訊室的老周談過。他管版控與部署,判準是品管室訂的,中間那條線從來沒有人畫過——而摩擦就發生在那裡:版控在他們眼裡是給程式碼用的,prompt 比較像「設定」或「文案」,於是它很自然地被放進一個不受版控的地方。
我用的說法只有一句:
這段文字決定了系統的輸出,那它就是程式碼。
它有版本、有相依性、有 breaking change、改壞了會出事、需要有人 review。它唯一不像程式碼的地方,是它長得像中文。
從這句話推下去,有一件事非做不可:每一筆輸出都要帶版本戳。
每一筆 AI 判定存下來的時候,要一起存:用的是哪一版判準、哪一個模型版本、跑的是哪一份資料快照。
為什麼?因為三個月後品質委員會會問:「上次那份報告是怎麼算出來的?」
那不是刁難,那是委員會的職責。而如果你答不出來,那份報告就不能拿來當決策依據——說不出用哪一版判準跑的結果,就沒有辦法對它負責。 Day 1 講的「可歸責」,技術前提就在這裡。
而 Day 1 的另一條「可重現」,答案也在同一個地方。要回答「為什麼這次結果不一樣」,你手上必須同時握著三樣東西:
| 要素 | 缺了它會怎樣 |
|---|---|
| 程式碼版本 | 不知道是流程改了,還是判準改了 |
| 判準版本 | 就是我開頭那個答不出來的問題 |
| 資料快照 | 不知道是輸入變了,還是系統變了 |
三樣要一起,缺一樣整組就失效——因為它們的用途不是各自記錄,是互相排除。Day 26 那三種漂移來源要怎麼分辨?就是靠這個:把兩個固定住,剩下那個就是變因。
還有一件事要寫進驗收條件,而且要在上線前就講清楚:我們要的不是逐字重現,是判定重現。 同樣的輸入,判定結果要一樣;理由的措辭可以不一樣。不先講,第一次有人重跑、發現措辭不同,整套系統的信任就沒了——而那其實是預期行為。
Day 25 的抽驗流程、Day 26 的基準集監測、今天的版本管理,單獨看都只是三個工具。串起來才是一條線:

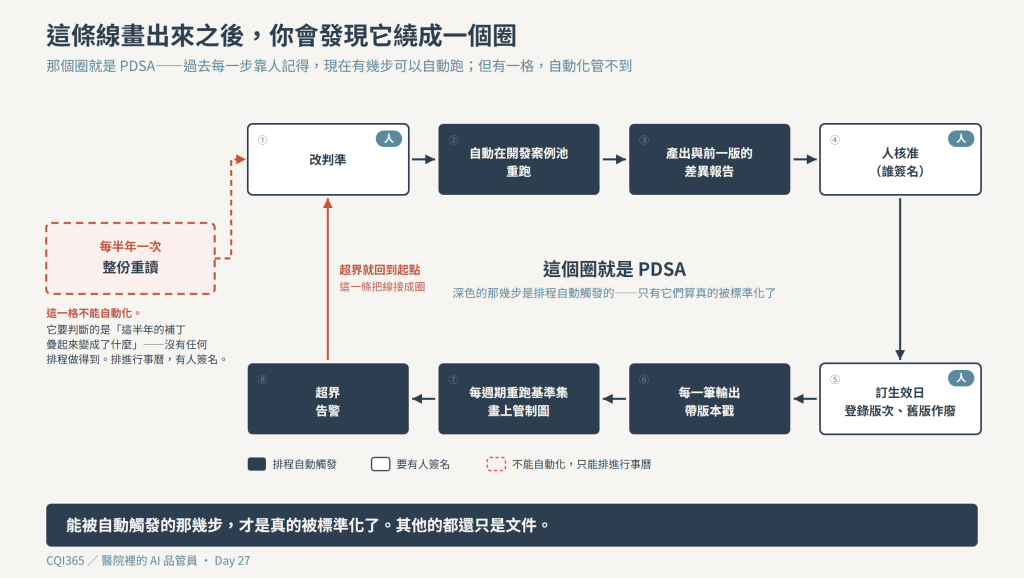

改判準
→ 自動在開發案例池上重跑
→ 產出與前一版的差異報告
→ 人核准(誰簽名)
→ 訂生效日,登錄版次,舊版作廢
→ 之後每一筆輸出帶版本戳
→ 每週期重跑基準集,畫上管制圖
→ 超界 → 回到「改判準」
→ (另外,每半年一次:整份重讀)
重跑的是開發案例池,不是基準集。這條界線 Day 26 講過,這裡再說一次是因為它最容易在實作的時候被合併掉:改判準的時候手邊最順的那組案例,往往就是你拿來監測的那一組。合併的那一天,你的監測就變成裝飾了。
這條線畫出來之後,你會發現它繞成一個圈。
那個圈就是 PDSA。差別只在於,過去這個圈的每一步都靠人記得,現在有幾步可以自動跑了。

而這正是本篇一開始那個門檻的答案:
能被自動觸發的那幾步,才是真的被標準化了。其他的都還只是文件。
只有最後一步例外——那個「整份重讀」不能自動化,因為要判斷的正是這半年的補丁疊起來變成了什麼,而那件事沒有任何一個排程做得到。它唯一能被標準化的方式,是排進行事曆,然後有人簽名。
這就是為什麼醫院的文件管制到今天還是那麼土:它管的東西,剛好是自動化管不到的那一格。
