寫到第 30 篇,我想回頭把整個系列再看一遍。從為什麼要轉型、怎麼選架構、怎麼整合 ERP,到怎麼建立可靠性、怎麼治理與驗證,每條主線回答完,都會帶出下一條要處理的問題。
文章記錄的是方法。實際完成到哪裡,還是要回到專案的文件與執行結果,一項一項確認。
到了最後,我想把重點放在接下來怎麼做。前面各篇整理的做法與指標,要怎麼變成日常工作的一部分,讓團隊之後還能持續檢查、調整?
接手的人也要知道從哪裡接著做,所以目前的進度要寫清楚:哪些已經完成、哪些還在規劃、哪些只是候選技術,都照實記錄。
回頭看這 30 篇,其實一直都在回答五個問題:

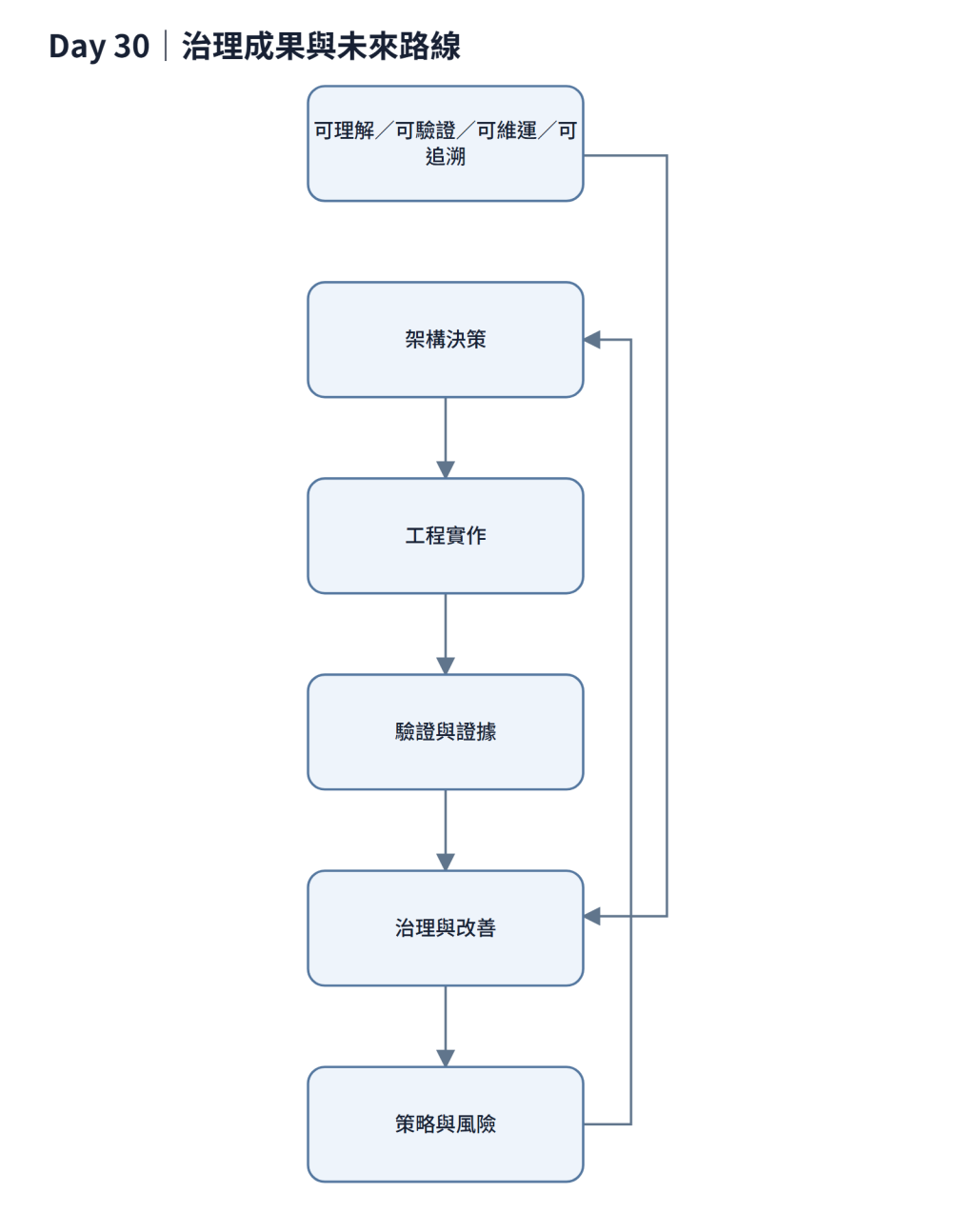

圖 Day 30-1:治理成果與未來路線。
圖上的五個部分最後又回到策略與風險。我想表達的是:做完之後還要回頭看。驗證結果會告訴我們哪些地方有效、哪些還要補,再用這些資訊安排下一步。
不管選了哪一套技術,我都會再用四個方向檢查一次:
可理解、可驗證、可維運、可追溯。
換成實際問題,就是:團隊是否理解?結果是否可以驗證?系統是否可以持續維運?每次變更是否可以追溯?
整理成果時,我會回到 Day 02 那張策略矩陣,把每個面向的基準值、目前值、證據、剩下的風險與下一步填好。還沒達標或暫時量不到的,也要列出負責人與完成期限。
為了讓接手的人不用重新翻完 30 篇,我把幾個關鍵決策整理成一張表。完整背景、取捨與驗證方式仍回到各篇;這張表只保留「當時怎麼選」以及「什麼情況需要重新評估」。
| 對應篇 | 主線 | 關鍵決策 | 何時重看 |
|---|---|---|---|
| Day 02、Day 03 | 為什麼轉型 | 每個面向只留結果指標與健康指標 | 指標不足以解釋落差時 |
| Day 03 | 為什麼轉型 | 先建立基準值,再定門檻 | 基準值累積足夠後 |
| Day 04 | 如何選架構 | 接受新舊系統並存 | 共存成本接近重建成本時 |
| Day 04 | 如何選架構 | 第一條流程先做唯讀 | 準備進入寫入情境時 |
| Day 05 | 如何選架構 | 先用模組化單體,再拆必要服務 | 需要獨立部署、擴展或隔離時 |
| Day 08 | 如何選架構 | 先拆資料庫帳號與資料所有權 | 需要獨立效能或可用性時 |
| Day 27 | 如何選架構 | 有實際需求再導入 Kubernetes | 出現多節點或自動排程需求時 |
| Day 09 | 如何整合 ERP | 入口政策集中在 Gateway | 例外規則過多時 |
| Day 09 | 如何整合 ERP | 後端只接受 Gateway 流量 | 出現合法內部直連需求時 |
| Day 13、Day 14 | 如何整合 ERP | ERP 存取一律經 Adapter | Adapter 成為瓶頸時 |
| Day 16 | 如何整合 ERP | 未列白名單即拒絕 | 無 |
| Day 17 | 如何建立可靠性 | 主流程同步、後續下游非同步 | 下游結果成為使用者當下決策依據時 |
| Day 19 | 如何建立可靠性 | 用資料庫唯一鍵擋重複 | 無 |
| Day 19 | 如何建立可靠性 | Producer 採 Outbox | 業務可接受事件遺失時 |
| Day 23 | 如何建立可靠性 | Timeout 以端對端 Budget 為準 | 業務等待時間改變時 |
| Day 23 | 如何建立可靠性 | 重試集中在單一層 | 該層無法判斷操作安全性時 |
| Day 26 | 如何治理與驗證 | Build once, deploy many | 無 |
| Day 26 | 如何治理與驗證 | 必要檢查不可跳過 | 無 |
| Day 28 | 如何治理與驗證 | ADR 只記重要決策 | 中小型決策開始反覆討論時 |
| Day 29 | 如何治理與驗證 | 回退先演練,Migration 分階段 | 無 |
這張表只是入口,完整的背景、取捨與「驗證方式與衡量指標」仍放在各篇裡。
如果目前還沒有資料可以量測,就把原因寫清楚。例如 Log 尚未集中、基準值尚未建立,都可以先列為待完成工作。是否影響結案,仍要依驗收條件與風險判定,不能直接填成已改善。
ISO 9001 是品質管理系統的要求標準。內部 IT 平台是否屬於組織 QMS 的管理範圍,仍要依組織的 QMS 範圍、流程責任與適用要求判定,因此這裡不把系列中的技術做法直接等同於符合 ISO 9001。
我真正想借用的是幾個品質管理常見的思考方式:
對我來說,重點不是「做過哪些流程」,而是每個關鍵判斷最後能不能找到對應證據。
其中第三方軟體與開源元件的安全評估,可以參考 NIST SSDF 與 Software Supply Chain Security Guidance。SSDF 著重於把安全開發實務整合進 SDLC;軟體供應鏈安全則進一步關注第三方軟體、開源元件、供應商、弱點以及軟體組成的可視性。
系列裡由 Adapter 把外部介面隔開(Day 13);元件層級的盤點與安全評估,則可以透過 SCA 盤點第三方與開源套件,再搭配 SBOM 留下軟體元件與版本資訊。這些做法是安全與供應鏈風險管理的參考,並不代表完成這些活動就等同於符合 ISO 9001 或組織本身的 QMS 要求。
| 對應篇 | 品質管理關注點 | 本系列對應做法 | 主要證據 |
|---|---|---|---|
| Day 02、Day 26、Day 29 | 風險 | 策略矩陣、變更風險分級 | 策略矩陣、風險紀錄 |
| Day 16、Day 28 | 變更控制 | ADR、PR、設定版控 | ADR、PR、Git 歷史 |
| Day 14、Day 26、Day 29 | 驗證 | 測試、回退演練 | Pipeline、演練紀錄 |
| Day 13 | 第三方與軟體供應鏈風險 | Adapter 隔離外部介面;盤點第三方與開源元件並做安全評估 | 契約測試、元件清冊、SCA、SBOM、評估紀錄 |
| Day 12、Day 13、Day 26 | 紀錄留存 | 稽核 Log、部署紀錄 | Audit Log、部署證據 |
這裡做的是對照,不是符合聲明。是否適用、證據是否足夠,仍要回到組織正式的 QMS 範圍與程序判定。
| 取捨 | 這樣選的理由 | 何時要重新評估 |
|---|---|---|
| 參考品質管理思維,不宣稱符合標準 | 適用範圍由組織判定,不是技術團隊能自行宣告 | 組織正式將平台納入 QMS 範圍時 |
| 未達標項目如實記錄 | 掩蓋落差會讓後續決策失去依據 | 依改善結果持續更新 |
| 治理結果回饋到策略與風險 | 證據若不影響後續決策,就只是歸檔 | 策略、風險或驗收條件改變時 |
最後,我會依這五條主線,再找一次對應的證據:
| 主線 | 結案證據 | 想確認什麼 |
|---|---|---|
| 為什麼轉型 | ERP 依賴清冊、直連系統數 | 耦合面是否確實收斂? |
| 如何選架構 | ADR、模組相依與 Review 紀錄 | 決策是否有紀錄且被遵守? |
| 如何整合 ERP | 契約測試、繞過 Adapter 呼叫數 | 還有沒有呼叫繞過 Adapter? |
| 如何建立可靠性 | 故障演練紀錄、端對端 Trace | 失敗路徑是否驗證過? |
| 如何治理與驗證 | Pipeline 證據、回退演練紀錄 | 每次變更是否可追溯? |
每一列都要找得到文件或執行紀錄,之後每次更新策略矩陣,目前值才有依據,也才能和基準值比較。還找不到的,就先列出來,安排下一階段補齊。
回頭看這 30 篇,我真正想留下的不是某一套技術,而是一套做決策的方法:先看問題與限制,再做取捨;做完後留下證據,最後用結果重新檢查原本的判斷。
架構不會因為畫完一張圖、完成一次部署就結束。下一個需求進來時,還是可以回到同樣的四個方向檢查:
團隊是否理解?結果是否可驗證?系統是否可維運?變更是否可追溯?
第 30 篇不是終點。之後每次更新策略矩陣、每次留下新的 ADR、每次重新檢查風險,其實都還是在延續同一件事:讓架構能被理解、被驗證,也能持續被改善。
這大概就是我希望這 30 天最後留下來的東西。
