安安~我是ChiYu~
昨天,我把一項通知重試需求拆成三個小週期,讓 Agent 每完成一段就取得測試回饋與回退座標,避免單一開發流程一次累積太多風險。
今天,我把開發線從一條增加到兩條:兩位 Agent 從相同 Commit 同時開工,再由 Integrator 合併與驗收,最後交給未參與實作的新 Agent 接手。誰先寫完,只是完整流程中的一小段;我還會把等待、整合、Review 與下一次修改一起算進來。
結果沒有出現「Owner 列得越細,團隊自然越快」這種整齊答案。功能責任+局部自主的平行階段花了 649.189 秒;檔案責任+HANDOFF_REQUEST 花了 708.632 秒。兩組 Cherry-pick 都沒有 Git Conflict,也都通過相同 Oracle,但嚴格檔案邊界預先暗示了 Reader 架構,最後讓查詢功能多出 Port、Snapshot、Adapter 與 DI。
接手實驗也呈現相同交換:直接 Projection 只需修改 3 個檔案;Reader 架構要同步 5 個位置。Reader 的角色比較明確,這次卻還沒有第二個查詢 Consumer 能支付這筆成本。
我最後接受功能責任+局部自主,再加上接手 Agent 完成的 notificationKind 延伸。這不是因為檔案越少越好,而是目前任務可以自然切開,共同語意已有 Host Oracle 保護,直接 Projection 也仍有清楚修改路徑。
所以今天要回答的不是兩個 Agent 能不能同時產碼,而是從實作、等待、整合、Review 到接手,整個團隊是否真的變順。
談到軟體工藝,生產力很容易被縮成「今天寫了多少行程式碼」。〈保持高生產力〉看的時間更長:Build、Test、Debug、Deploy 與修改結構時的阻力,會不會隨著每次交付持續增加?今天少花十分鐘寫完,卻讓下一次需求多花半天找規則,團隊沒有真的變快。
Clean Code 和團隊生產力的關係,也發生在這裡。名稱、責任、依賴與測試越清楚,下一位開發者越容易理解、驗證與修改;難讀又難測的程式碼,則會把今天省下的時間轉成未來的 Build、Debug、Review 與溝通成本。
〈團隊合作〉再往外問:成果能不能離開原作者,讓其他人補位?Pair Programming 通常由兩人共同處理同一項工作,持續交換實作、思考與 Review 角色;Mob Programming 則由整個團隊同時處理同一項工作。今天的 Agent 採平行開發,各自擁有獨立 Session,因此不能把這次實驗叫作 Pair 或 Mob,也不能拿結果替人類協作方式排名。
〈尊重其他程式設計師〉則讓接手成本更具體。清楚命名、可靠測試、合理文件、可理解 Commit,以及根據技術證據進行 Review,都在減少後來接手者猜測的時間。把一份只有原作者看得懂的成果交出去,即使功能正確,也等於把推理成本留給別人。
AI 可以提高局部產碼速度;Clean Code 追問的是,其他人或下一個 Agent 能不能理解、驗證並繼續改動這份成果。
Uncle Bob 在近期訪談裡介紹一條五段 Agent Pipeline:Specifier 把需求整理成 Gherkin 與 QA Procedure;Coder 寫測試與 Production Code;Cleaner 清理結構並執行 CRAP 等檢查;Hardener 使用 Mutation Testing 補強測試;QA 最後從 UI 操作系統。
這條管線讓每一棒取得較聚焦的任務與 Context,下一個角色也會重新檢查上一棒成果;代價則是更多交接、等待與重複載入 Repository。他分享過一組個人案例:約五分鐘能產生初版的任務,走完整管線大約一小時,而人類可能需要半天。這是當時的個人實作經驗,不是可以直接套用到其他團隊的 Benchmark。
今天的設計不同。我讓兩個 Agent 從相同起點平行處理查詢與重試,再由 Integrator 合併,目的是觀察工作能否安全切開,以及整合與接手成本會不會吃掉平行化收益。五段 Pipeline 依角色串行,把品質檢查一層一層加上去;本文則依功能平行,最後共同驗收。
兩種方式沒有固定勝負。需要多層品質把關,而且每一棒輸入輸出清楚時,專責 Pipeline 很有吸引力;兩項功能能獨立開發、共享語意已有契約保護時,平行化才可能縮短牆鐘時間。若 Handoff 還在爭論欄位、狀態或副作用順序,多開 Agent 只會讓不確定性同時長大。
DORA 目前以五項 Software Delivery Performance 指標觀察軟體交付。Throughput 包含變更交付時間、部署頻率與失敗部署恢復時間;Instability 則觀察部署失敗及部署後返工的程度。它關心變更如何安全抵達 Production,不會把程式碼行數、Commit 數量或 Token 用量直接當成交付成果。
SPACE 從五個面向理解 Developer Productivity:Satisfaction and well-being、Performance、Activity、Communication and collaboration,以及 Efficiency and flow。Activity 只是其中一個面向,必須和成果、協作及工作流程一起判讀。
今天沒有部署到 Production,也沒有量測真實團隊成員的滿意度、干擾與人工 Review 時間,因此本文不構成完整的 DORA 或 SPACE 評估。我只借用它們的提醒,把下列資料當成交付流程的代理觀察:
| 想回答的問題 | 本次觀察資料 | 不能直接代表什麼 |
|---|---|---|
| 兩條開發線何時都能進入整合? | 平行階段的牆鐘時間 | 真實團隊的長期交付速度 |
| Agent 是否反覆探索與重新讀取? | 指令執行次數、Fresh input tokens | 程式碼品質或實際節省費用 |
| 合併與 Review 要處理多少內容? | Production Diff、修改檔案、Cherry-pick、Git Conflict 與共享語意 | 真實人工 Review 分鐘數 |
| 兩份結果是否維持相同行為? | 共同 Oracle、Build、回歸測試、Format、Publish 與 Smoke | Production 的可靠度 |
| 未參與實作的人能否接手? | 修改落點、資料轉換與接手結果 | 完整的人類知識移轉成效 |
我不把這些資料加總成一個生產力分數。每一項只回答它真正量到的問題。
實驗起點沿用昨天接受的小週期版本:
f58ab96bf3552ad584061eec70757a84848963b5
day-27-small-cycles-improvement
讀者可以直接切到相同起點:
git clone https://github.com/eric861129/AI-CleanCode-API-Demo.git
cd AI-CleanCode-API-Demo
git switch --detach day-27-small-cycles-improvement
我沒有挑兩個完全無關的功能,因為那樣只能測到平行產碼。這次故意把「查詢通知狀態」與「重新啟動通知」拆給兩個 Agent:檔案看似可以分開,背後卻共享同一套「最新通知與是否允許重試」的規則,才能觀察兩份局部正確的結果整合後是否仍保持一致。
第一項功能新增:
GET /api/work-items/{id}/overdue-notification
這個 API 讓維運或後台功能知道某個 Work Item 的最新通知目前是 Pending、Sent 還是 Exhausted:
404 Not Found。204 No Content。200 OK,回傳通知 ID、狀態、嘗試次數、下次嘗試時間與 canRetry。CreatedAtUtc DESC, Id DESC 判定。AsNoTracking,且不直接輸出 EF Entity。第二項功能沿用既有端點:
POST /api/work-items/{id}/overdue-notification/retry
昨天加入最大嘗試次數後,通知可能進入 Exhausted。今天要讓人工重送流程重新啟動同一筆 Outbox:
Exhausted 改回 Pending。AttemptCount 歸零。NextAttemptAtUtc 改成現在。202 Accepted。Sent 時維持 409 Conflict。一個 Agent 寫 GET,另一個寫 POST,看起來很好拆。兩個功能仍共享四項不能各自決定的業務語意:
Pending、Sent 與 Exhausted 各代表什麼。canRetry,是否和 POST 真正允許的操作一致。如果 GET 回傳 canRetry: true,POST 卻因相同狀態回傳 409 Conflict,兩支 API 各自都可能有測試,組合起來仍然自相矛盾。這正好能檢查:兩份局部正確的 Agent 成果,整合後是不是還在說同一套業務規則。
為了避免前一次對話、個人 Memory 或額外工具替其中一組補充資訊,六個 Session 都固定使用 Codex GPT-5.6-SOL-HIGH,並停用個人 Plugin、Memory 與其他 Agent 功能。起始 Commit、功能需求與主流程最終驗收也保持相同。
| 流程 | User 先限制什麼 | Agent 還能決定什麼 | 想觀察的問題 |
|---|---|---|---|
| 功能責任+局部自主 | 功能目標,以及不得代做另一項功能 | 自行判斷完成需求需要修改哪些檔案 | Agent 能否依 Repository 現況找到自然邊界 |
檔案責任+HANDOFF_REQUEST |
可改檔案、禁止區域、交接格式與預定新檔名 | 只能在指定範圍實作,跨界時必須交接 | 嚴格邊界能否減少探索與碰撞,以及是否反過來暗示架構 |
第一組採「功能責任+局部自主」:
可以修改完成任務所需的任何檔案。
另一位 Agent 會從相同 Commit 平行處理另一項功能。
不要替另一位 Agent 實作他的功能。
第二組採「檔案責任+HANDOFF_REQUEST」。HANDOFF_REQUEST 是我在本系列 Prompt 中自訂的交接格式,不是 Codex 或 GitHub 的內建標準。當 Agent 發現需求超出責任範圍時,只回報目標檔案、必要修改與驗收理由,不自行跨越邊界:
你只能修改列出的責任範圍。
不得修改另一位 Agent 負責的 Scheduler、Controller、Entity 或 Tests。
若完成需求需要跨界修改,保留現有檔案不動,並回報:
HANDOFF_REQUEST
- target: <檔案>
- change: <必要修改>
- reason: <驗收理由>
這裡的 Ownership 指責任、可修改檔案與最終決策權的歸屬。第二組除了限制檔案,也加入禁止區域、跨界交接格式,以及預先列出的新檔案名稱。這整組限制可稱為 Workflow Policy Bundle,所以不能把實驗解讀成只差「有沒有檔案清單」的單一變因。
每種流程也只執行一次。這是一組固定條件下的案例比較,可以找出流程可能帶來的效果,不能證明所有 Repository 都會得到相同結果。
Prompt 裡的 Ownership 不等於 GitHub 的 CODEOWNERS。CODEOWNERS 依路徑指定 Reviewer;Branch Protection 替特定 Branch 設定 PR、Review 與 Status Check 等合併條件;Ruleset 則用一組規則管理 Branch 或 Tag 的建立、更新與合併。
這些工具可以安排 Review 路由與合併 Gate,無法替 Reviewer 判斷兩支 API 是否使用相同的業務語意。
flowchart TD
B[相同 Baseline Commit]
B --> A[功能責任+局部自主]
B --> O[檔案責任+HANDOFF_REQUEST]
A --> AQ[查詢 Agent]
A --> AR[重試 Agent]
AQ --> AI[整合與共同驗收]
AR --> AI
AI --> AH[全新 Agent 接手修改]
O --> OQ[查詢 Agent]
O --> OR[重試 Agent]
OQ --> OI[整合與共同驗收]
OR --> OI
OI --> OH[全新 Agent 接手修改]
完整 Prompt、原始 Session、Run Metadata、Diff、Oracle 與驗證結果都保存在 Day 28 Public Evidence。
這裡的 Host Oracle,是主流程在 Agent 動手前固定的獨立驗收測試。兩個 Agent 都會自行補測試,但各自寫出的測試可能剛好配合自己的實作;要公平比較,User 必須先把外部可觀察答案固定下來。
六項 Oracle 可以分成三組:
404、尚無通知意圖時回傳 204,並依建立時間與 ID 找出真正最新的通知。canRetry 必須同時正確反映通知狀態、Work Item 狀態與 Lease。Exhausted 要沿用原本 Outbox 並保留穩定欄位,最新通知為 Sent 時則維持 409。基準版本的既有回歸測試保持綠燈;加入今天的 Oracle 後,有四項如預期轉紅。這個紅燈確認新增 GET 與 Exhausted 重啟行為確實尚未完成,也避免 Agent 用自己寫的測試定義自己的答案。
先看四個實作 Session 的結果:
| 流程 | Agent 任務 | 完成時間 | 指令執行次數 | Fresh input tokens |
|---|---|---|---|---|
| 功能責任+局部自主 | 查詢通知狀態 | 482.506 秒 | 14 | 86,486 |
| 功能責任+局部自主 | 重新啟動 Exhausted 通知 | 649.189 秒 | 30 | 99,371 |
| 檔案責任+HANDOFF_REQUEST | 查詢通知狀態 | 708.632 秒 | 37 | 211,705 |
| 檔案責任+HANDOFF_REQUEST | 重新啟動 Exhausted 通知 | 460.630 秒 | 18 | 85,996 |
Fresh input tokens 是本次輸入總量扣除 Cached input 後的診斷值,可以觀察有多少未命中快取的內容再次進入模型 Context。它不能直接證明 Agent 的理解程度、程式碼品質或實際節省費用。
這次 Run 裡,重試 Agent 在檔案責任限制下,只需處理 Retry Scheduler 與對應 Contract Tests,不必探索 Controller、DTO 或查詢流程。相較局部自主版本,它少了 12 次 Command,完成時間也少約 189 秒。
查詢 Agent 的結果剛好相反。Ownership Prompt 事先列出兩個尚未存在、但允許建立的檔案:
OverdueNotificationStatusReader.cs
EfCoreOverdueNotificationStatusReader.cs
Agent 把檔名當成架構提示,建立 Reader Port、Use Case Snapshot、EF Adapter、DI 與 Boundary Test。新增資料轉換後,契約測試一開始沒有通過,Agent 修正 Mapping 才取得綠燈。
功能責任+局部自主版本則將單一 HTTP 查詢留在既有 Controller,使用 AsNoTracking 與 DTO Projection;修改沒有跨入重試流程,也沒有增加架構層。
這個差異提醒我:Ownership 清單若列出尚未存在的抽象檔名,User 已經在替 Agent 暗示架構。只想分配責任時,寫「你負責通知狀態查詢,不得修改重送流程」會更接近真正意圖;等 Repository 已接受 Reader Port,再把既有路徑列進檔案清單。
兩個 Agent 平行執行時,這一階段的牆鐘時間由較慢的 Session 決定。一個 Agent 先完成並不會讓整組提早結束,Integrator 仍要等另一條開發線交付。
| 流程 | 平行階段牆鐘時間 | 指令執行次數合計 | Fresh input tokens 合計 |
|---|---|---|---|
| 功能責任+局部自主 | 649.189 秒 | 44 | 185,857 |
| 檔案責任+HANDOFF_REQUEST | 708.632 秒 | 55 | 297,701 |
在這一次 Run 裡,檔案 Ownership 版慢約 59 秒。重試 Agent 少探索的收益,被查詢 Agent 提前建立 Reader 架構的成本抵銷。這只能描述各跑一次的兩組 Session;樣本不足以替多 Agent 協作方法排名。
單看時間仍然不夠。較少檔案可能代表結構剛好夠用,也可能只是把責任塞在同一處。下一步要把兩份 Commit 合在一起,再看 Reviewer 與接手者實際需要理解多少內容。
Integrator 依相同順序 Cherry-pick 查詢與重試 Commit:
| 流程 | 變更檔案數 | 正式程式碼 Diff | 整體 Diff | Cherry-pick | Git Conflict |
|---|---|---|---|---|---|
| 功能責任+局部自主 | 6 | +103/-23 |
+556/-23 |
0.728 秒 | 0 |
| 檔案責任+HANDOFF_REQUEST | 10 | +179/-17 |
+632/-17 |
0.999 秒 | 0 |
兩組 Cherry-pick 都在一秒左右完成,Git Conflict 也都是 0。Git 只檢查文字區塊能否合併,無法判斷 GET 與 POST 是否共享同一套「最新通知」與 canRetry 語意。
本文所說的 Review 面積,指 Reviewer 需要檢查的 Production 檔案、Diff 與語意同步點,並不代表真實人工 Review 分鐘數。檔案 Ownership 版多了 Reader Port、Snapshot、EF Adapter 與 DI 四個檔案,Production Code 也多 76 行;這些都是需要理解的結構成本。
完成整合後,兩份候選都通過相同的六項 Host Oracle,以及 Build、完整回歸測試、Format、Publish 與 Smoke。它們在已定義的外部行為上都合格,差異落在結構與後續修改路徑。
Google Engineering Practices 強調 Code Review 應依據技術事實與資料,Comment 也要說明理由。依這項精神,我在本次實驗中把 Finding 分成 Required、Optional 與 Nit。
依這個標準,兩份候選都沒有 Required Finding;HTTP Contract、排序、Exhausted 原筆重啟、冪等鍵與副作用都符合 Oracle。Review 仍留下三項資訊:
Overdue、Pending、Exhausted 與 Lease 條件。未來若只修改其中一邊,canRetry 可能和 POST 行為漂移。我目前不把 GET 與 POST 共用的 canRetry 判斷抽成新的 Policy 類別。這是同一條規則第一次同時出現在查詢與命令流程,現有 Contract Tests 也還能保護它。以下任一情況出現時,才升級結構:
canRetry 規則再次改變。Clean Code 的 DRY 要處理知識重複。第一次看見風險就建立抽象,可能只是把兩段簡單判斷換成另一個同步點;先保存觸發條件,能讓下一次真實變更決定這項抽象值不值得建立。
最後,我安排兩個全新的接手 Session,分別修改兩份整合候選。它們沒有參與前面的開發,只能讀 Repository Instruction、Git History、Diff、Tests 與現有程式碼。
兩邊收到相同的小型後續需求:
在 GET 的
200 OK新增notificationKind,值必須來自最新 Outbox;不可寫死Overdue,也不能改變 POST retry。
| 流程 | 接手完成時間 | 指令執行次數 | Fresh input tokens | 修改檔案數 | Diff | 完整測試通過 |
|---|---|---|---|---|---|---|
| 功能責任+局部自主 | 520.720 秒 | 36 | 80,606 | 3 | +19/-5 |
是 |
| 檔案責任+HANDOFF_REQUEST | 630.366 秒 | 28 | 108,819 | 5 | +24/-4 |
是 |
直接 Projection 的版本有三個修改落點:
Response Contract
↓
Controller EF Projection
↓
Contract Test
Reader 架構則有五個修改落點:
EF Reader Projection
↓
Use Case Snapshot
↓
Controller Mapping
↓
Response Contract
↓
Contract Test
Reader、Snapshot 與 Adapter 這些角色名稱讓資料流更容易說明,接手 Agent 也找齊所有同步點。代價同樣很具體:新增一個欄位要修改五個檔案。在這次接手實驗裡,Reader 架構比直接 Projection 多花約 110 秒,Fresh input tokens 也多 28,213。這些數字描述本次修改路徑,不能直接推論所有分層架構都會增加相同比例成本。
這裡的 Clean Code 取捨很有意思。清楚角色能提高表達力,額外 Mapping 與同步點卻會提高修改成本。結構是否整潔,要看下一次變更能否留在合理範圍;多一層 Port 或多一個命名良好的類別,本身都不是答案。
如果相同查詢未來還要服務第二個 Use Case、Background Worker 或另一種 Delivery 方式,Reader Port/Adapter 才開始有重用與替換價值。目前只有一個 HTTP 查詢 Consumer,我還看不到足以支付這筆成本的第二個情境。

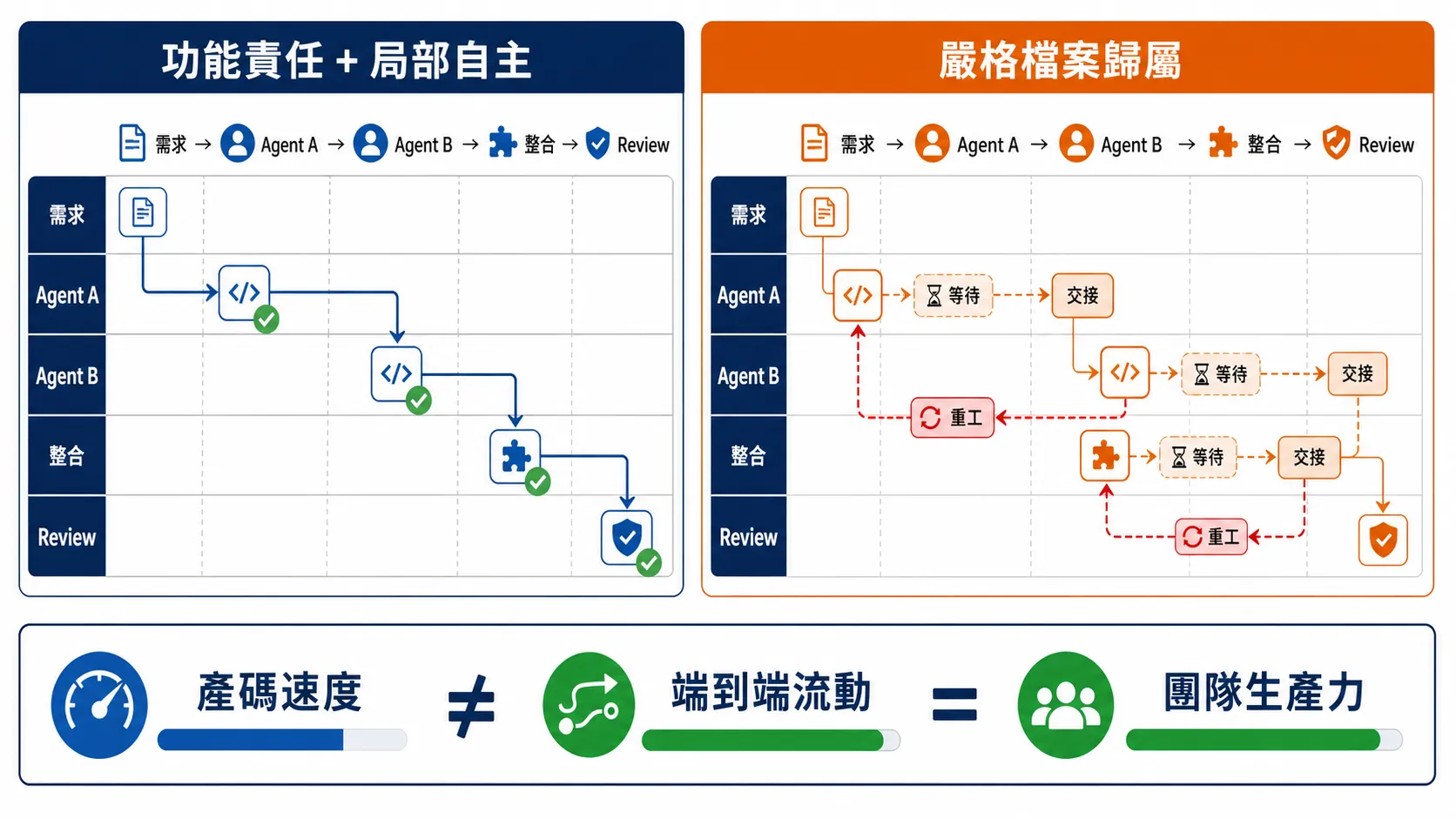

圖:產碼速度只是局部指標;真正的團隊生產力還要計入等待、交接、整合、Review 與下一位 Agent 的接手成本。
最終我接受功能責任+局部自主流程,再加上接手 Agent 的 notificationKind 延伸:
65e68e7977dec0284cd9450d1a82a0f38c448db0
day-28-team-productivity
讀者可以切到接受版本:
git switch --detach day-28-team-productivity
我接受它的原因很具體:目前只有一個 HTTP 查詢 Consumer,直接 Projection 已經能清楚表達排序、DTO 與 canRetry,接手 Agent 也只需修改三個落點。此刻多建立 Port/Adapter 會增加同步成本,Repository 還沒有第二個使用情境支付這筆費用。等查詢出現第二個使用者、既有 Port 已經穩定,或多個 Agent 開始修改相同 Contract 與狀態流程時,我才會改用更嚴格的檔案 Ownership。
這個選擇不會把其他協作方式永久排除。我會依下列條件切換:
| 情境 | 較適合的方式 | 原因 |
|---|---|---|
| 任務可自然切開、共同語意已有測試 | 功能責任+局部自主 | 減少等待與不必要的檔案清單。 |
| 多個 Agent 會修改同一個 Contract、Entity 或狀態流程 | 明確 Owner、介面與合併順序 | 提前處理碰撞與最終決定者。 |
| 責任分開,但需要跨越既有架構層 | 檔案責任+HANDOFF_REQUEST |
讓跨界需求先被看見,再由邊界 Owner 決定。 |
| 介面尚未穩定、雙方必須一起發現設計 | 暫停平行化,改用 Pair/共同設計 | 避免兩邊各自補完不同假設。 |
| 需要依路徑安排 Reviewer | CODEOWNERS 搭配保護規則 | 自動安排 Review 與合併 Gate。 |
| 關鍵模組只有一人理解 | 共同開發、輪替 Review 與接手演練 | 用實際補位能力檢查知識集中。 |
這次結果至少沒有支持「Owner 列得越細,團隊自然越快」這個推論。穩定邊界、高碰撞區域與強制 Review 路由,仍然是 Ownership 值得採用的情境。
同一份 Ownership 規則,放進不同 Repository 會得到不同結果。這個小型 API 只有一個查詢 Consumer,列出尚不存在的 Reader Port/Adapter,讓 Agent 提前建立結構;在已明確採用 Application Port 與 Persistence Adapter 的系統裡,相同清單可能正好守住既有邊界。
C — Context-Aware Code 情境感知 要 User 在分派 Agent 前確認四件事:Repository 目前採用什麼架構、任務共享哪些狀態與副作用語意、團隊如何分工,以及誰擔任最終 Integrator。這次預先命名 Reader 檔案,示範了與 Repository 現況不相稱的 Context 假設,如何增加 Agent 的理解與同步成本。
L — Localized Change 局部變更 在多 Agent 情境裡管理兩種範圍:每位 Agent 負責什麼,以及整合前還剩多少共同決策沒有答案。
功能責任+局部自主版本沒有檔案清單,兩項修改仍自然落在查詢與重試流程;檔案 Ownership 則讓重試 Agent 少探索其他區域。兩條開發線最後都必須共同回答 canRetry、最新通知排序與 Lease 語意,所以只數修改檔案,仍看不出整合是否真的局部。
L 在這裡要檢查的是:每份 Diff 能否獨立說明與驗證、跨界需求是否有明確交接、兩份局部結果整合後是否維持相同規則,以及下一位接手者要同步幾個落點。
以下先用 AGENTS.md 格式保存局部自主、檔案 Ownership 與停止平行化的條件,尚未寫入 API Demo:
## Multi-Agent Collaboration Policy
- 平行開發前,先列出每項任務的責任、共同語意、可能修改的既有檔案與最終 Integrator。
- 任務自然分離且共同語意已有 Contract Tests 時,依功能分工;不得只為檔案 Ownership 建立尚未需要的 Port、Adapter 或架構層。
- 多項任務共享 Contract、Entity、狀態流程、Persistence 或副作用順序時,指定明確 Owner、介面、合併順序與共同 Oracle。
- 分配 Ownership 時,優先列出責任、禁止區域與既有檔案;只有 Repository 已接受該架構邊界時,才能預先列出尚未存在的 Port、Adapter 或抽象檔名。
- Agent 需要修改責任範圍外的檔案時,不得自行越界;回報 HANDOFF_REQUEST,包含目標檔案、必要修改與驗收理由。
- 介面與行為尚未穩定,或任務無法切出可獨立驗證的邊界時,停止平行化,改由共同設計或單一路徑先固定契約。
- CODEOWNERS 只負責 Review 路由;合併仍需 Branch Protection/Ruleset、共同測試與具備領域能力的 Reviewer。
- Review Comment 必須指出檔案或行為、證據、影響及 Required/Optional/Nit,不得用模型、作者或職級當作技術證據。
- 合併前執行共同 Oracle;合併後安排未參與實作的人或 Agent,依 Git History、Diff 與 Tests 完成一項小型接手演練。
- 評估結果至少分開記錄完成時間、等待、返工、整合失敗、Review 面積與接手結果;程式碼行數(LOC)、Commit、Token 與 Git Conflict 只能作為診斷訊號。
未來把可重用判斷抽成 Skill 會更適合。Repository 自己的模組名稱、測試指令、路徑與既有 Owner,仍要留在專案 Context。
回到標題,AI 提高了同時產碼的能力,卻不會自動降低等待、整合、Review 與接手成本。這次兩組 Agent 都完成任務,也通過相同行為與工程 Gate,但嚴格檔案 Ownership 的平行階段反而較久,接手修改也需要同步更多位置。
我最後選擇功能責任+局部自主,是因為兩項任務能自然切開,共同語意已有 Oracle,且目前只有一個 HTTP 查詢 Consumer。這是本次 Repository 的結構判斷,不是多 Agent 協作的永久排名。
真正的團隊生產力,要看成果離開原作者後是否仍能整合、驗證與繼續修改。兩種流程都只執行一次,也沒有 Production Deployment 或可靠的人工 Review 時間;文中的秒數、Token、Diff 與接手結果只能描述這個受控案例,不能外推成 DORA 改善,也不能宣稱人類團隊一定省下多少時間。
明天,我會接著處理另一個很容易被 AI 肯定語氣掩蓋的問題:當 Agent 給出看起來很精確的工期,工程師要怎麼把假設、未知、風險與信心誠實地說清楚。
